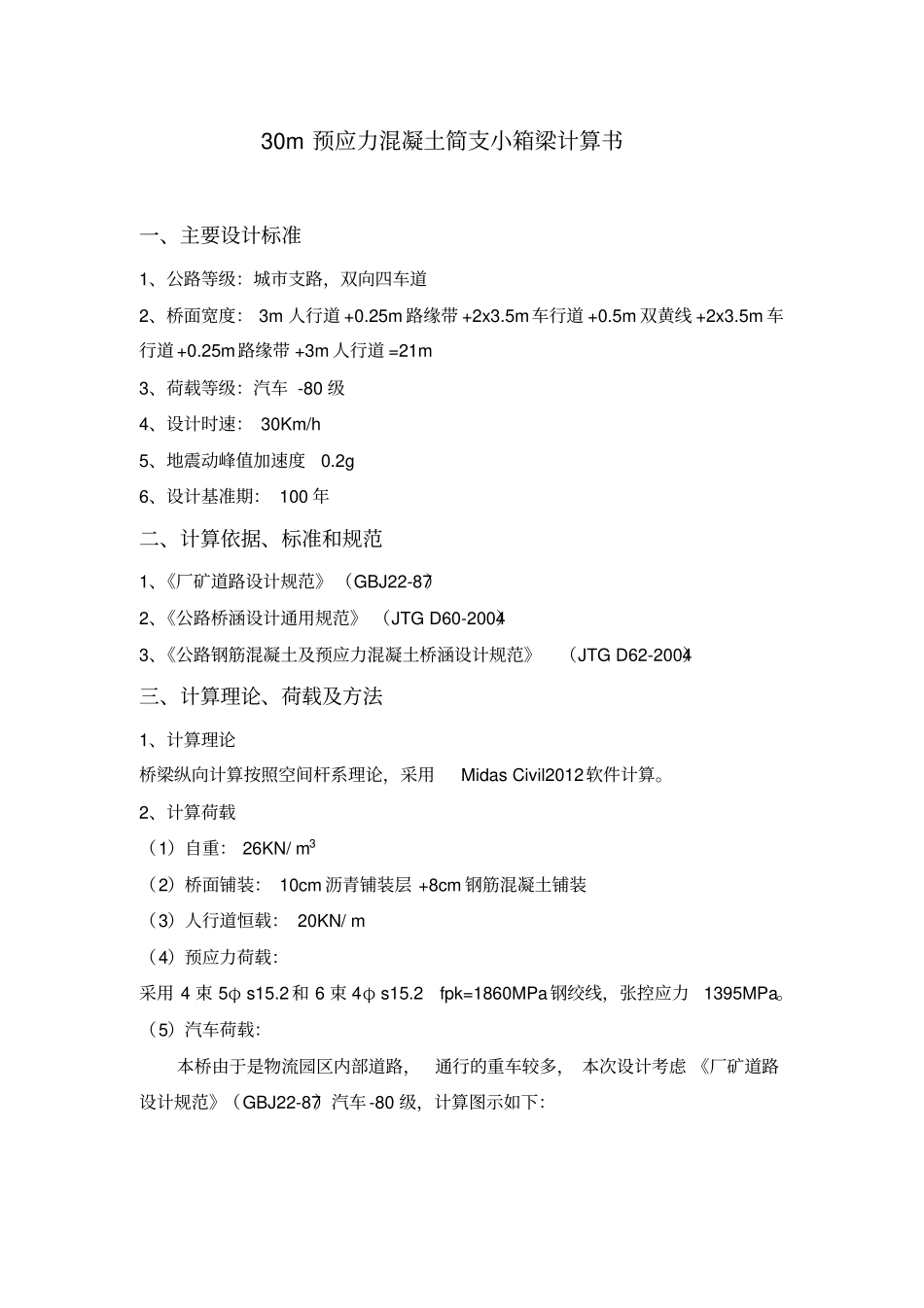

30m 预应力混凝土简支小箱梁计算书一、主要设计标准1、公路等级:城市支路,双向四车道2、桥面宽度: 3m 人行道 +0
25m 路缘带 +2x3
5m车行道 +0
5m 双黄线 +2x3
5m 车行道 +0
25m路缘带 +3m 人行道 =21m 3、荷载等级:汽车 -80 级4、设计时速: 30Km/h 5、地震动峰值加速度0
2g 6、设计基准期: 100 年二、计算依据、标准和规范1、《厂矿道路设计规范》 (GBJ22-87)2、《公路桥涵设计通用规范》 (JTG D60-2004)3、《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004)三、计算理论、荷载及方法1、计算理论桥梁纵向计算按照空间杆系理论,采用Midas Civil2012软件计算
2、计算荷载(1)自重: 26KN/ m3(2)桥面铺装: 10cm 沥青铺装层 +8cm 钢筋混凝土铺装(3)人行道恒载: 20KN/ m (4)预应力荷载:采用 4 束 5φ s15
2 和 6 束 4φ s15
2 fpk=1860MPa钢绞线,张控应力1395MPa

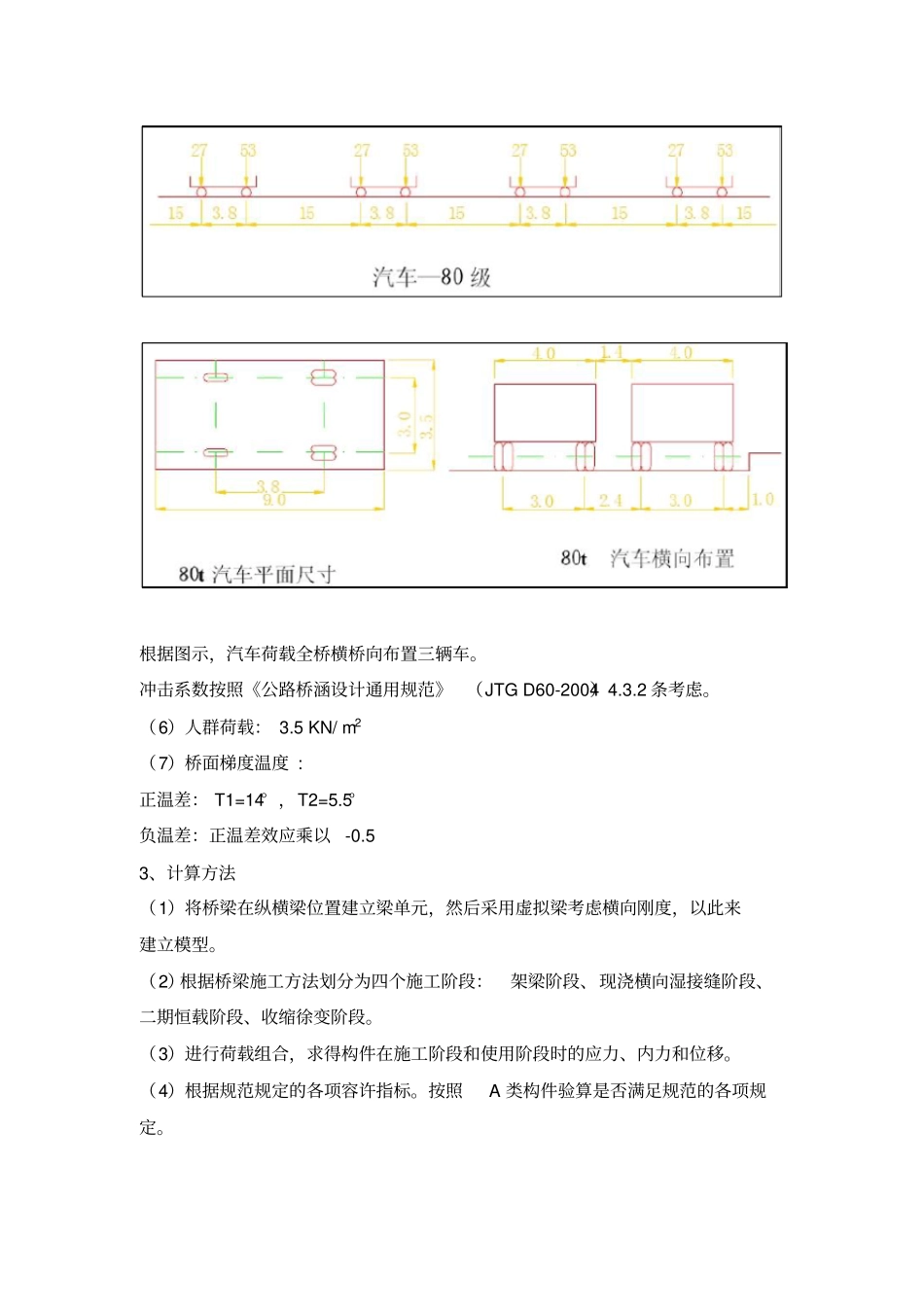

(5)汽车荷载:本桥由于是物流园区内部道路,通行的重车较多, 本次设计考虑 《厂矿道路设计规范》(GBJ22-87)汽车 -80 级,计算图示如下:根据图示,汽车荷载全桥横桥向布置三辆车
冲击系数按照《公路桥涵设计通用规范》 (JTG D60-2004)4
(6)人群荷载: 3
5 KN/ m2(7)桥面梯度温度 : 正温差: T1=14° ,T2=5
5°负温差:正温差效应乘以-0
5 3、计算方法(1)将桥梁在纵横梁位置建立梁单元,然后采用虚拟梁考虑横向刚度,以此来建立模型
(2)根据桥梁施工方法划分为四个施工阶段:架梁阶段、现浇横向湿接缝阶段、二期恒载阶段、收缩徐变阶段

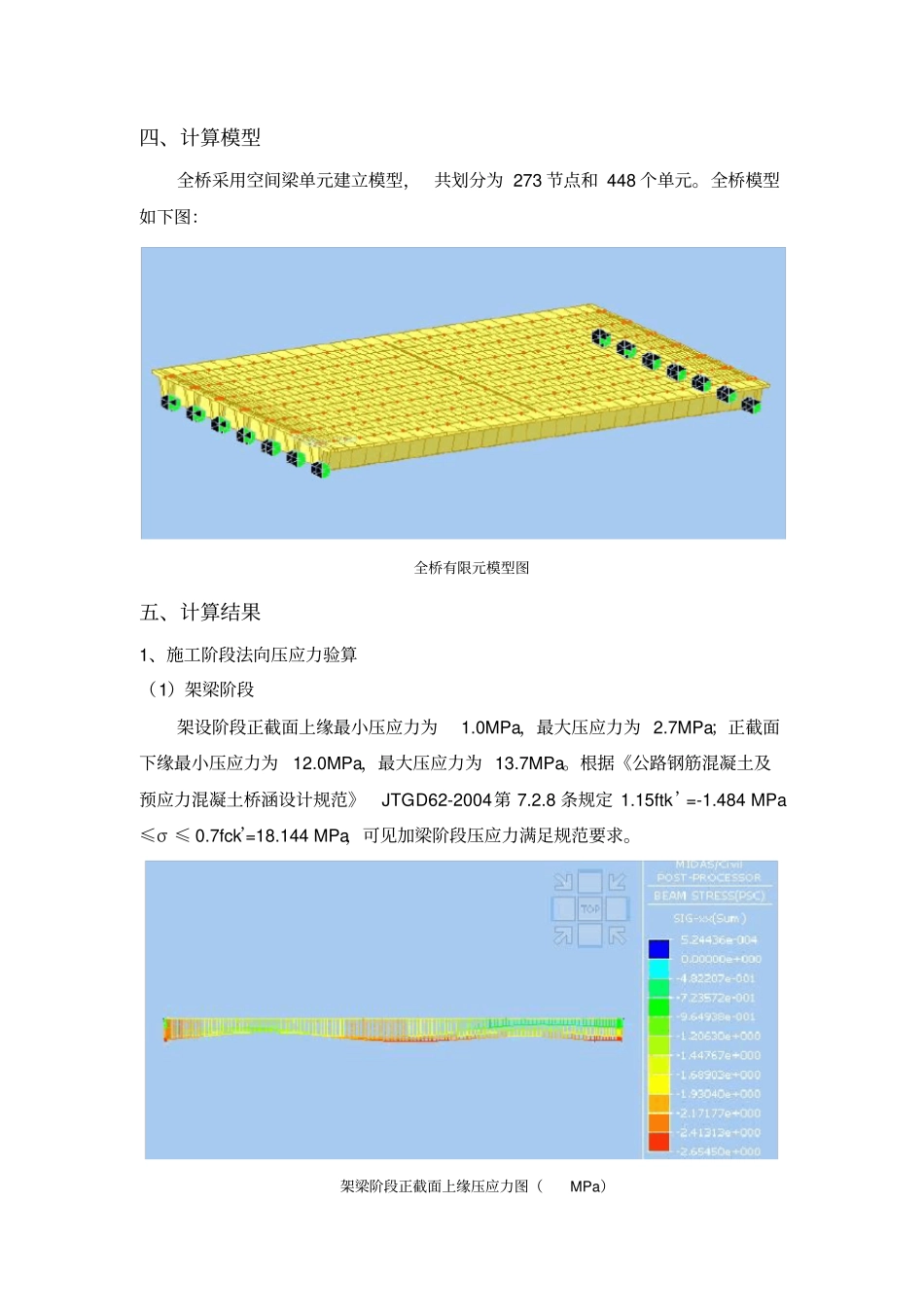

(3)进行荷载组合,求得构件在施工阶段和使
