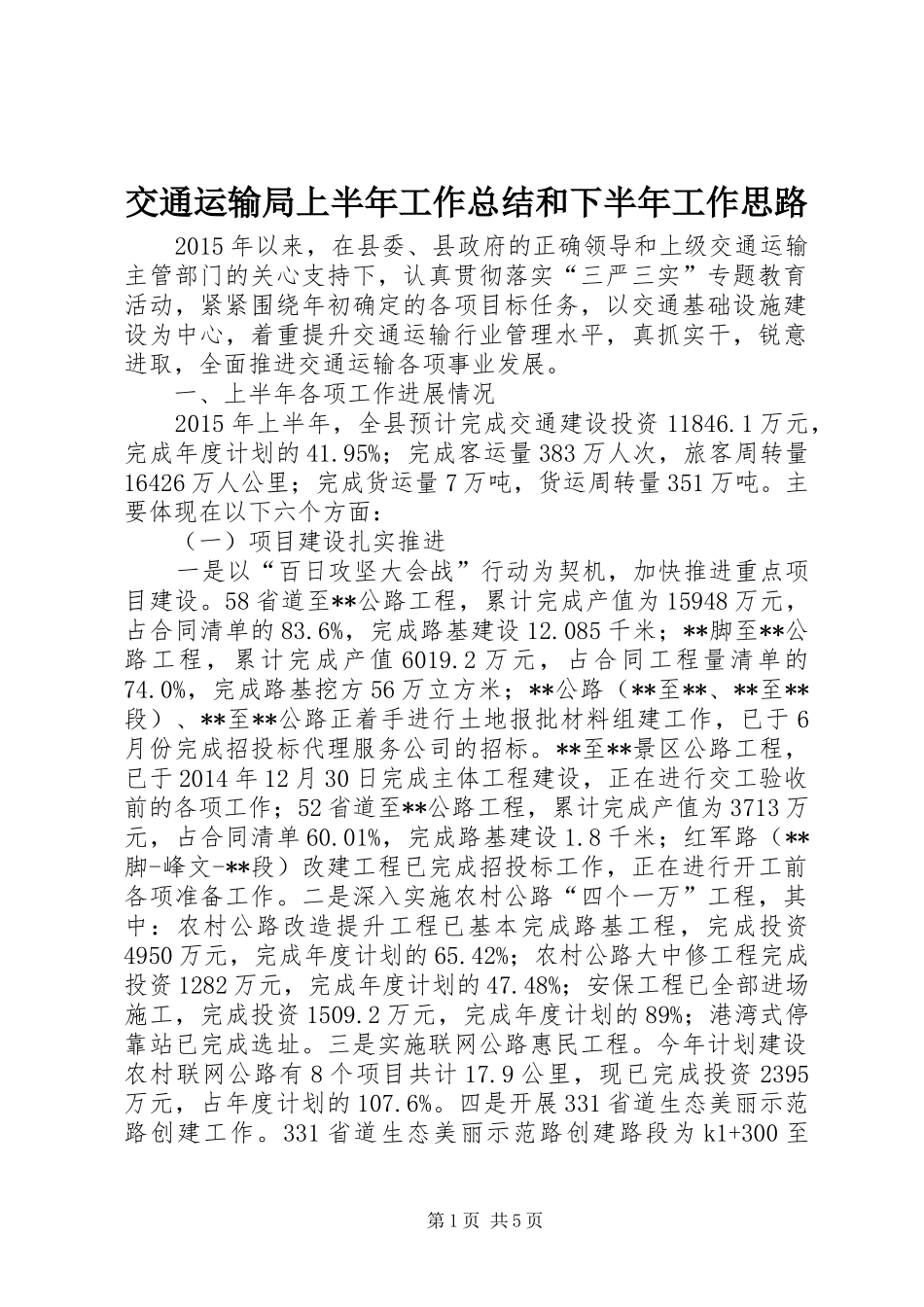

交通运输局上半年工作总结和下半年工作思路 2015 年以来,在县委、县政府的正确领导和上级交通运输主管部门的关心支持下,认真贯彻落实“三严三实”专题教育活动,紧紧围绕年初确定的各项目标任务,以交通基础设施建设为中心,着重提升交通运输行业管理水平,真抓实干,锐意进取,全面推进交通运输各项事业发展。 一、上半年各项工作进展情况 2015 年上半年,全县预计完成交通建设投资 11846.1 万元,完成年度计划的 41.95%;完成客运量 383 万人次,旅客周转量16426 万人公里;完成货运量 7 万吨,货运周转量 351 万吨。主要体现在以下六个方面: (一)项目建设扎实推进 一是以“百日攻坚大会战”行动为契机,加快推进重点项目建设。58 省道至**公路工程,累计完成产值为 15948 万元,占合同清单的 83.6%,完成路基建设 12.085 千米;**脚至**公路工程,累计完成产值 6019.2 万元,占合同工程量清单的74.0%,完成路基挖方 56 万立方米;**公路(**至**、**至**段)、**至**公路正着手进行土地报批材料组建工作,已于 6月份完成招投标代理服务公司的招标。**至**景区公路工程,已于 2014 年 12 月 30 日完成主体工程建设,正在进行交工验收前的各项工作;52 省道至**公路工程,累计完成产值为 3713 万元,占合同清单 60.01%,完成路基建设 1.8 千米;红军路(**脚-峰文-**段)改建工程已完成招投标工作,正在进行开工前各项准备工作。二是深入实施农村公路“四个一万”工程,其中:农村公路改造提升工程已基本完成路基工程,完成投资4950 万元,完成年度计划的 65.42%;农村公路大中修工程完成投资 1282 万元,完成年度计划的 47.48%;安保工程已全部进场施工,完成投资 1509.2 万元,完成年度计划的 89%;港湾式停靠站已完成选址。三是实施联网公路惠民工程。今年计划建设农村联网公路有 8 个项目共计 17.9 公里,现已完成投资 2395万元,占年度计划的 107.6%。四是开展 331 省道生态美丽示范路创建工作。331 省道生态美丽示范路创建路段为 k1+300 至第 1 页 共 5 页k10+800,全长 9.5 公里。截止目前,已完成**关隧道照明提升工程和公路两侧的土建施工,分水关门景节点正在进行招投标工作。五是稳步推进站房建设工程。目前,富垟公路站累积已完成投资 783 万元,主体工程已交工验收,配套附属工程正在施工中;**中心公路站累积已完成投资 1010 万元,主体工程已交工验收...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

精品中小学学习资料+ 关注
实名认证
内容提供者

小学课件精品教案。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
