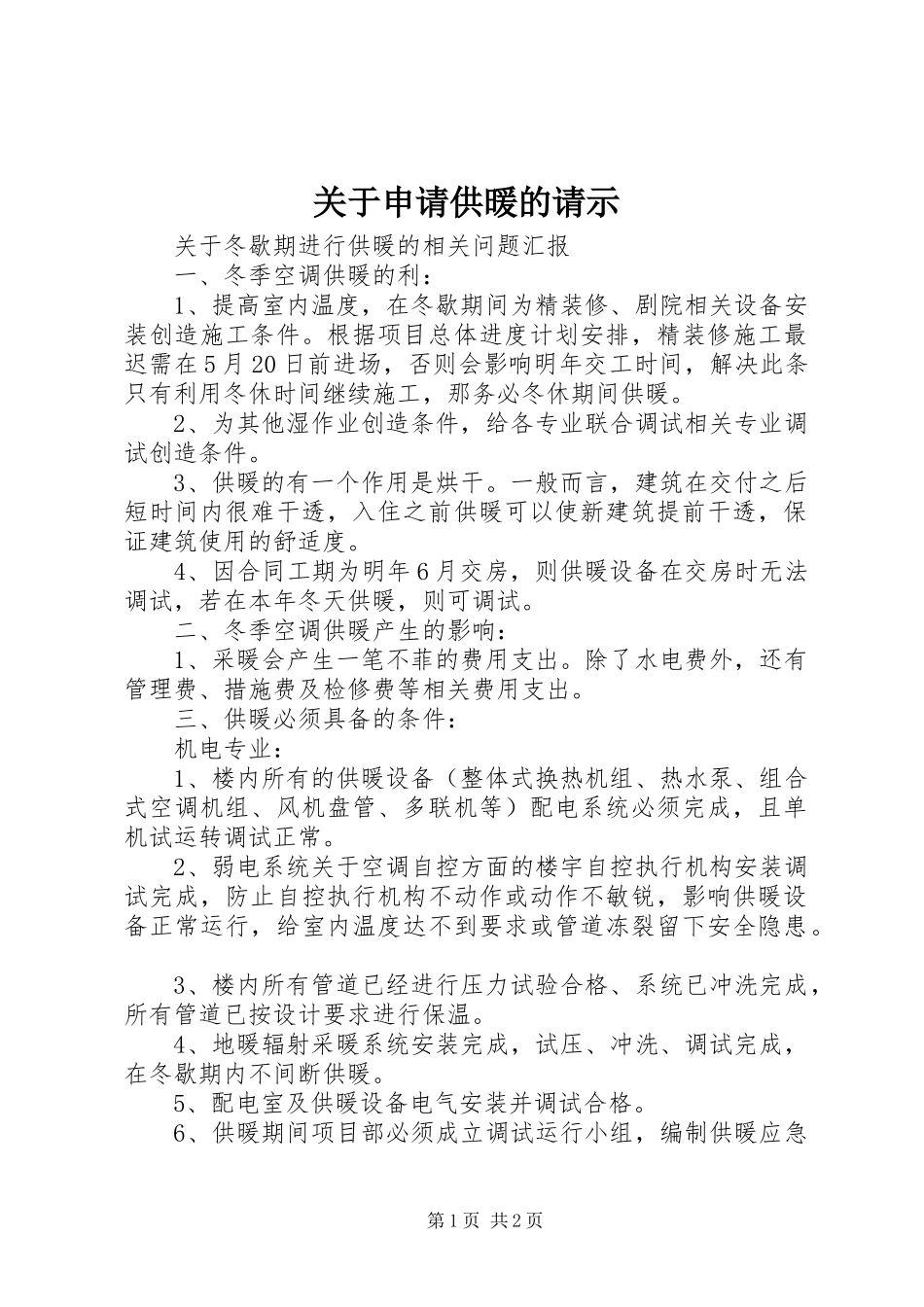

关于申请供暖的请示关于冬歇期进行供暖的相关问题汇报一、冬季空调供暖的利:1、提高室内温度,在冬歇期间为精装修、剧院相关设备安装创造施工条件。根据项目总体进度计划安排,精装修施工最迟需在5月20日前进场,否则会影响明年交工时间,解决此条只有利用冬休时间继续施工,那务必冬休期间供暖。2、为其他湿作业创造条件,给各专业联合调试相关专业调试创造条件。3、供暖的有一个作用是烘干。一般而言,建筑在交付之后短时间内很难干透,入住之前供暖可以使新建筑提前干透,保证建筑使用的舒适度。4、因合同工期为明年6月交房,则供暖设备在交房时无法调试,若在本年冬天供暖,则可调试。二、冬季空调供暖产生的影响:1、采暖会产生一笔不菲的费用支出。除了水电费外,还有管理费、措施费及检修费等相关费用支出。三、供暖必须具备的条件:机电专业:1、楼内所有的供暖设备(整体式换热机组、热水泵、组合式空调机组、风机盘管、多联机等)配电系统必须完成,且单机试运转调试正常。2、弱电系统关于空调自控方面的楼宇自控执行机构安装调试完成,防止自控执行机构不动作或动作不敏锐,影响供暖设备正常运行,给室内温度达不到要求或管道冻裂留下安全隐患。3、楼内所有管道已经进行压力试验合格、系统已冲洗完成,所有管道已按设计要求进行保温。4、地暖辐射采暖系统安装完成,试压、冲洗、调试完成,在冬歇期内不间断供暖。5、配电室及供暖设备电气安装并调试合格。6、供暖期间项目部必须成立调试运行小组,编制供暖应急第1页共2页预案。管理及检修人员等必须安排到位,24小时值班巡视。相关专业:1、该工程的土建外围护结构(包括所有门窗、未使用预留洞)的封闭必须完成,防止冷空气进来影响室内温度。(土建专业)2、外网架玻璃幕墙安装必须完成,防止外围结构耗热量太大,造成水管冻裂。(钢结构)3、在供暖前,市政部门必须提前供电、供热调试,满足供暖条件后,且冬歇期内24小时不间断供热水。(市政及业主)4、临时泄水方案的确定,保证在紧急情况下系统的水有处可放,不至于耽误而造成大面积的跑水或管道冻裂。要求排水池内的污水泵达到正常工作状态。临时排水池设备在机房附近(待定),做临时管线抽至建筑东北侧和西北侧外市政雨水沟内。(市政及业主)5、倘若今年冬季进行试供暖,而装修局部吊顶可能未完成,其他相关专业必须对其自身的设备及已经安装的产品进行成品保护,待空调设备运行后,产生的灰尘及固体颗粒物可能会影响其他专业的产品。(所有施工单位)编制人:王力中建五局神木少年宫机电部20XX年3月16日第2页共2页
