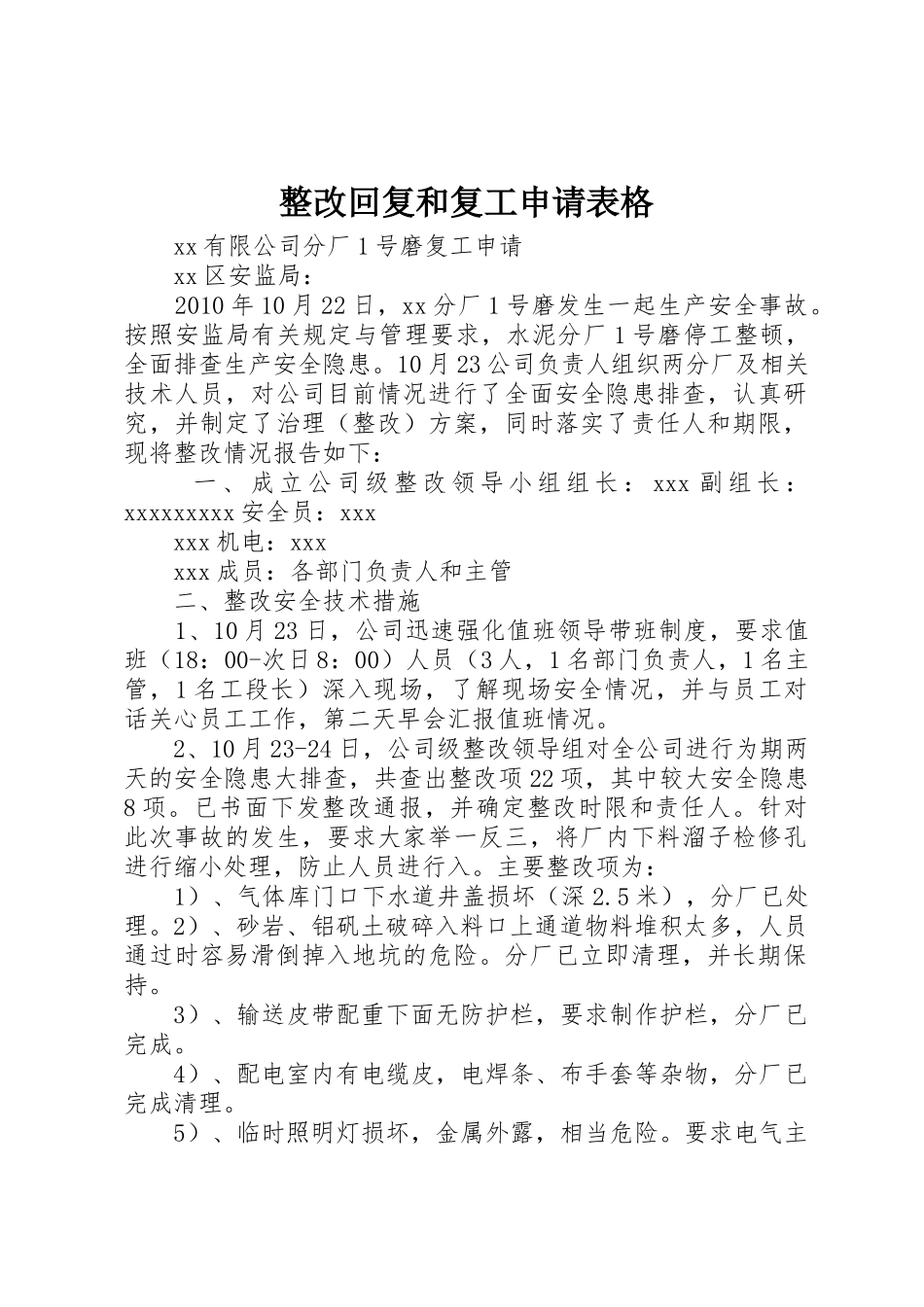

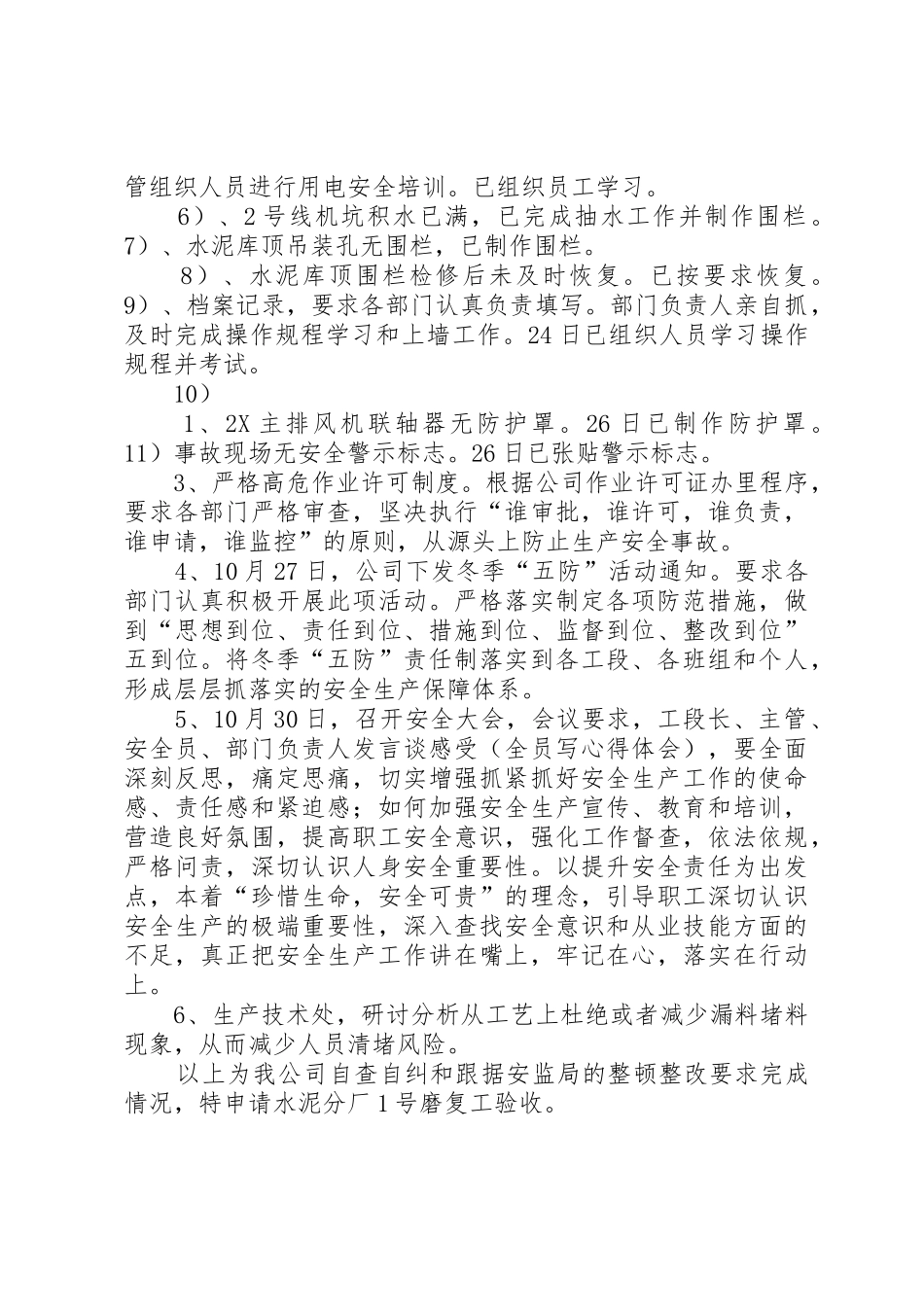

整改回复和复工申请表格 xx 有限公司分厂 1 号磨复工申请 xx 区安监局: 2010 年 10 月 22 日,xx 分厂 1 号磨发生一起生产安全事故。按照安监局有关规定与管理要求,水泥分厂 1 号磨停工整顿,全面排查生产安全隐患。10 月 23 公司负责人组织两分厂及相关技术人员,对公司目前情况进行了全面安全隐患排查,认真研究,并制定了治理(整改)方案,同时落实了责任人和期限,现将整改情况报告如下: 一 、 成 立 公 司 级 整 改 领 导 小 组 组 长 : xxx 副 组 长 :xxxxxxxxx 安全员:xxx xxx 机电:xxx xxx 成员:各部门负责人和主管 二、整改安全技术措施 1、10 月 23 日,公司迅速强化值班领导带班制度,要求值班(18:00-次日 8:00)人员(3 人,1 名部门负责人,1 名主管,1 名工段长)深入现场,了解现场安全情况,并与员工对话关心员工工作,第二天早会汇报值班情况。 2、10 月 23-24 日,公司级整改领导组对全公司进行为期两天的安全隐患大排查,共查出整改项 22 项,其中较大安全隐患8 项。已书面下发整改通报,并确定整改时限和责任人。针对此次事故的发生,要求大家举一反三,将厂内下料溜子检修孔进行缩小处理,防止人员进行入。主要整改项为: 1)、气体库门口下水道井盖损坏(深 2.5 米),分厂已处理。2)、砂岩、铝矾土破碎入料口上通道物料堆积太多,人员通过时容易滑倒掉入地坑的危险。分厂已立即清理,并长期保持。 3)、输送皮带配重下面无防护栏,要求制作护栏,分厂已完成。 4)、配电室内有电缆皮,电焊条、布手套等杂物,分厂已完成清理。 5)、临时照明灯损坏,金属外露,相当危险。要求电气主管组织人员进行用电安全培训。已组织员工学习。 6)、2 号线机坑积水已满,已完成抽水工作并制作围栏。7)、水泥库顶吊装孔无围栏,已制作围栏。 8)、水泥库顶围栏检修后未及时恢复。已按要求恢复。9)、档案记录,要求各部门认真负责填写。部门负责人亲自抓,及时完成操作规程学习和上墙工作。24 日已组织人员学习操作规程并考试。 10) 1、2X 主排风机联轴器无防护罩。26 日已制作防护罩。11)事故现场无安全警示标志。26 日已张贴警示标志。 3、严格高危作业许可制度。根据公司作业许可证办里程序,要求各部门严格审查,坚决执行“谁审批,谁许可,谁负责,谁申请,谁监控”的原则,从源头上防止生产安全事故。 4、10 月 27 日,公司下...
