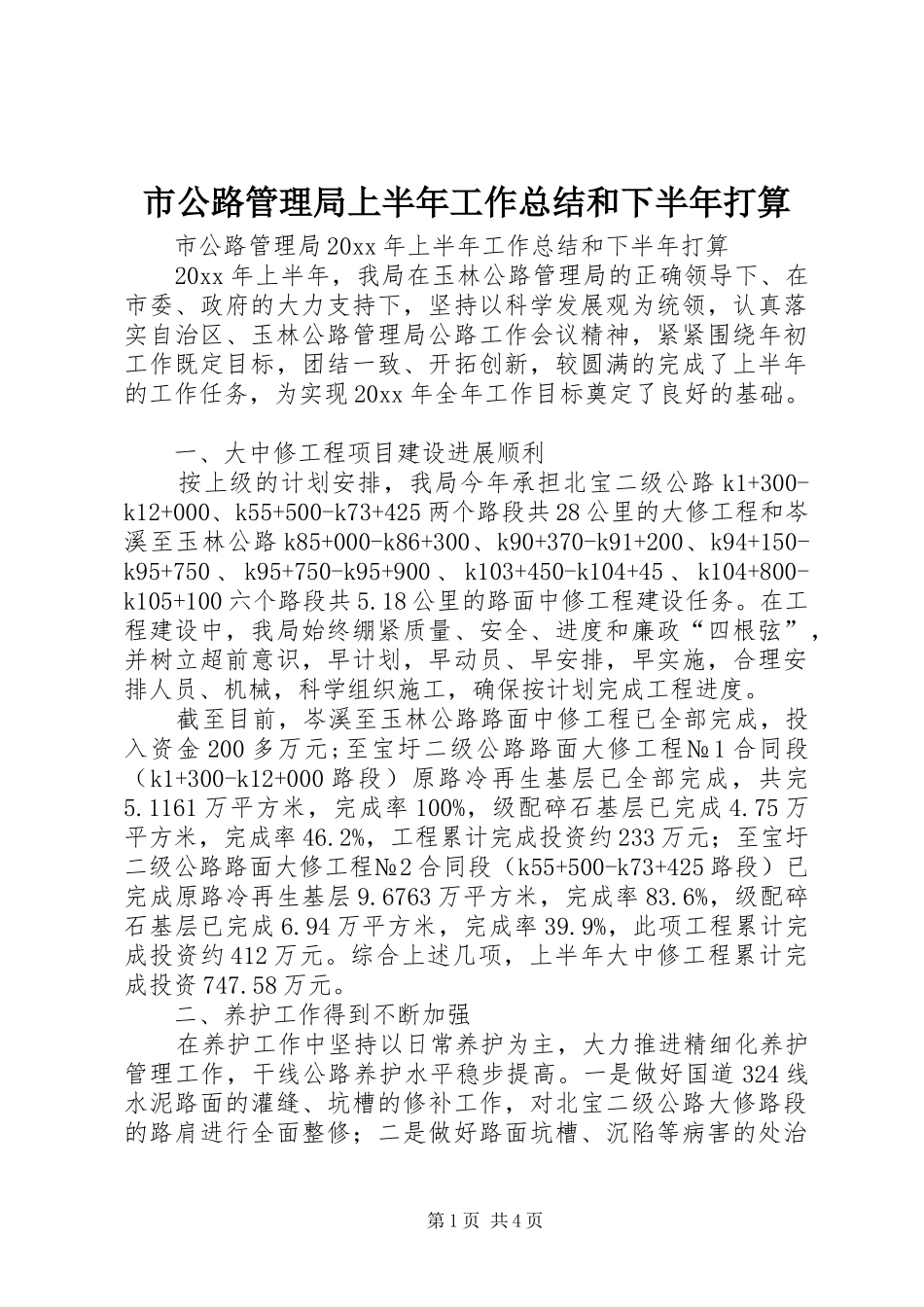

市公路管理局上半年工作总结和下半年打算 市公路管理局 20xx 年上半年工作总结和下半年打算 20xx 年上半年,我局在玉林公路管理局的正确领导下、在市委、政府的大力支持下,坚持以科学发展观为统领,认真落实自治区、玉林公路管理局公路工作会议精神,紧紧围绕年初工作既定目标,团结一致、开拓创新,较圆满的完成了上半年的工作任务,为实现 20xx 年全年工作目标奠定了良好的基础
一、大中修工程项目建设进展顺利 按上级的计划安排,我局今年承担北宝二级公路 k1+300-k12+000、k55+500-k73+425 两个路段共 28 公里的大修工程和岑溪至玉林公路 k85+000-k86+300、k90+370-k91+200、k94+150-k95+750 、 k95+750-k95+900 、 k103+450-k104+45 、 k104+800-k105+100 六个路段共 5
18 公里的路面中修工程建设任务
在工程建设中,我局始终绷紧质量、安全、进度和廉政“四根弦”,并树立超前意识,早计划,早动员、早安排,早实施,合理安排人员、机械,科学组织施工,确保按计划完成工程进度
截至目前,岑溪至玉林公路路面中修工程已全部完成,投入资金 200 多万元;至宝圩二级公路路面大修工程№1 合同段(k1+300-k12+000 路段)原路冷再生基层已全部完成,共完5
1161 万平方米,完成率 100%,级配碎石基层已完成 4
75 万平方米,完成率 46
2%,工程累计完成投资约 233 万元;至宝圩二级公路路面大修工程№2 合同段(k55+500-k73+425 路段)已完成原路冷再生基层 9
6763 万平方米,完成率 83
6%,级配碎石基层已完成 6
94 万平方米,完成率 39
9%,此项工程累计完成投资约 412 万元
综合上述几项,上半年大中修工程累计完成投资 747
