施工组织设计 第一章 施工方案 4
1 总体部署 4
1基本方针 针对本工程工期紧,工程量大,施工内容多的特点
我公司计划采取关键“工序带头,后续工序紧跟,紧密衔接”的方式快速施工
用“主攻土方工程,迅速实施排水工程,工程步步跟进”的三大工序同步实施的方法,实行平行流水施工,以通过网络控制,优化资源配置,加大机械化施工力度(见设备计划表),为管理手段,确保工程质量为前提,按期完工为总目标

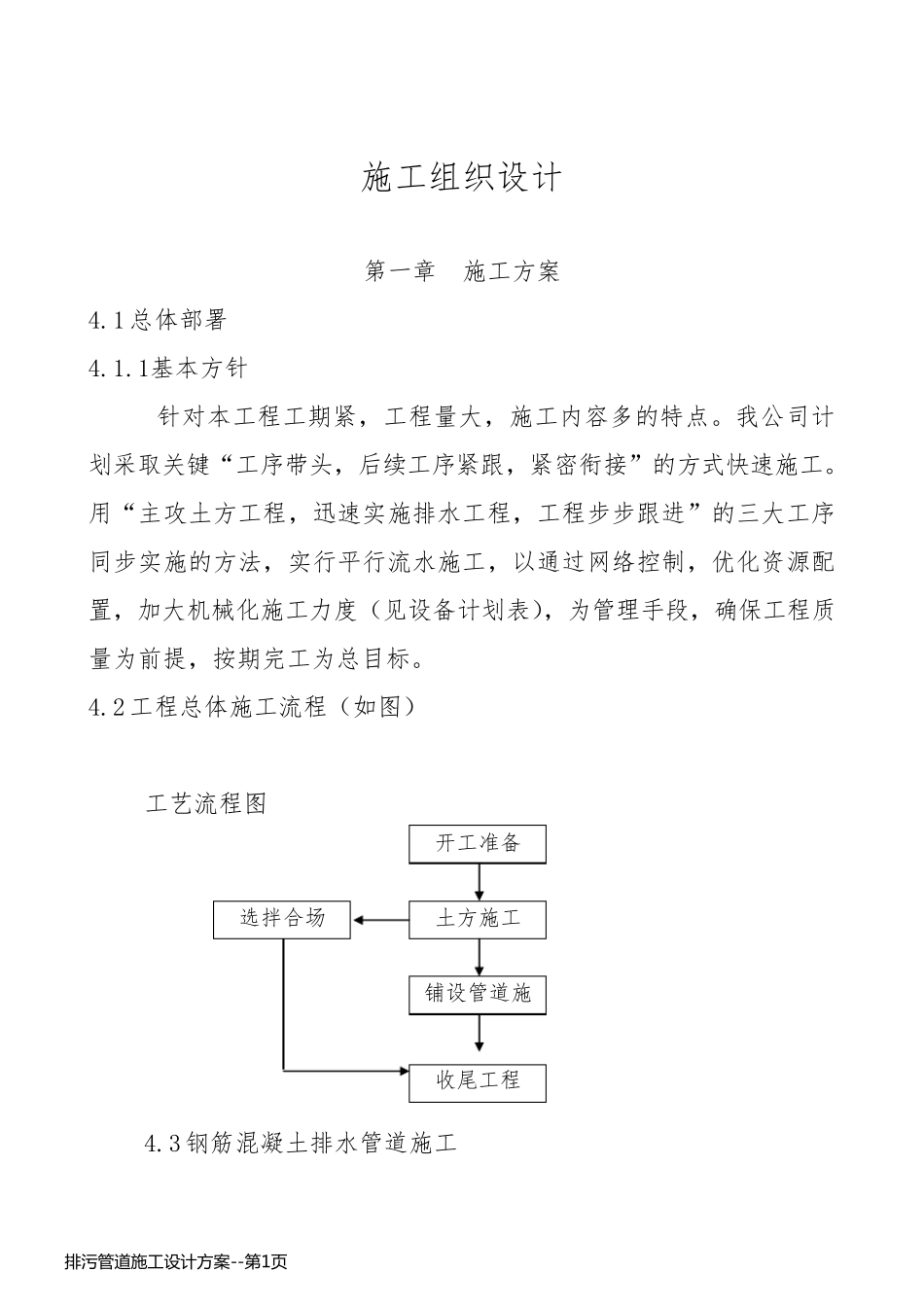

2 工程总体施工流程(如图) 工艺流程图 4
3 钢筋混凝土排水管道施工 开工准备 选拌合场 土方施工 铺设管道施收尾工程 排 污 管 道 施 工 设 计 方 案 --第 1页排 污 管 道 施 工 设 计 方 案 --第 1页施工流程:开挖沟槽→砼平基(及养生)→管道安装→砼管座→抹带接口→养护→土方回填→砌井→井盖安装
检查井 水泥砂浆 素灰浆 中介层 检查井 管材 软土地基上管道与检查井的接口处理 4
4 主要方法 1、沟槽土方开挖 a、开工前由测量员校核图纸,以测量控制点和水准点,由测量员根据设计图纸测设管道中线井位及沟槽,开口线注意(留工作面宽度)
在施工过程中,如发现测设的点位被破坏,应及时通知测量员补测
b、沟槽土方采用 1m3 挖掘机(反铲)开挖进行,土方一侧堆放
排 污 管 道 施 工 设 计 方 案 --第 2页排 污 管 道 施 工 设 计 方 案 --第 2页c、沟槽土方开挖至距设计槽底标高20cm 左右时,改用人工开挖、检平,严禁超挖人工清底时应先挖排水沟,后清除20cm 余土
d、沟槽两侧设置30cm ×40cm 的排水沟,并与附近排水系统连通,设置截水沟防止雨水流入沟槽
沟槽底用粒径 4cm 碎石做成盲沟和集水井井深 1m (50cm ×50cm ),布置抽水机明排
e、开挖时,应测量监控,保证开挖边坡及沟槽尺寸准确
f、基槽底土若发生超
