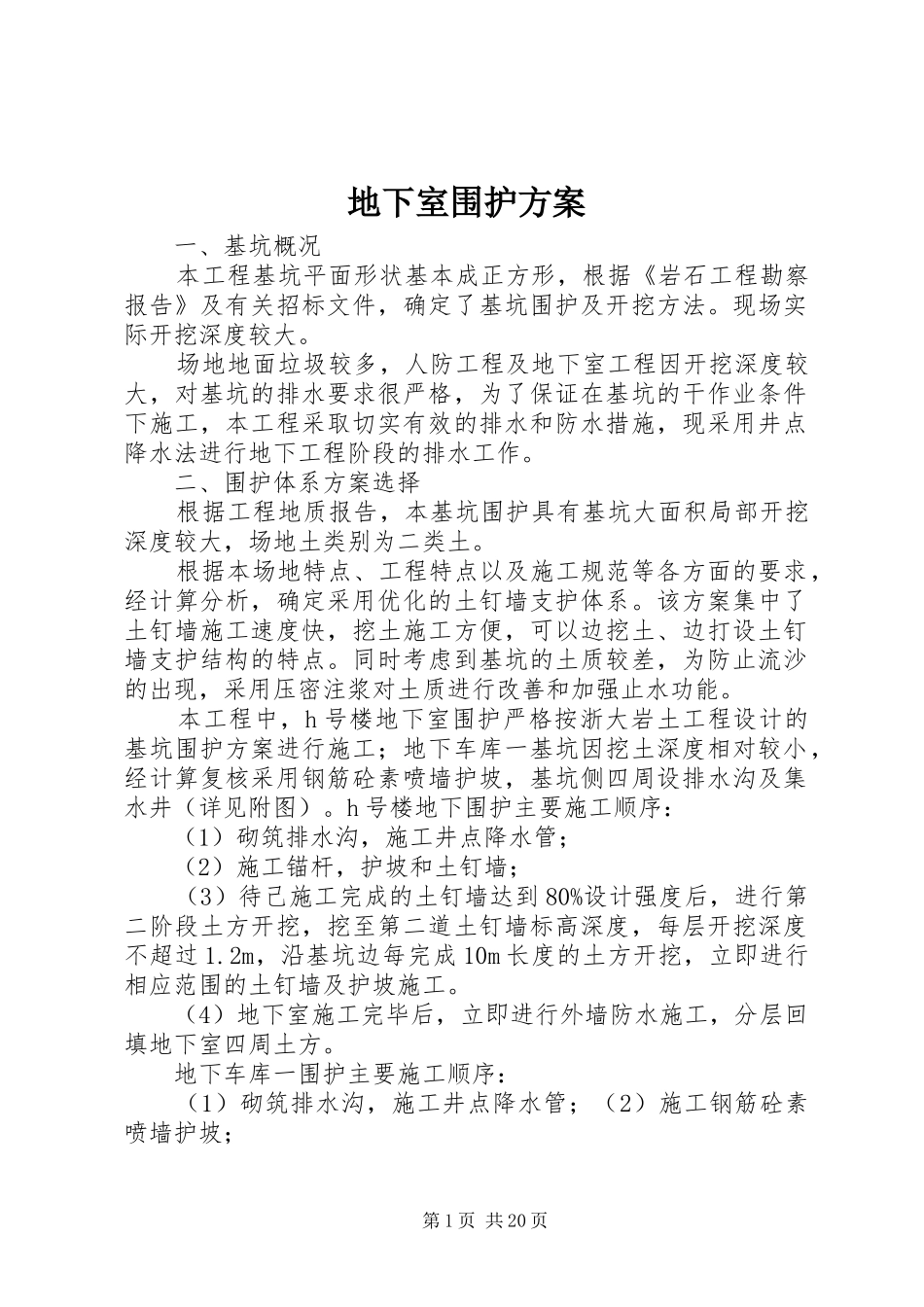

地下室围护方案一、基坑概况本工程基坑平面形状基本成正方形,根据《岩石工程勘察报告》及有关招标文件,确定了基坑围护及开挖方法
现场实际开挖深度较大
场地地面垃圾较多,人防工程及地下室工程因开挖深度较大,对基坑的排水要求很严格,为了保证在基坑的干作业条件下施工,本工程采取切实有效的排水和防水措施,现采用井点降水法进行地下工程阶段的排水工作
二、围护体系方案选择根据工程地质报告,本基坑围护具有基坑大面积局部开挖深度较大,场地土类别为二类土
根据本场地特点、工程特点以及施工规范等各方面的要求,经计算分析,确定采用优化的土钉墙支护体系
该方案集中了土钉墙施工速度快,挖土施工方便,可以边挖土、边打设土钉墙支护结构的特点
同时考虑到基坑的土质较差,为防止流沙的出现,采用压密注浆对土质进行改善和加强止水功能
本工程中,h号楼地下室围护严格按浙大岩土工程设计的基坑围护方案进行施工;地下车库一基坑因挖土深度相对较小,经计算复核采用钢筋砼素喷墙护坡,基坑侧四周设排水沟及集水井(详见附图)
h号楼地下围护主要施工顺序:(1)砌筑排水沟,施工井点降水管;(2)施工锚杆,护坡和土钉墙;(3)待己施工完成的土钉墙达到80%设计强度后,进行第二阶段土方开挖,挖至第二道土钉墙标高深度,每层开挖深度不超过1
2m,沿基坑边每完成10m长度的土方开挖,立即进行相应范围的土钉墙及护坡施工
(4)地下室施工完毕后,立即进行外墙防水施工,分层回填地下室四周土方
地下车库一围护主要施工顺序:(1)砌筑排水沟,施工井点降水管;(2)施工钢筋砼素喷墙护坡;第1页共20页(3)地下室施工完毕后,立即进行外墙防水施工,分层回填地下室四周土方
三、围护结构具体做法h号楼的整个基坑采用二至三层锚杆进行围护
第一层锚杆采用Ф20螺纹钢筋,长9-10米,水平间距1米,垂直间距1

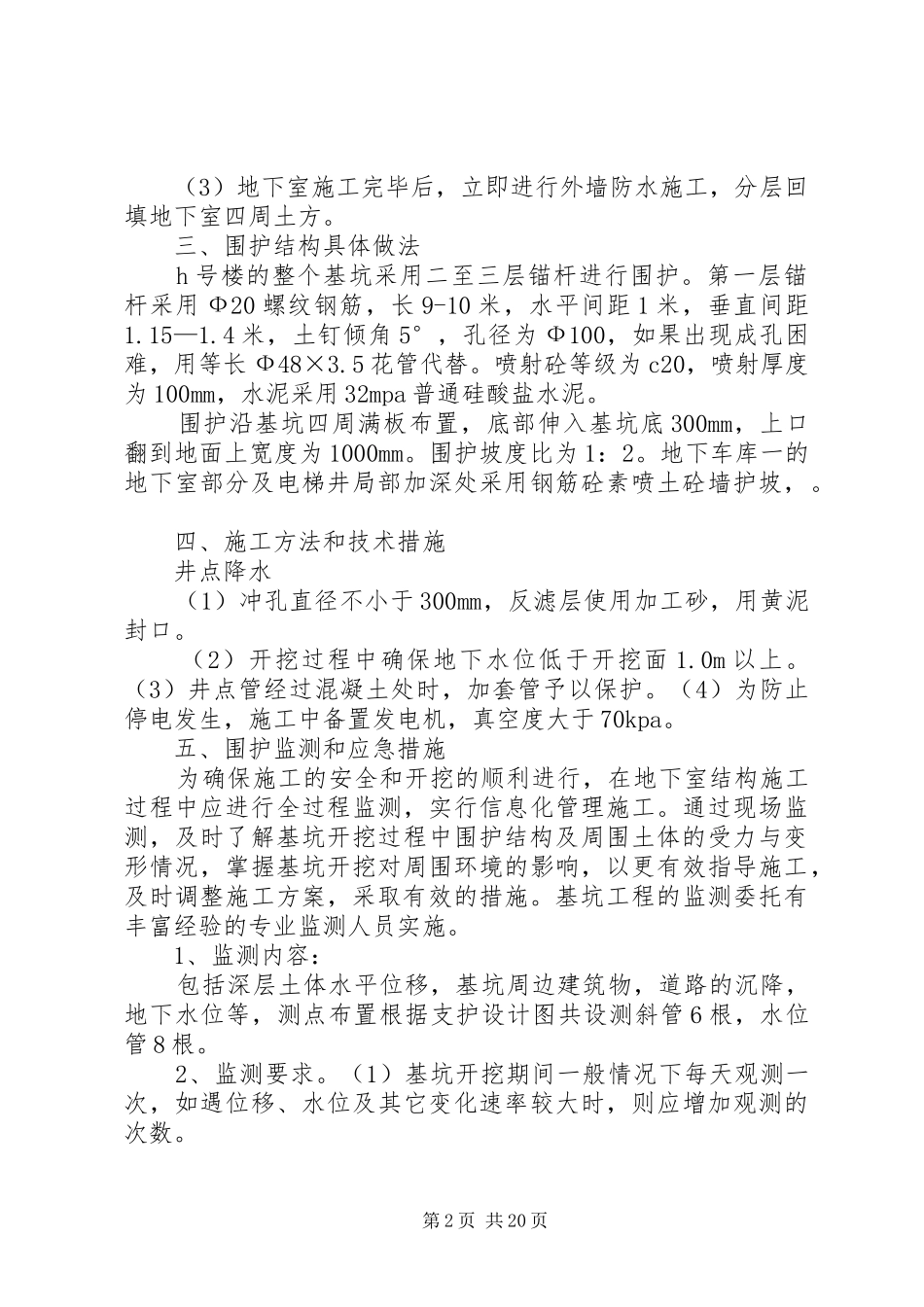

4米,土钉倾角5°,孔径为Ф100,如果出现成
