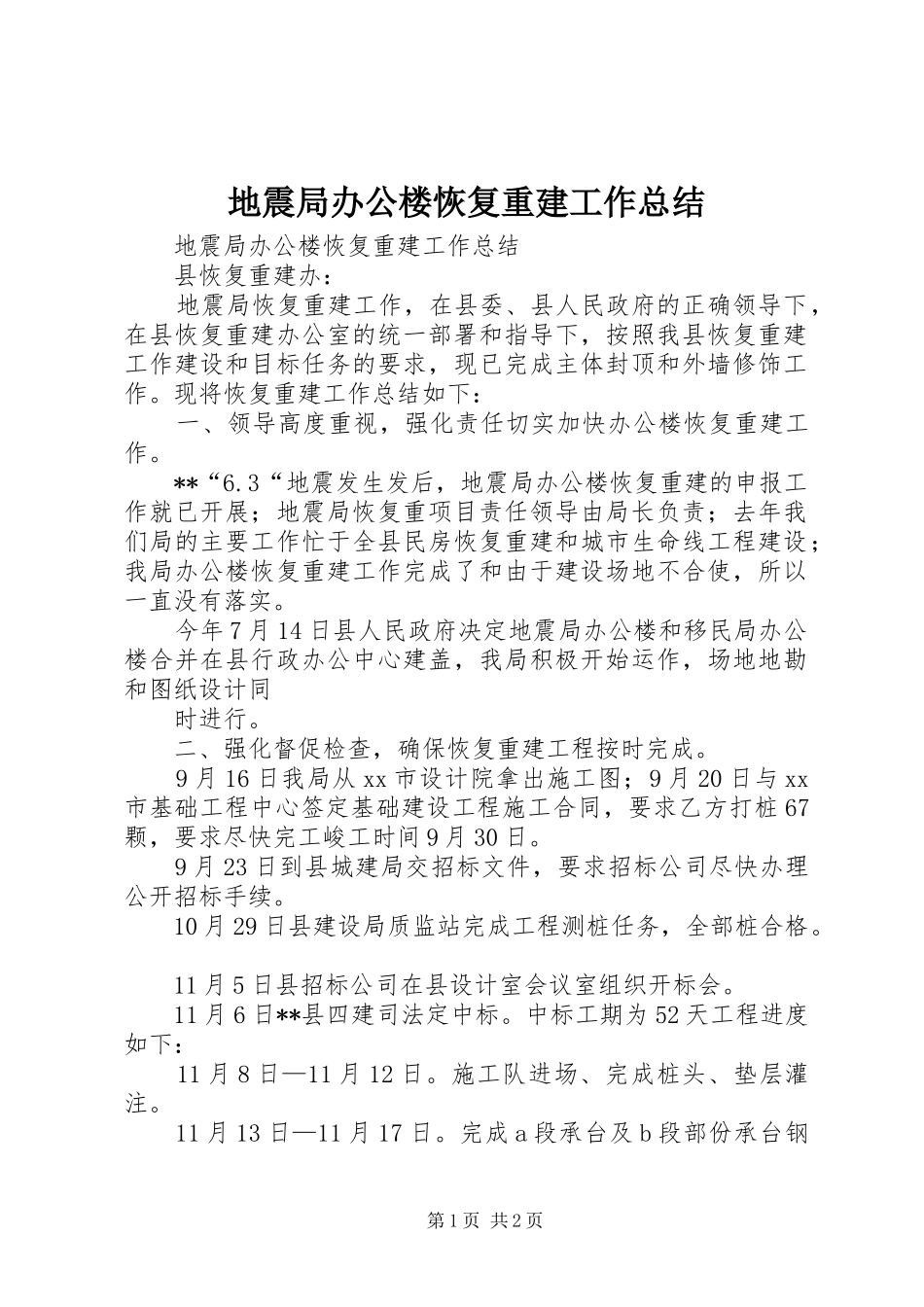

地震局办公楼恢复重建工作总结地震局办公楼恢复重建工作总结县恢复重建办:地震局恢复重建工作,在县委、县人民政府的正确领导下,在县恢复重建办公室的统一部署和指导下,按照我县恢复重建工作建设和目标任务的要求,现已完成主体封顶和外墙修饰工作
现将恢复重建工作总结如下:一、领导高度重视,强化责任切实加快办公楼恢复重建工作
3“地震发生发后,地震局办公楼恢复重建的申报工作就已开展;地震局恢复重项目责任领导由局长负责;去年我们局的主要工作忙于全县民房恢复重建和城市生命线工程建设;我局办公楼恢复重建工作完成了和由于建设场地不合使,所以一直没有落实
今年7月14日县人民政府决定地震局办公楼和移民局办公楼合并在县行政办公中心建盖,我局积极开始运作,场地地勘和图纸设计同时进行
二、强化督促检查,确保恢复重建工程按时完成
9月16日我局从xx市设计院拿出施工图;9月20日与xx市基础工程中心签定基础建设工程施工合同,要求乙方打桩67颗,要求尽快完工峻工时间9月30日
9月23日到县城建局交招标文件,要求招标公司尽快办理公开招标手续
10月29日县建设局质监站完成工程测桩任务,全部桩合格
11月5日县招标公司在县设计室会议室组织开标会
11月6日**县四建司法定中标
中标工期为52天工程进度如下:11月8日—11月12日
施工队进场、完成桩头、垫层灌注
11月13日—11月17日
完成a段承台及b段部份承台钢第1页共2页筋、模板施工
11月18日—11月22日
完成a、b段承台及地粱砼浇注及地方回填施工
11月23日—11月27日
a段完成一层柱、梁、板砼浇注,b段完成一层柱砼浇注及梁板施工
11月28日—12月2日
b段完成一层梁、板砼浇注,a段完成二层柱砼浇注施工
12月3日—12月7日
a段完成二层梁、板砼浇注,b段完成二层柱砼浇注及梁板施工,穿插一层砌体施工
12月8日—12月12
