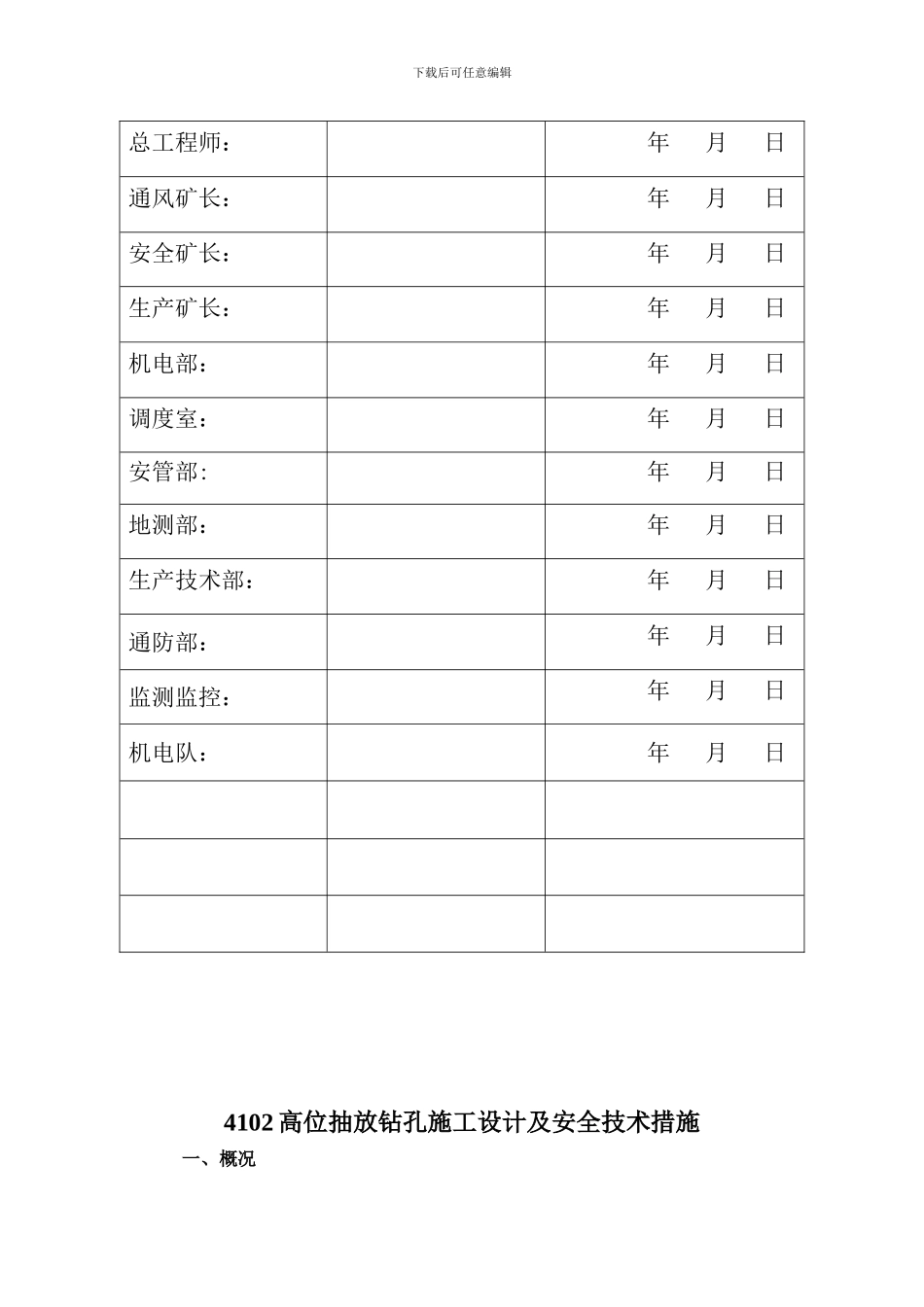

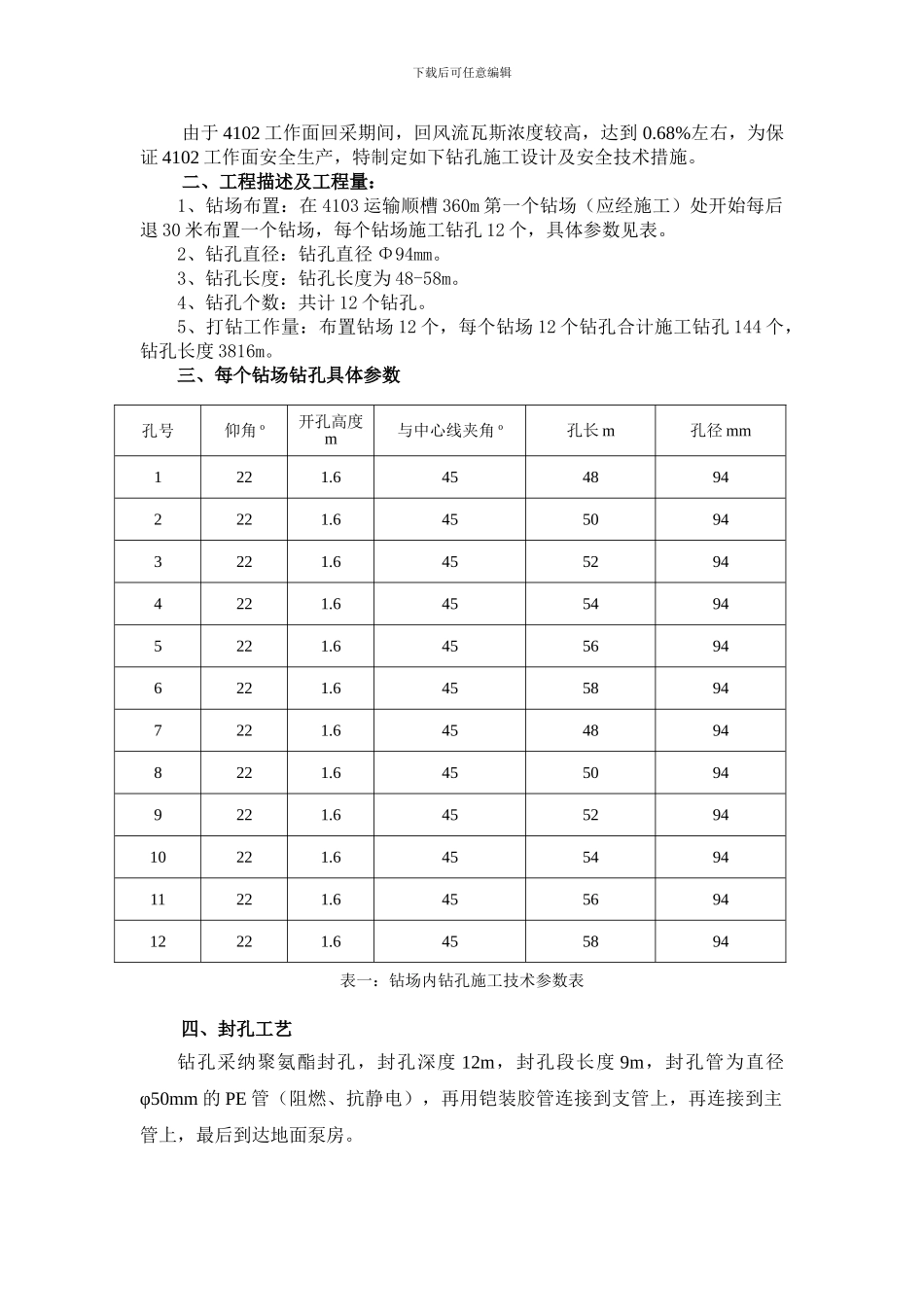

下载后可任意编辑华烨煤业有限公司4102 高位钻孔施工设计及安全技术措施 通防部2024 年 11 月 18 日4102 高位抽放钻孔施工设计及安全技术措施审批签名表下载后可任意编辑总工程师: 年 月 日通风矿长: 年 月 日安全矿长: 年 月 日生产矿长: 年 月 日机电部: 年 月 日调度室: 年 月 日安管部: 年 月 日地测部: 年 月 日生产技术部: 年 月 日通防部: 年 月 日监测监控: 年 月 日机电队: 年 月 日4102 高位抽放钻孔施工设计及安全技术措施一、概况下载后可任意编辑由于 4102 工作面回采期间,回风流瓦斯浓度较高,达到 0.68%左右,为保证 4102 工作面安全生产,特制定如下钻孔施工设计及安全技术措施。二、工程描述及工程量:1、钻场布置:在 4103 运输顺槽 360m 第一个钻场(应经施工)处开始每后退 30 米布置一个钻场,每个钻场施工钻孔 12 个,具体参数见表。2、钻孔直径:钻孔直径 Φ94mm。3、钻孔长度:钻孔长度为 48-58m。4、钻孔个数:共计 12 个钻孔。5、打钻工作量:布置钻场 12 个,每个钻场 12 个钻孔合计施工钻孔 144 个,钻孔长度 3816m。三、每个钻场钻孔具体参数表一:钻场内钻孔施工技术参数表四、封孔工艺钻孔采纳聚氨酯封孔,封孔深度 12m,封孔段长度 9m,封孔管为直径φ50mm 的 PE 管(阻燃、抗静电),再用铠装胶管连接到支管上,再连接到主管上,最后到达地面泵房。孔号仰角 o开孔高度m与中心线夹角 o孔长 m孔径 mm1221.64548942221.64550943221.64552944221.64554945221.64556946221.64558947221.64548948221.64550949221.645529410221.645549411221.645569412221.6455894下载后可任意编辑 聚氨酯缠药方法及封孔管结构示意图封孔操作程序为:钻孔施工完立即进行封孔,封孔前先用静压水冲洗钻孔,去除钻孔内浮煤,然后称出封一个孔的甲、乙组成药液,分别装入两个容器,再将药液同时倒入混合桶,立即用棒快速搅拌均匀,当药液由黄褐色变为乳白色时,停止搅拌,将药液均匀倒在毛巾布上,边倒药液边向抽放管上卷缠毛巾布,并把卷缠好药液的封孔管迅速插入钻孔,大约 5 分钟后,药液开始发泡膨胀,20 分钟后停止发泡,逐渐硬化固结,最后在孔口外沿向里封口 100mm 水泥沙浆。五、钻机选择考虑华烨煤矿煤、岩硬度以及设计抽放钻孔的长度,设计选择 ZDY3200S型全液压钻机。配套钻杆直径为 φ73mm,每节长度 1.5m 的钻探钻杆,钻...
