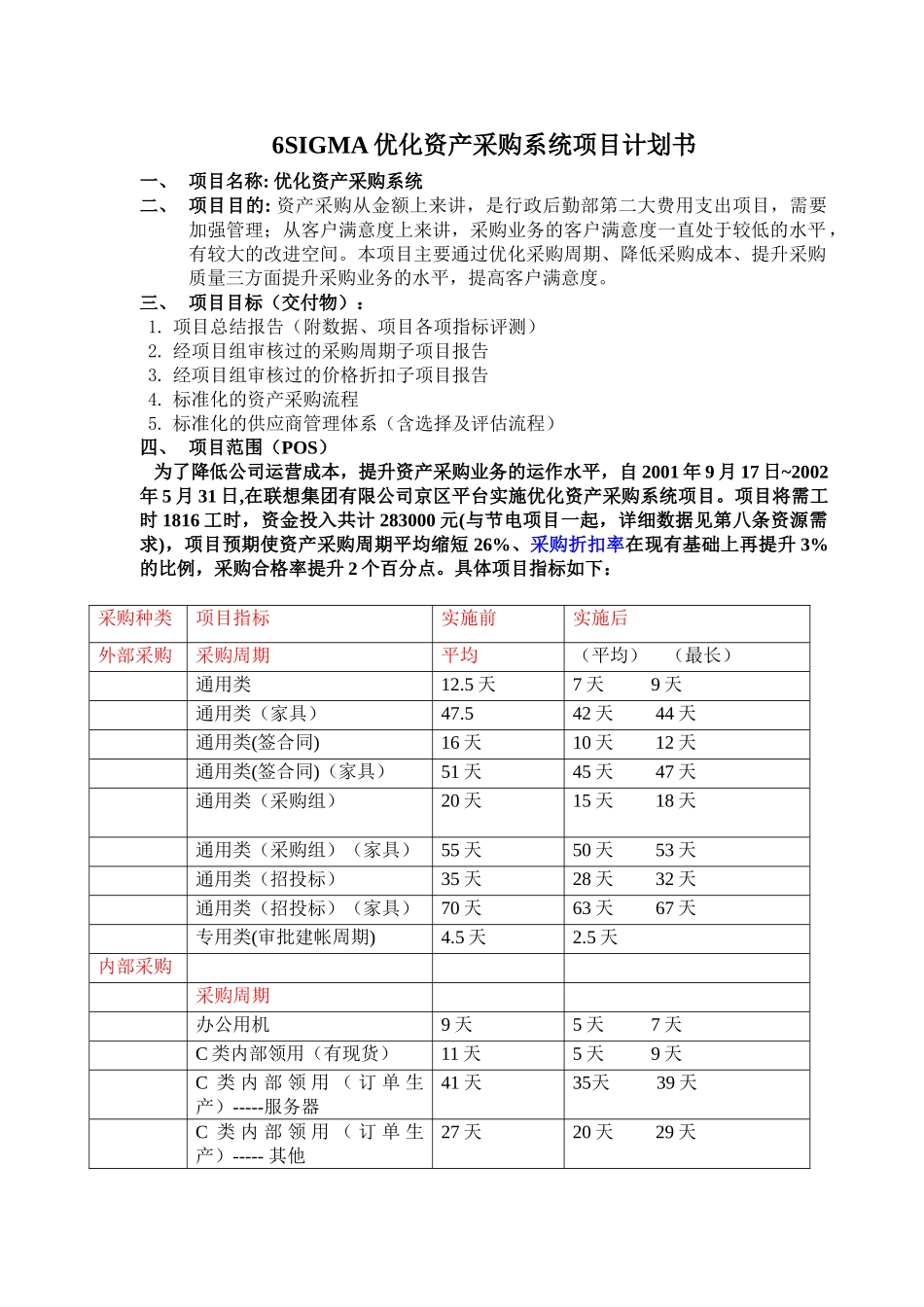

6SIGMA 优化资产采购系统项目计划书一、 项目名称: 优化资产采购系统二、 项目目的: 资产采购从金额上来讲,是行政后勤部第二大费用支出项目,需要加强管理;从客户满意度上来讲,采购业务的客户满意度一直处于较低的水平,有较大的改进空间
本项目主要通过优化采购周期、降低采购成本、提升采购质量三方面提升采购业务的水平,提高客户满意度
三、 项目目标(交付物):1
项目总结报告(附数据、项目各项指标评测)2
经项目组审核过的采购周期子项目报告3
经项目组审核过的价格折扣子项目报告4
标准化的资产采购流程5
标准化的供应商管理体系(含选择及评估流程)四、 项目范围(POS) 为了降低公司运营成本,提升资产采购业务的运作水平,自 2001 年 9 月 17 日~2002年 5 月 31 日,在联想集团有限公司京区平台实施优化资产采购系统项目
项目将需工时 1816 工时,资金投入共计 283000 元(与节电项目一起,详细数据见第八条资源需求),项目预期使资产采购周期平均缩短 26%、采购折扣率在现有基础上再提升 3%的比例,采购合格率提升 2 个百分点
具体项目指标如下:采购种类项目指标实施前实施后外部采购采购周期平均(平均) (最长)通用类12
5 天7 天 9 天通用类(家具)47

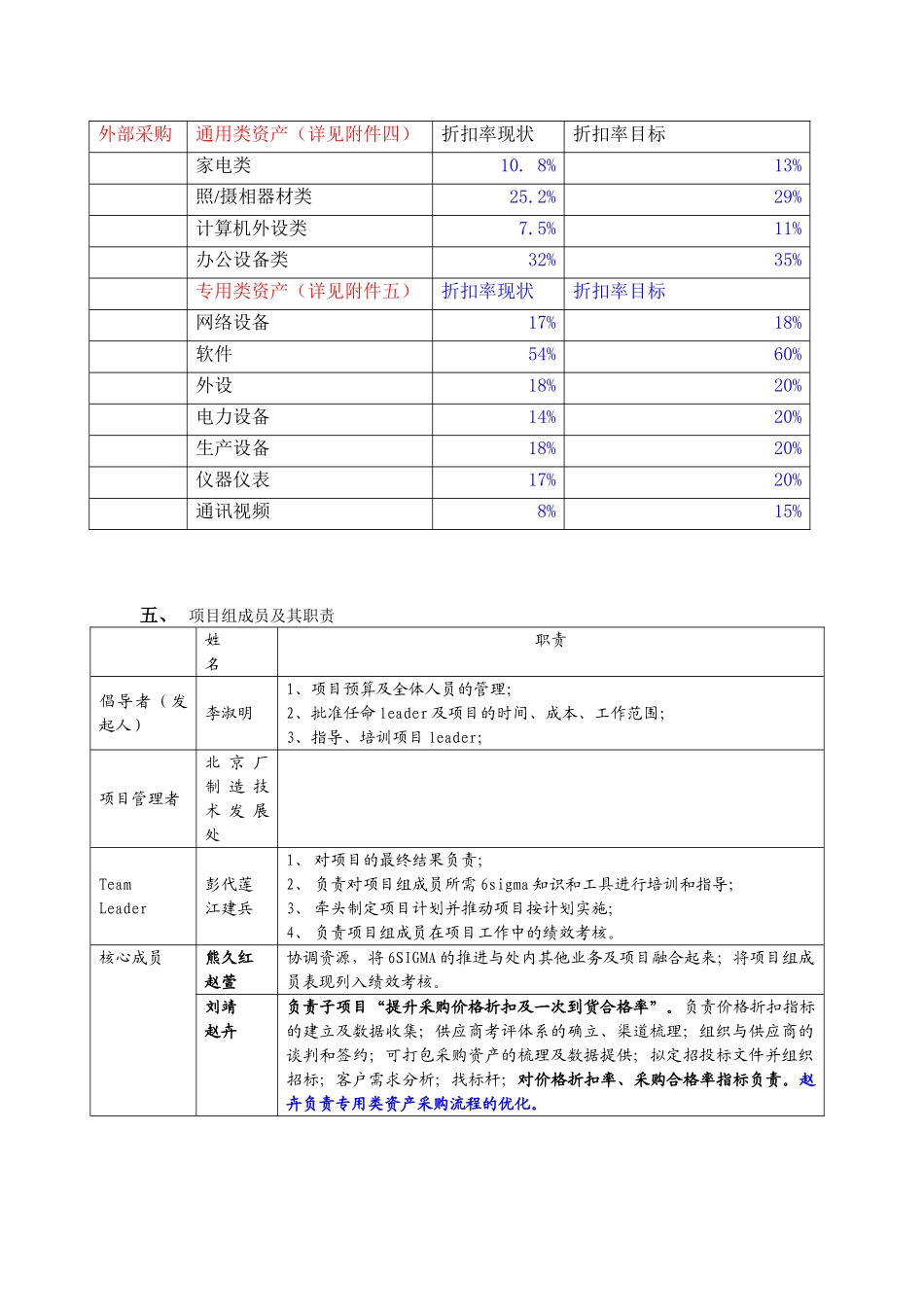

542 天 44 天通用类(签合同)16 天10 天 12 天 通用类(签合同)(家具)51 天45 天 47 天通用类(采购组) 20 天15 天 18 天通用类(采购组)(家具)55 天50 天 53 天通用类(招投标) 35 天28 天 32 天通用类(招投标)(家具)70 天63 天 67 天专用类(审批建帐周期)4

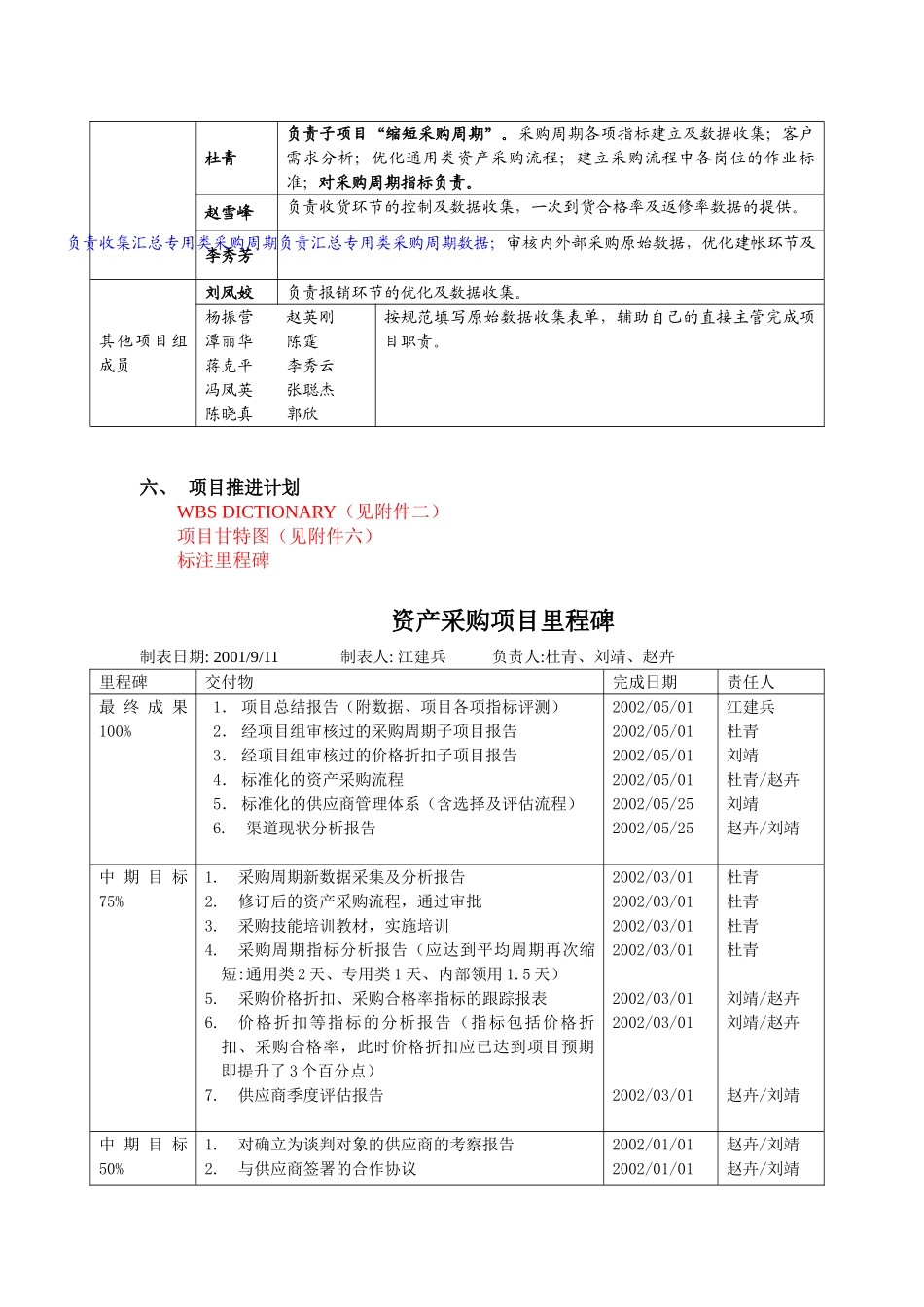

5 天内部采购采购周期办公用机9 天5 天 7 天C 类内部领用(有现货)11 天5 天 9 天C 类 内 部 领 用 ( 订 单 生产)-----服务
