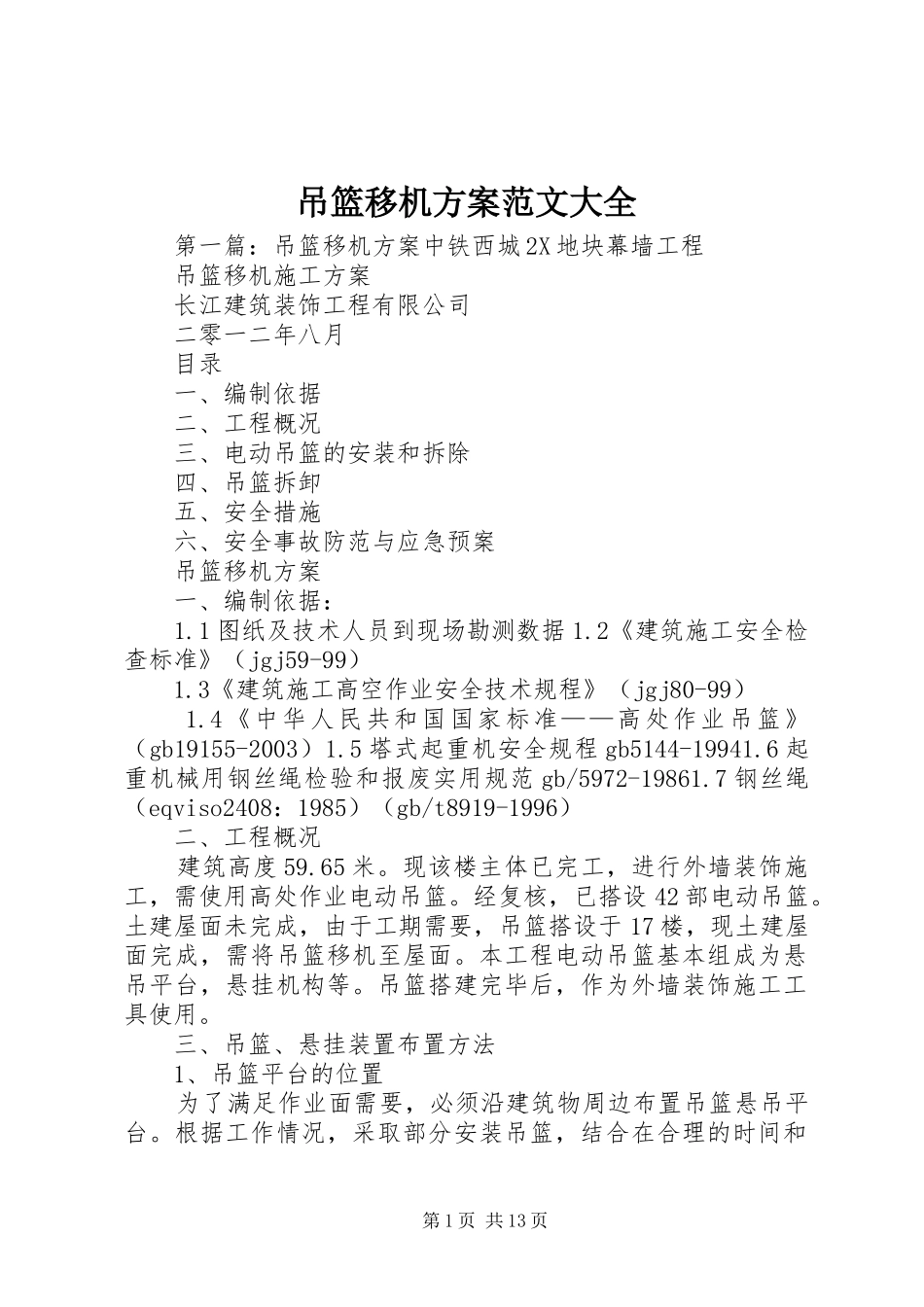

吊篮移机方案范文大全第一篇:吊篮移机方案中铁西城2X地块幕墙工程吊篮移机施工方案长江建筑装饰工程有限公司二零一二年八月目录一、编制依据二、工程概况三、电动吊篮的安装和拆除四、吊篮拆卸五、安全措施六、安全事故防范与应急预案吊篮移机方案一、编制依据:1
1图纸及技术人员到现场勘测数据1
2《建筑施工安全检查标准》(jgj59-99)1
3《建筑施工高空作业安全技术规程》(jgj80-99)1
4《中华人民共和国国家标准——高处作业吊篮》(gb19155-2003)1
5塔式起重机安全规程gb5144-19941
6起重机械用钢丝绳检验和报废实用规范gb/5972-19861
7钢丝绳(eqviso2408:1985)(gb/t8919-1996)二、工程概况建筑高度59
现该楼主体已完工,进行外墙装饰施工,需使用高处作业电动吊篮
经复核,已搭设42部电动吊篮
土建屋面未完成,由于工期需要,吊篮搭设于17楼,现土建屋面完成,需将吊篮移机至屋面
本工程电动吊篮基本组成为悬吊平台,悬挂机构等
吊篮搭建完毕后,作为外墙装饰施工工具使用
三、吊篮、悬挂装置布置方法1、吊篮平台的位置为了满足作业面需要,必须沿建筑物周边布置吊篮悬吊平台

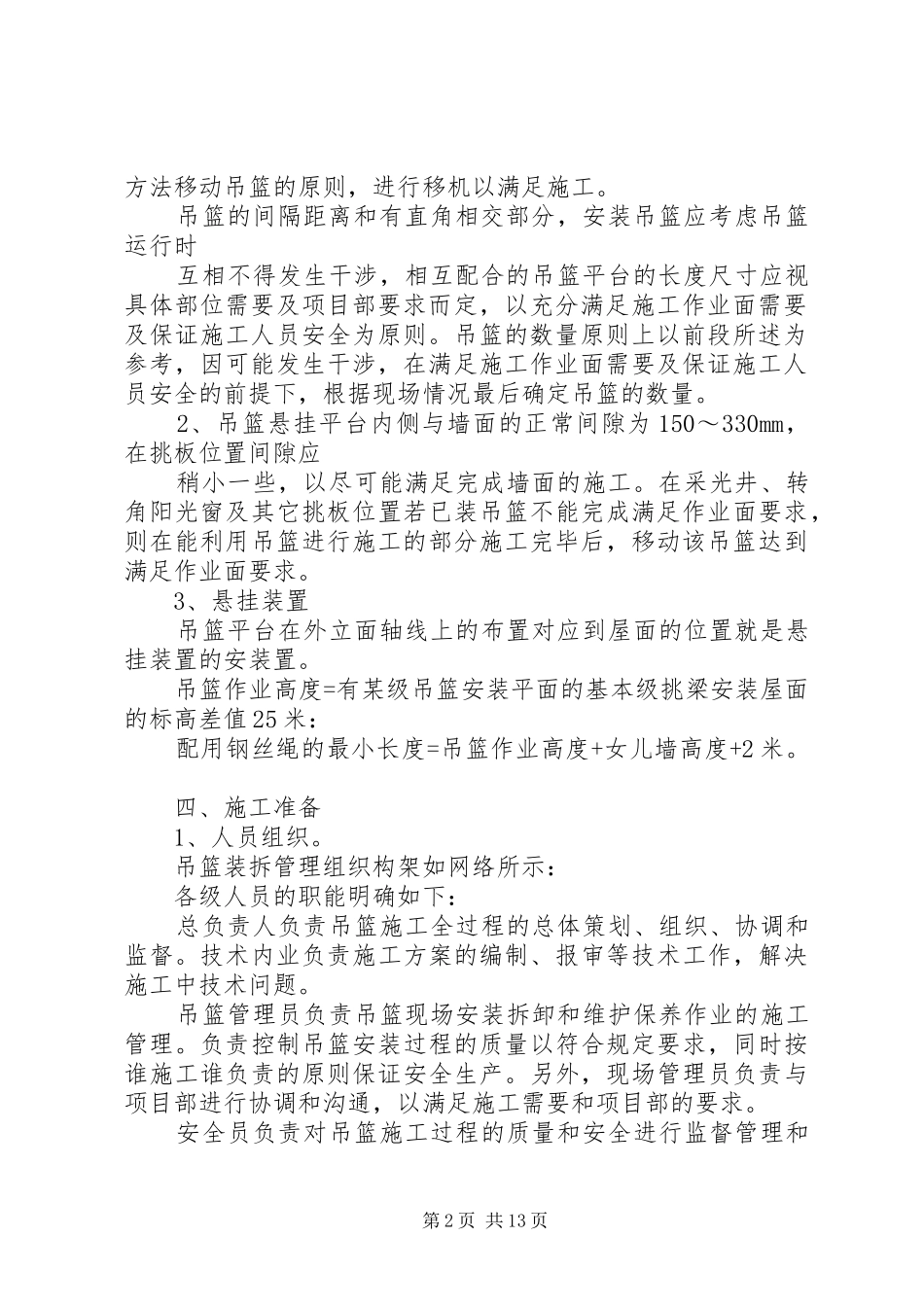

根据工作情况,采取部分安装吊篮,结合在合理的时间和第1页共13页方法移动吊篮的原则,进行移机以满足施工
吊篮的间隔距离和有直角相交部分,安装吊篮应考虑吊篮运行时互相不得发生干涉,相互配合的吊篮平台的长度尺寸应视具体部位需要及项目部要求而定,以充分满足施工作业面需要及保证施工人员安全为原则
吊篮的数量原则上以前段所述为参考,因可能发生干涉,在满足施工作业面需要及保证施工人员安全的前提下,根据现场情况最后确定吊篮的数量
2、吊篮悬挂平台内侧与墙面的正常间隙为150~330mm,在挑板位置间隙应稍小一些,以尽可能满足完成墙面的施工
在采光井、转角阳光窗及其
