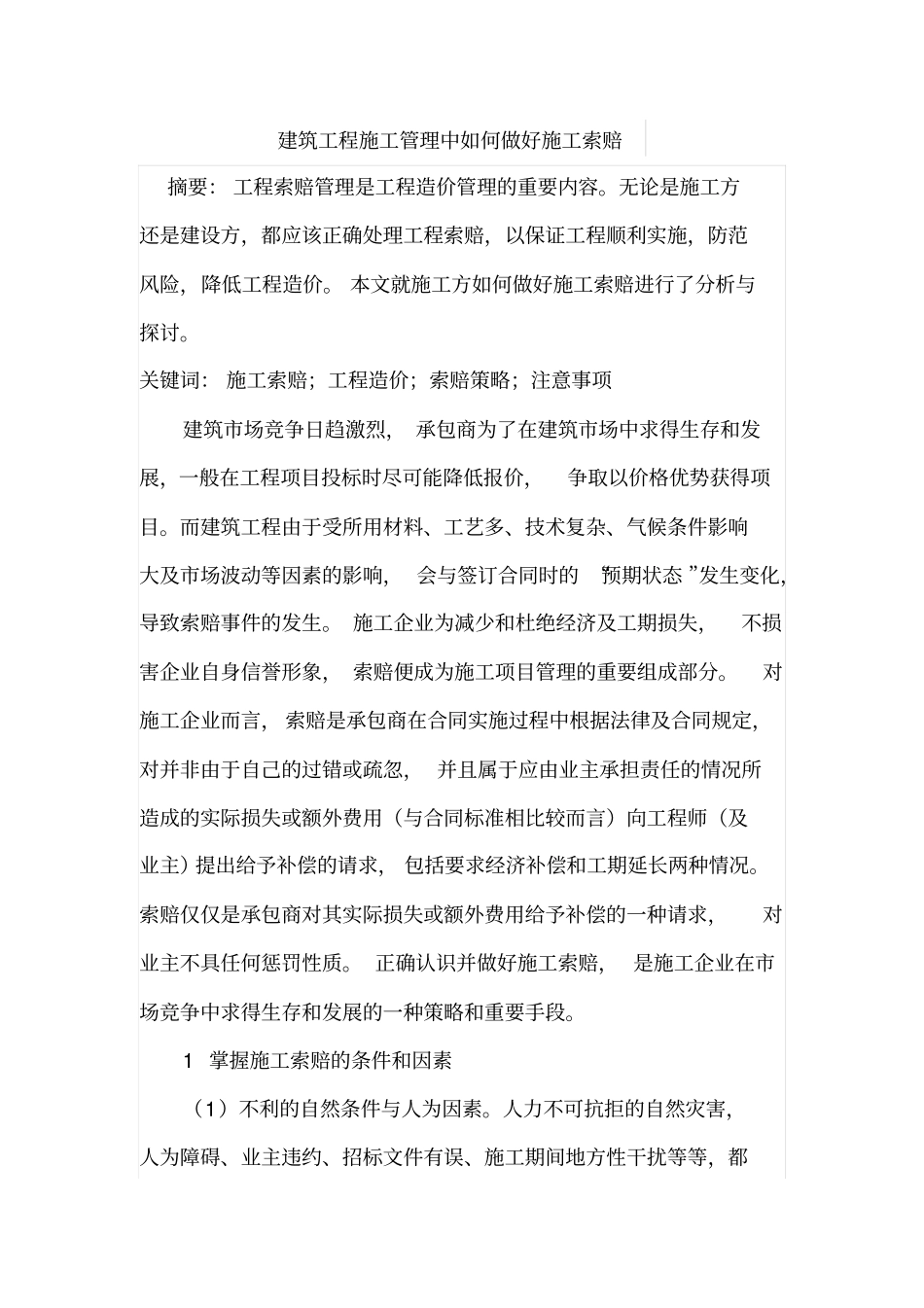

建筑工程施工管理中如何做好施工索赔摘要: 工程索赔管理是工程造价管理的重要内容。无论是施工方还是建设方,都应该正确处理工程索赔,以保证工程顺利实施,防范风险,降低工程造价。 本文就施工方如何做好施工索赔进行了分析与探讨。关键词: 施工索赔;工程造价;索赔策略;注意事项建筑市场竞争日趋激烈, 承包商为了在建筑市场中求得生存和发展,一般在工程项目投标时尽可能降低报价,争取以价格优势获得项目。而建筑工程由于受所用材料、工艺多、技术复杂、气候条件影响大及市场波动等因素的影响, 会与签订合同时的 “预期状态 ”发生变化,导致索赔事件的发生。 施工企业为减少和杜绝经济及工期损失,不损害企业自身信誉形象, 索赔便成为施工项目管理的重要组成部分。对施工企业而言, 索赔是承包商在合同实施过程中根据法律及合同规定,对并非由于自己的过错或疏忽, 并且属于应由业主承担责任的情况所造成的实际损失或额外费用(与合同标准相比较而言)向工程师(及业主)提出给予补偿的请求, 包括要求经济补偿和工期延长两种情况。索赔仅仅是承包商对其实际损失或额外费用给予补偿的一种请求,对业主不具任何惩罚性质。 正确认识并做好施工索赔, 是施工企业在市场竞争中求得生存和发展的一种策略和重要手段。1 掌握施工索赔的条件和因素(1)不利的自然条件与人为因素。人力不可抗拒的自然灾害,人为障碍、业主违约、招标文件有误、施工期间地方性干扰等等,都可以构成索赔条件。 浙江有很多地区是沿海城市, 主要自然灾害是夏季的台风和强降雨给施工现场造成大量的损坏,虽说浙江沿海地带的人都习惯了这样的季节, 但是每年台风造成的损失不可避免。其次工程选址及政府部门的施工用地批复与当地居民的拆迁安置没有处理妥当也给施工造成不小的地方性干扰。(2)业主方非主观过错出现的违约责任。主要有:图纸资料不详,导致停止施工、窝工、缓工;业主擅自改动楼层结构,导致施工单位成本增大; 没有按合同约定提供开工条件,致使施工单位不能按期开工或错过黄金施工季节; 工程进度款没及时足额计量支付,影响施工进度或社会信誉;不能在规定时间内组织验收或办理竣工结算,延长维修保质期等。(3)国家政策和地方物价信息发生变化。最近几年随着国家的房地产调控,中国的房地产和建筑业由蓬勃高速的发展逐渐变得有循理性的开发。相关的建筑材料钢材、水泥、混凝土的价格因供需变化高跌起伏。 新生代从事建筑...
