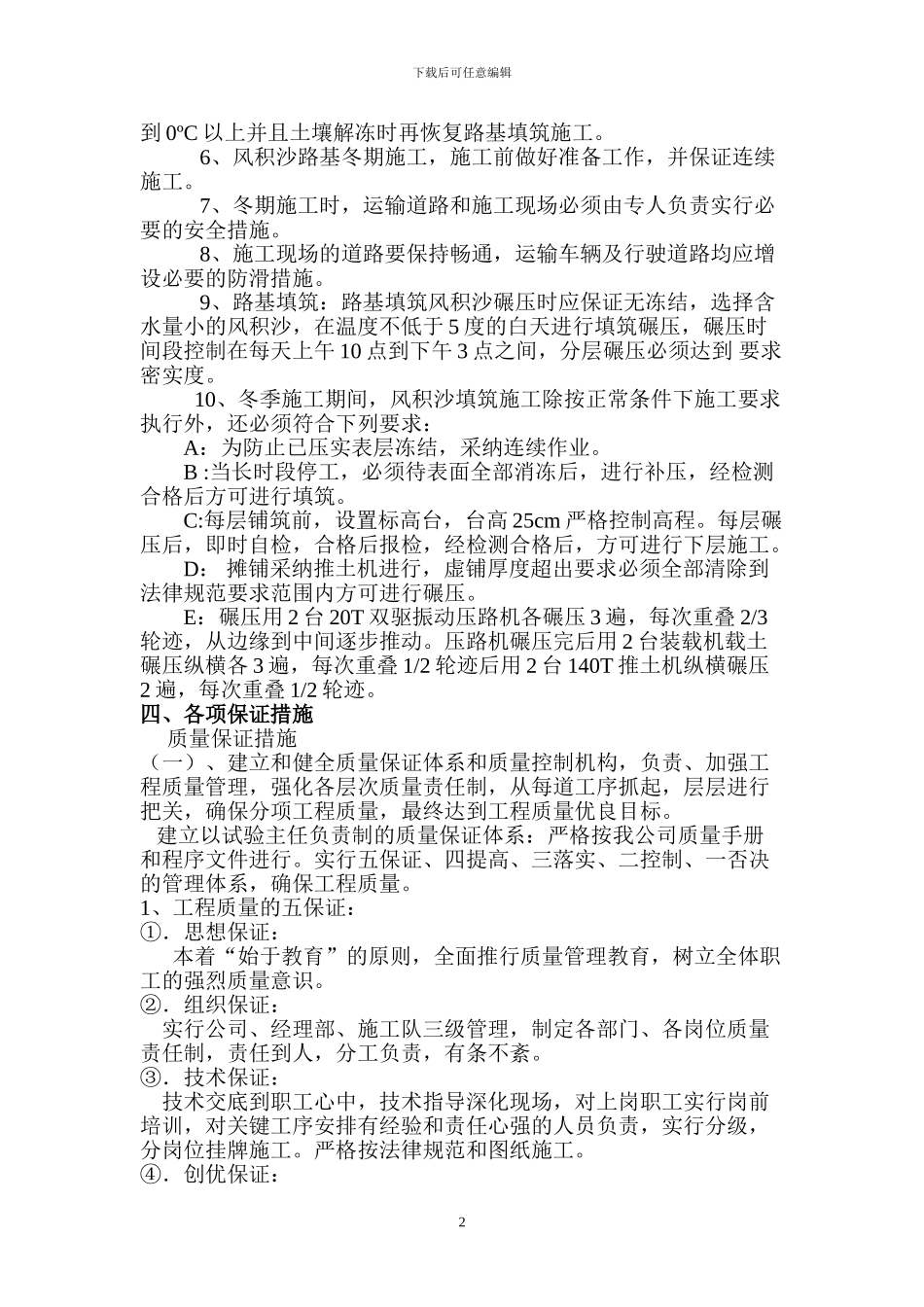

下载后可任意编辑冬季路基填筑施工方案当室外昼夜日平均气温连续 5 天低于 5ºC 或最低气温低于-3ºC 时即为冬季施工
现路基工程施工已进入冬季施工,为保证冬期施工的顺利进行,为切实保证和加强冬季施工的安全、质量可控,特制定冬季施工方案
一、组织机构1、自冬期施工开始前夕起,成立了以项目经理为第一责任人的施工现场冬期施工领导小组
组长:张志龙 副组长:胡增树现场负责人:胡增才 安全员:高建军 技术员:白刚 试验员:鲁加焕二、施工准备1、进入冬期施工前,专门组织技术业务培训,学习工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作
2、派专人及时收听天气预报,防止寒流突然袭击
(一)图纸准备 凡进行冬期施工的工程项目,将复核施工图纸,查对其是否能适应长时期施工要求
(二)现场准备 1、根据实物工程量提前组织有关机具、填料,满足工程施工需要
(三)安全与防火 1、冬期施工时,要实行防滑措施
2、职工宿舍严防火灾及一氧化碳中毒三、冬季施工方案(一)、路堤填筑施工 1、冬季施工的路基工程选用未冻结风积沙,禁止用冻结填料填筑路基
2、进行风积沙路堤填筑施工时,必须做好各工序的衔接
3、冬季填筑路基,按横断面全宽平填每层松铺厚度应较正常施工减少 20-30%,且当天填筑当天碾压,对受雨雪浸过的路基填筑前必须追加碾压并重新检测
4、路基挖方施工时边坡不宜一次挖至设计线,应预留 30mm厚,待到正常施工季节再开挖并继续施工
5、当日平均气温长期低于 0ºC 或结冰时,为确保施工安全和工程建设质量,工程施工停止,进入冬季整修期,等来年气温回升1下载后可任意编辑到 0ºC 以上并且土壤解冻时再恢复路基填筑施工
6、风积沙路基冬期施工,施工前做好准备工作,并保证连续施工
7、冬期施工时,运输道路和施工现场必须由专人负责实行必要的安全措施
8、施工现场的道路要保持畅通,运
