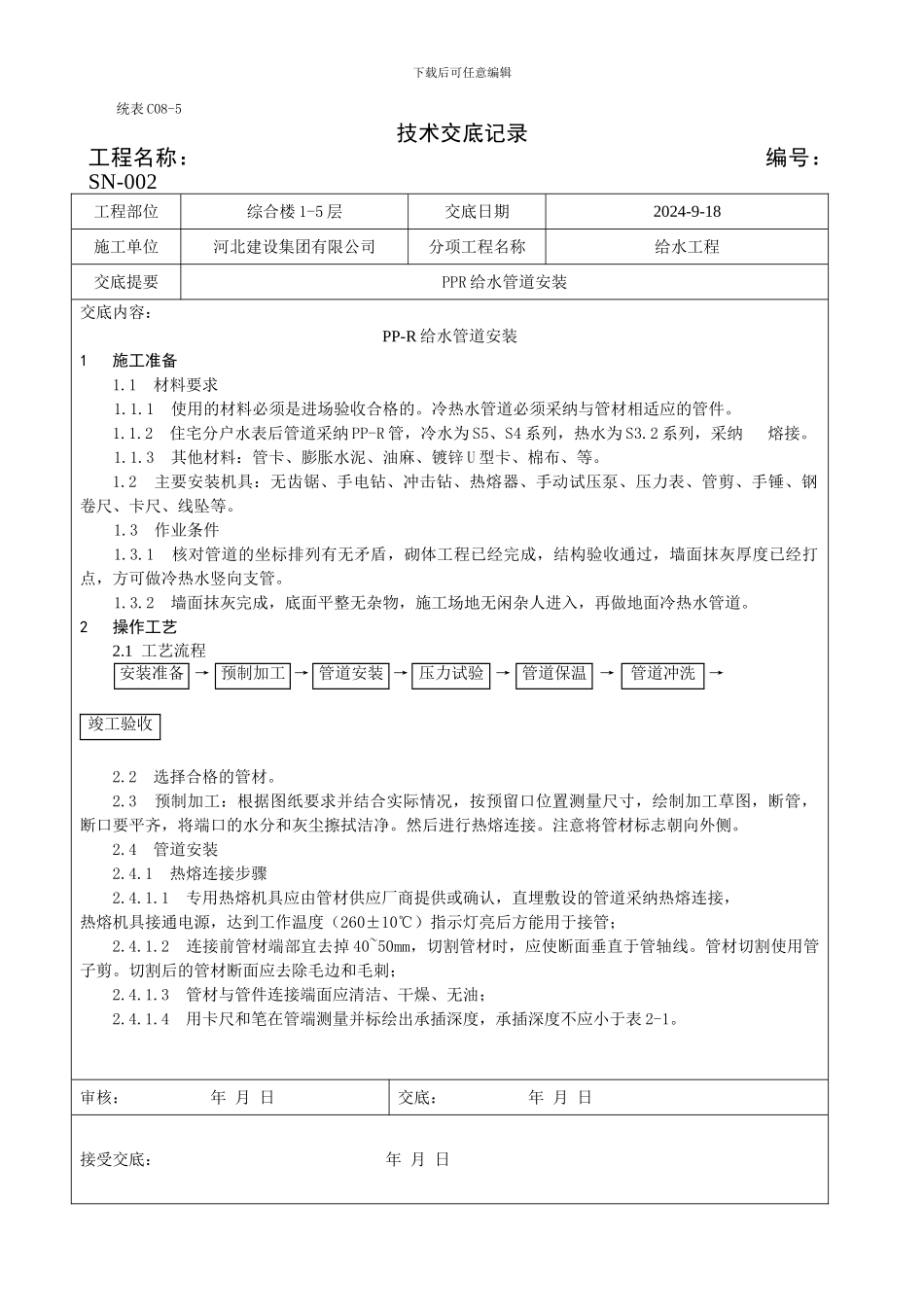

下载后可任意编辑统表 C08-5技术交底记录工程名称: 编号:SN-002工程部位综合楼 1-5 层交底日期2024-9-18施工单位河北建设集团有限公司分项工程名称给水工程交底提要PPR 给水管道安装交底内容:PP-R 给水管道安装1 施工准备1
1 材料要求1
1 使用的材料必须是进场验收合格的
冷热水管道必须采纳与管材相适应的管件
2 住宅分户水表后管道采纳 PP-R 管,冷水为 S5、S4 系列,热水为 S3
2 系列,采纳 熔接
3 其他材料:管卡、膨胀水泥、油麻、镀锌 U 型卡、棉布、等
2 主要安装机具:无齿锯、手电钻、冲击钻、热熔器、手动试压泵、压力表、管剪、手锤、钢卷尺、卡尺、线坠等
3 作业条件1
1 核对管道的坐标排列有无矛盾,砌体工程已经完成,结构验收通过,墙面抹灰厚度已经打点,方可做冷热水竖向支管
2 墙面抹灰完成,底面平整无杂物,施工场地无闲杂人进入,再做地面冷热水管道
2 操作工艺2
1 工艺流程安装准备 → 预制加工 → 管道安装 → 压力试验 → 管道保温 →管道冲洗 →竣工验收2
2 选择合格的管材
3 预制加工:根据图纸要求并结合实际情况,按预留口位置测量尺寸,绘制加工草图,断管,断口要平齐,将端口的水分和灰尘擦拭洁净
然后进行热熔连接
注意将管材标志朝向外侧
4 管道安装2
1 热熔连接步骤2

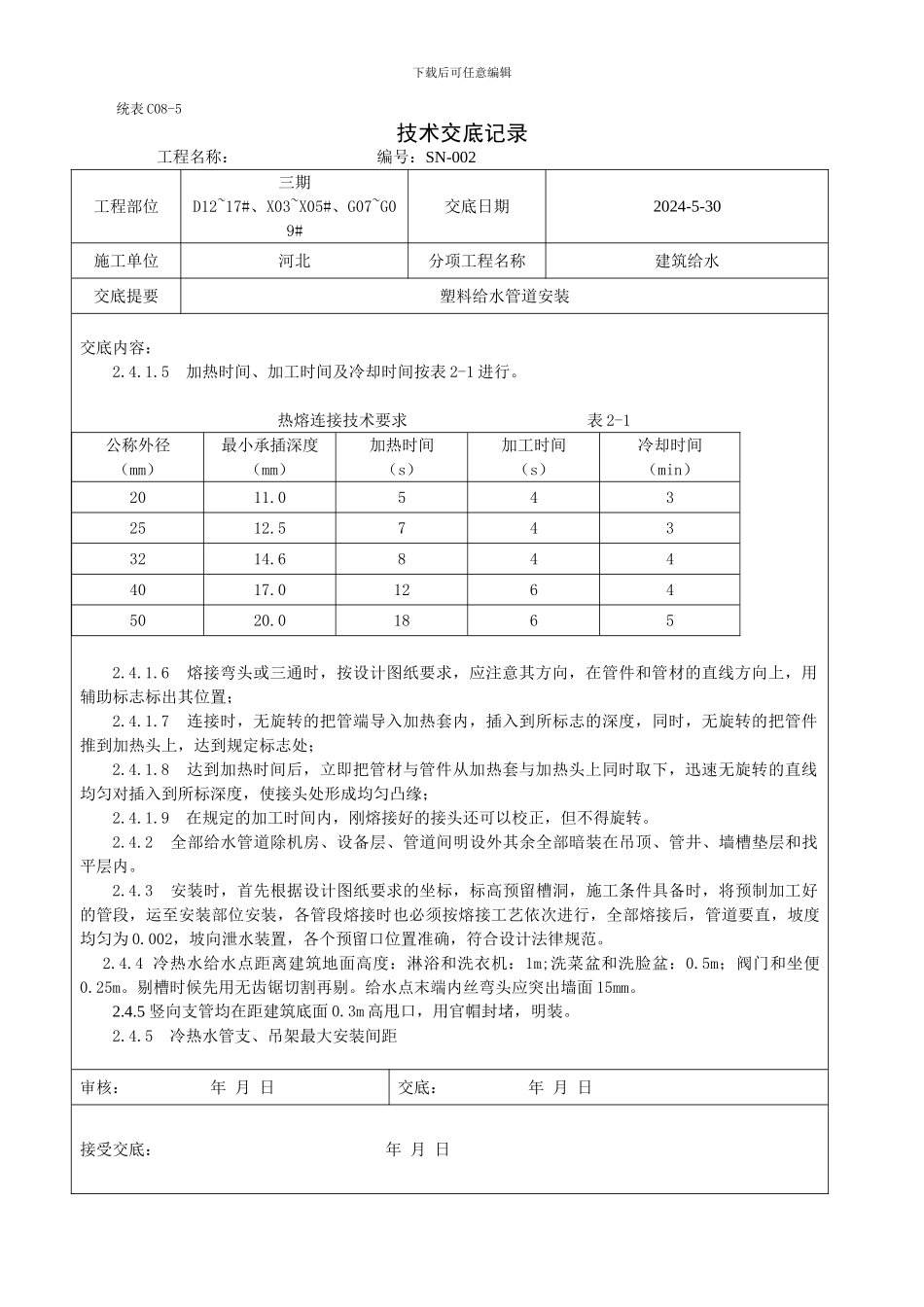

1 专用热熔机具应由管材供应厂商提供或确认,直埋敷设的管道采纳热熔连接, 热熔机具接通电源,达到工作温度(260±10℃)指示灯亮后方能用于接管;2
2 连接前管材端部宜去掉 40~50mm,切割管材时,应使断面垂直于管轴线
管材切割使用管子剪
切割后的管材断面应去除毛边和毛刺;2
3 管材与管件连接端面应清洁、干燥、无油;2
4 用卡尺和笔在管端测量并标绘出承
