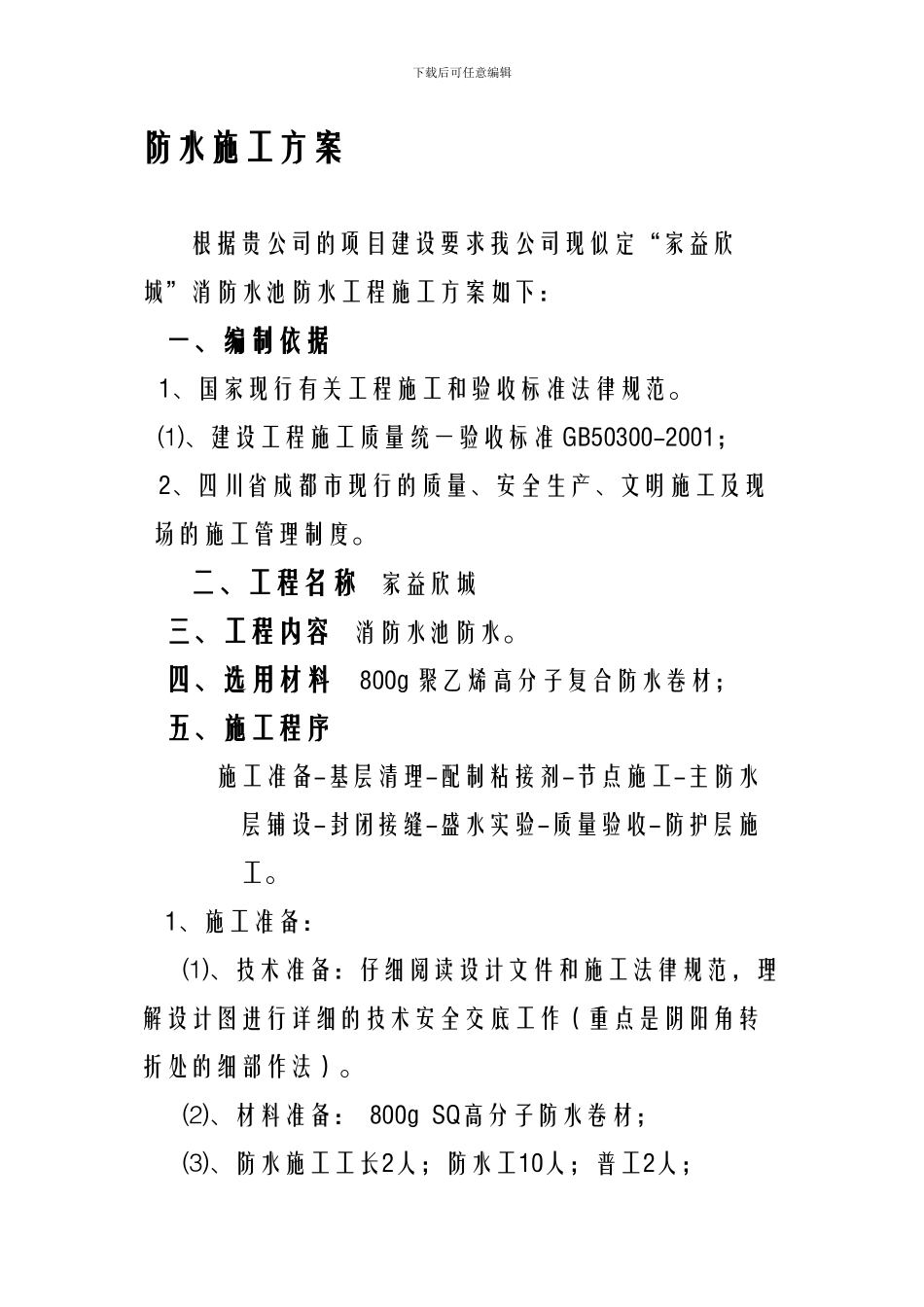

下载后可任意编辑防水施工方案根据贵公司的项目建设要求我公司现似定“家益欣城”消防水池防水工程施工方案如下: 一、编制依据 1、国家现行有关工程施工和验收标准法律规范
⑴、建设工程施工质量统一验收标准 GB50300-2001; 2、四川省成都市现行的质量、安全生产、文明施工及现场的施工管理制度
二、工程名称 家益欣城 三、工程内容 消防水池防水
四、选用材料 800g 聚乙烯高分子复合防水卷材; 五、施工程序 施工准备-基层清理-配制粘接剂-节点施工-主防水层铺设-封闭接缝-盛水实验-质量验收-防护层施工
1、施工准备: ⑴、技术准备:仔细阅读设计文件和施工法律规范,理解设计图进行详细的技术安全交底工作(重点是阴阳角转折处的细部作法)

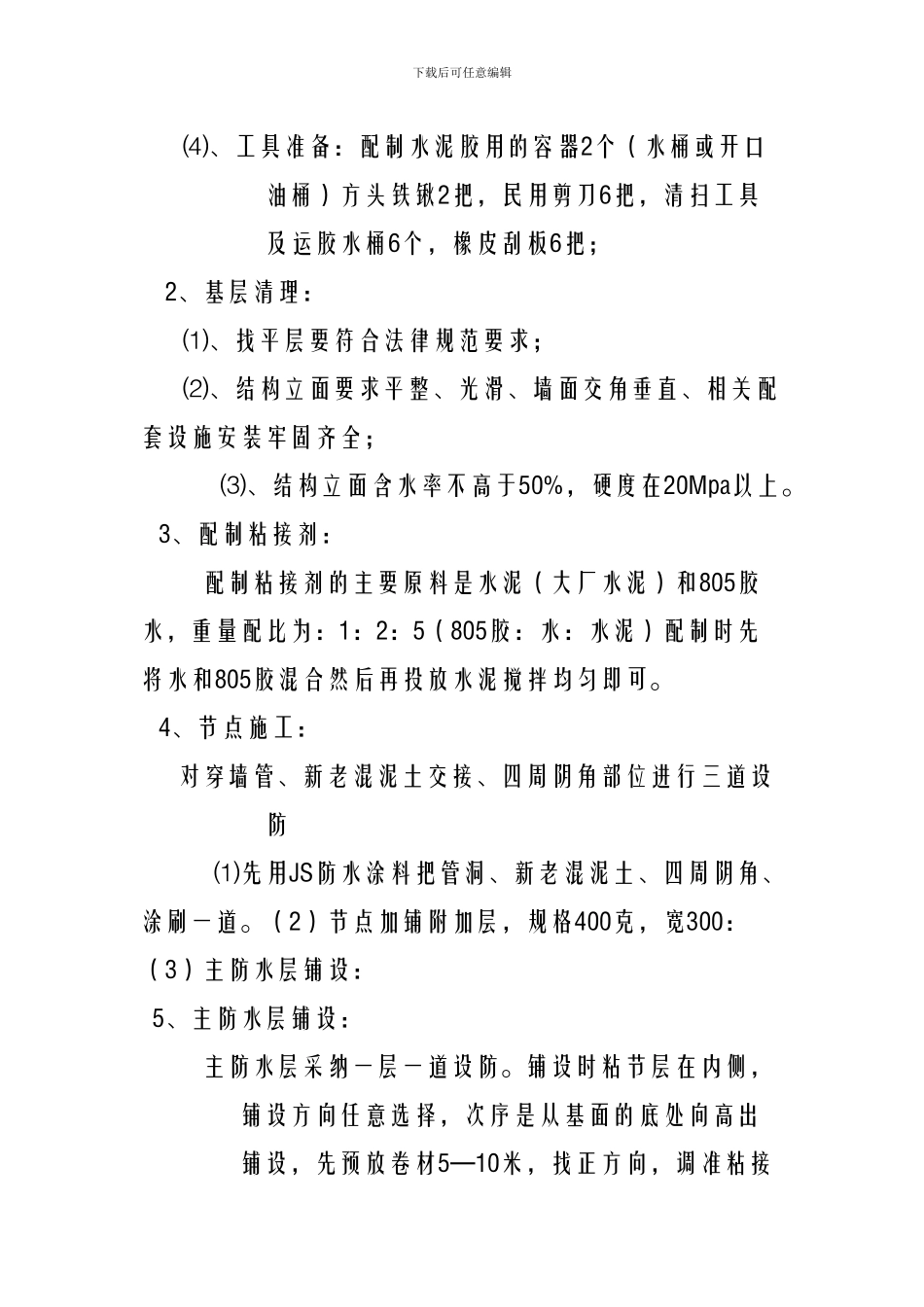

⑵、材料准备: 800g SQ高分子防水卷材; ⑶、防水施工工长2人;防水工10人;普工2人;下载后可任意编辑 ⑷、工具准备:配制水泥胶用的容器2个(水桶或开口油桶)方头铁锹2把,民用剪刀6把,清扫工具及运胶水桶6个,橡皮刮板6把; 2、基层清理: ⑴、找平层要符合法律规范要求; ⑵、结构立面要求平整、光滑、墙面交角垂直、相关配套设施安装牢固齐全; ⑶、结构立面含水率不高于50%,硬度在20Mpa以上
3、配制粘接剂: 配制粘接剂的主要原料是水泥(大厂水泥)和805胶水,重量配比为:1:2:5(805胶:水:水泥)配制时先将水和805胶混合然后再投放水泥搅拌均匀即可
4、节点施工: 对穿墙管、新老混泥土交接、四周阴角部位进行三道设防⑴先用JS防水涂料把管洞、新老混泥土、四周阴角、涂刷一道
(2)节点加铺附加层,规格400克,宽300:(3)主防水层铺设:5、主防水层铺设: 主防水层采纳一层一道设防

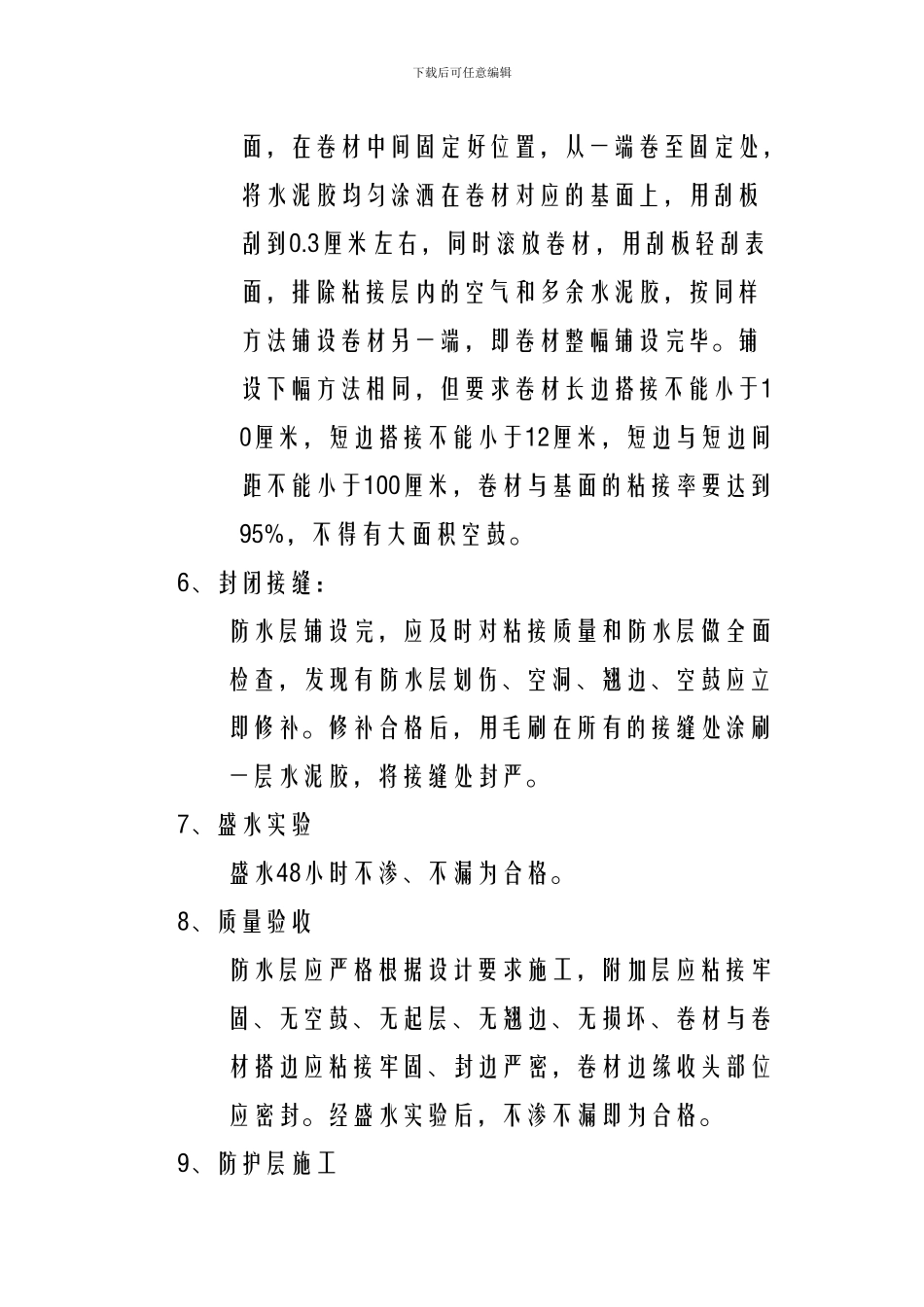

铺设时粘节层在内侧,铺设方向任意选择,次序是从基面的底处向高出铺设,先预放卷材5—10米,找正方向,调准粘接下载后可任意编辑面,在卷材
