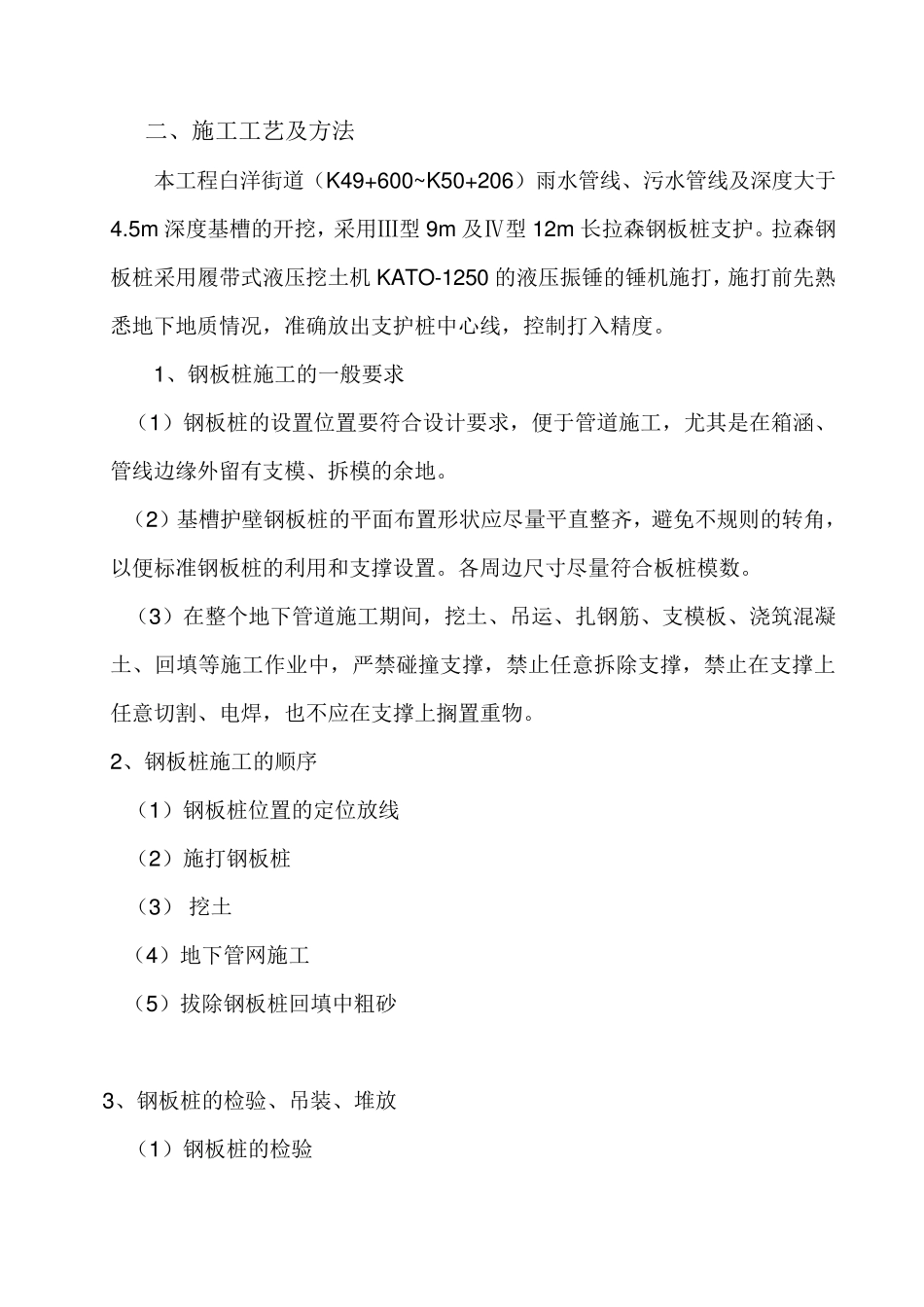

二、施工工艺及方法 本工程白洋街道(K49+600~K50+206)雨水管线、污水管线及深度大于4
5m 深度基槽的开挖,采用Ⅲ型 9m 及Ⅳ型 12m 长拉森钢板桩支护
拉森钢板桩采用履带式液压挖土机 KATO-1250 的液压振锤的锤机施打,施打前先熟悉地下地质情况,准确放出支护桩中心线,控制打入精度
1、钢板桩施工的一般要求 (1)钢板桩的设置位置要符合设计要求,便于管道施工,尤其是在箱涵、管线边缘外留有支模、拆模的余地
(2)基槽护壁钢板桩的平面布置形状应尽量平直整齐,避免不规则的转角,以便标准钢板桩的利用和支撑设置
各周边尺寸尽量符合板桩模数
(3)在整个地下管道施工期间,挖土、吊运、扎钢筋、支模板、浇筑混凝土、回填等施工作业中,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物
2、钢板桩施工的顺序 (1)钢板桩位置的定位放线 (2)施打钢板桩 (3) 挖土 (4)地下管网施工 (5)拔除钢板桩回填中粗砂 3、钢板桩的检验、吊装、堆放 (1)钢板桩的检验 对钢板桩,一般有材质检验和外观检验,以便对不合要求的钢板桩进行矫正,以减少打桩过程中的困难

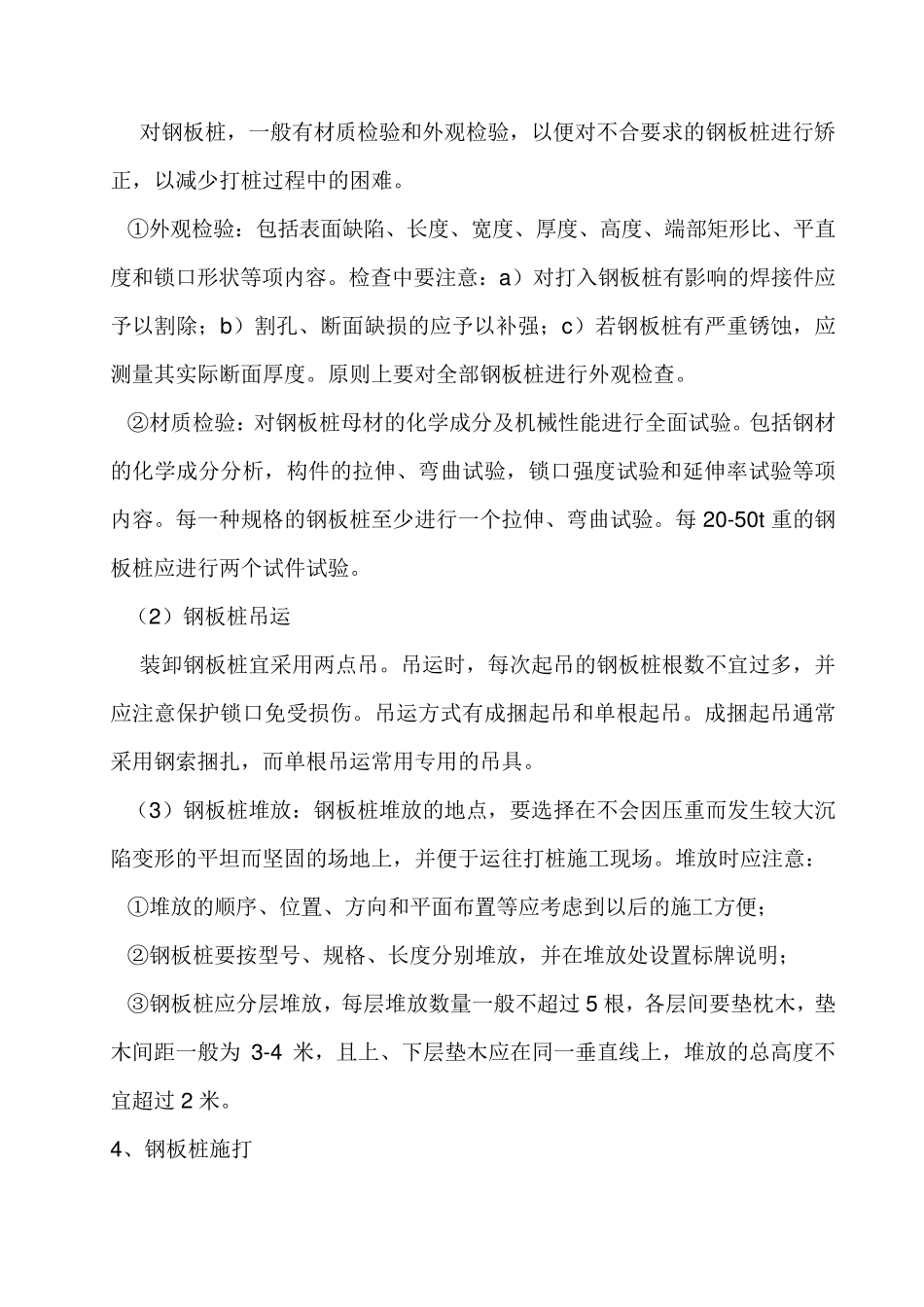

①外观检验:包括表面缺陷、长度、宽度、厚度、高度、端部矩形比、平直度和锁口形状等项内容
检查中要注意:a)对打入钢板桩有影响的焊接件应予以割除;b)割孔、断面缺损的应予以补强;c)若钢板桩有严重锈蚀,应测量其实际断面厚度
原则上要对全部钢板桩进行外观检查
②材质检验:对钢板桩母材的化学成分及机械性能进行全面试验
包括钢材的化学成分分析,构件的拉伸、弯曲试验,锁口强度试验和延伸率试验等项内容
每一种规格的钢板桩至少进行一个拉伸、弯曲试验
每 20-50t重的钢板桩应进行两个试件试验
(2)钢板桩吊运 装卸钢板桩宜采用两点吊

吊运时,每次起吊的钢板桩根数不宜过多,并应注意保护锁口
