天津--建筑工程有限公司 施 工 组 织 设 计 一
编制依据: 1
1《化工设备、管道防腐蚀施工及验收规范》HGJ229-91 1
2《涂装前钢材表面锈蚀等级和除锈等级》GB8923-88 1
3《施工高处作业安全技术规范》JGJ80-91 1
4 公司的质量体系文件 二
施工准备 2
1 技术准备 组织技术人员熟悉图纸、掌握设计原理,按施工组织设计,规范和质量评定标准做好技术交底,编制材料计划和各分部分项技术措施
2 工程材料准备 自购材料,组织人员对所用材料厂家对其材料的产品质检报告,合格证进行复检
发现问题并及时 和甲方及监理协商,对每一批材料的进场在甲方和监理的监督下对材料复检,做到不使用不合格的产品
3 生产准备 施工用电 施工用电为铝芯或铜芯橡皮线,动力线和照明线分开,并按规程设置漏电保护装置
4 机械设备准备 根据施工组织设计,对施工机械全部进行检修,使机械设备处于完好待命状态,制订机械设备进场计划,满足工程需求
5 劳动力准备 根据本 工程特 点 ,我 公司将 安排 技术能 力强 、业务 素 质高 的专业施工队伍和施工班组,及时安排进场,由项目部统一指挥,协调施工,加快施工进度,提高工程质量,并保证工程能连续施工

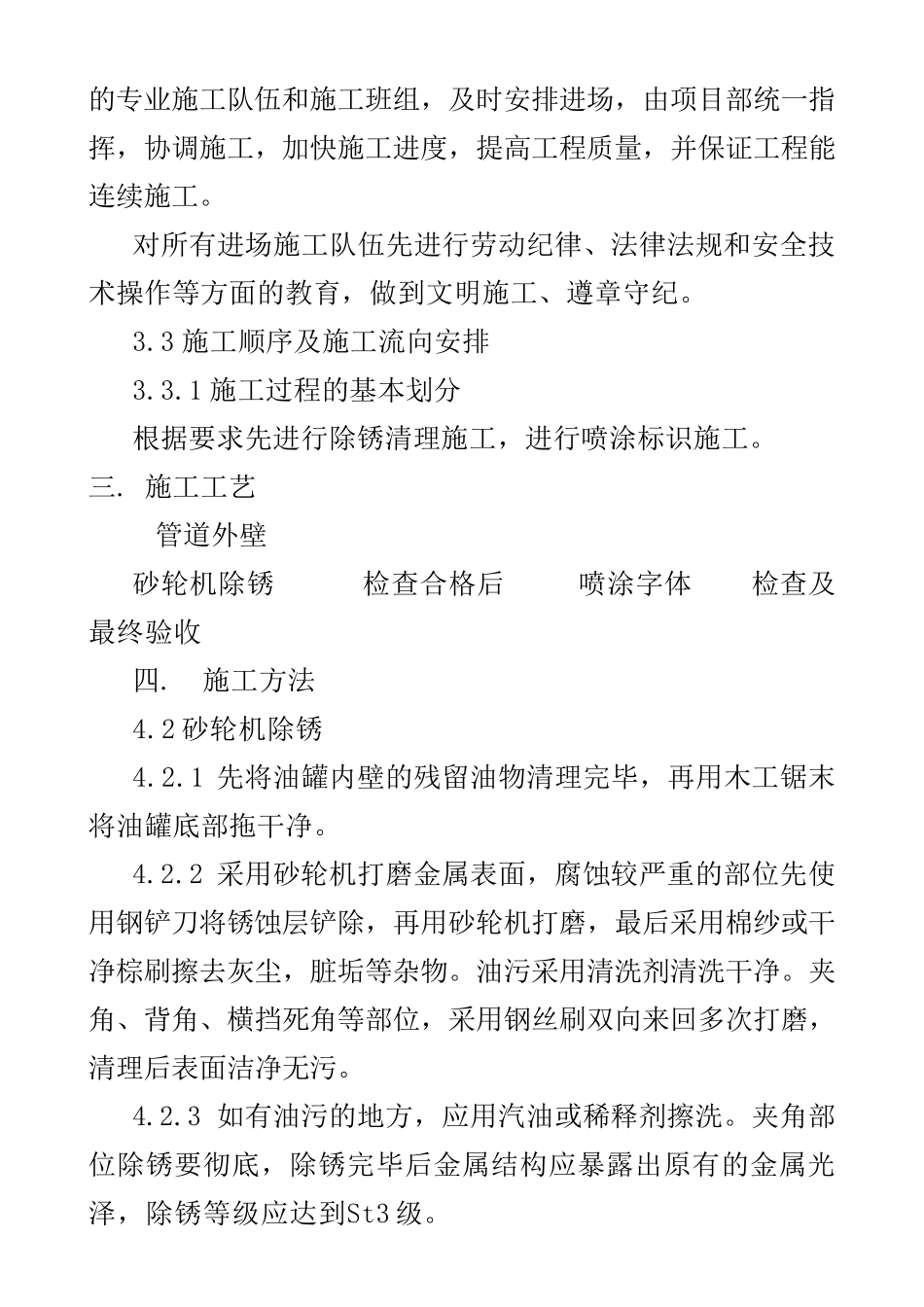

对所有进场施工队伍先进行劳动纪律、法律法规和安全技术操作等方面的教育,做到文明施工、遵章守纪
3 施工顺序及施工流向安排 3
1 施工过程的基本划分 根据要求先进行除锈清理施工,进行喷涂标识施工
施工工艺 管道外壁 砂轮机除锈 检查合格后 喷涂字体 检查及最终验收 四
施工方法 4
2 砂轮机除锈 4
1 先将油罐内壁的残留油物清理完毕,再用木工锯末将油罐底部拖干净
2 采用砂轮机打磨金属表面,腐蚀较严重的部位先使用钢铲刀将锈蚀层铲除,再用砂轮机打
