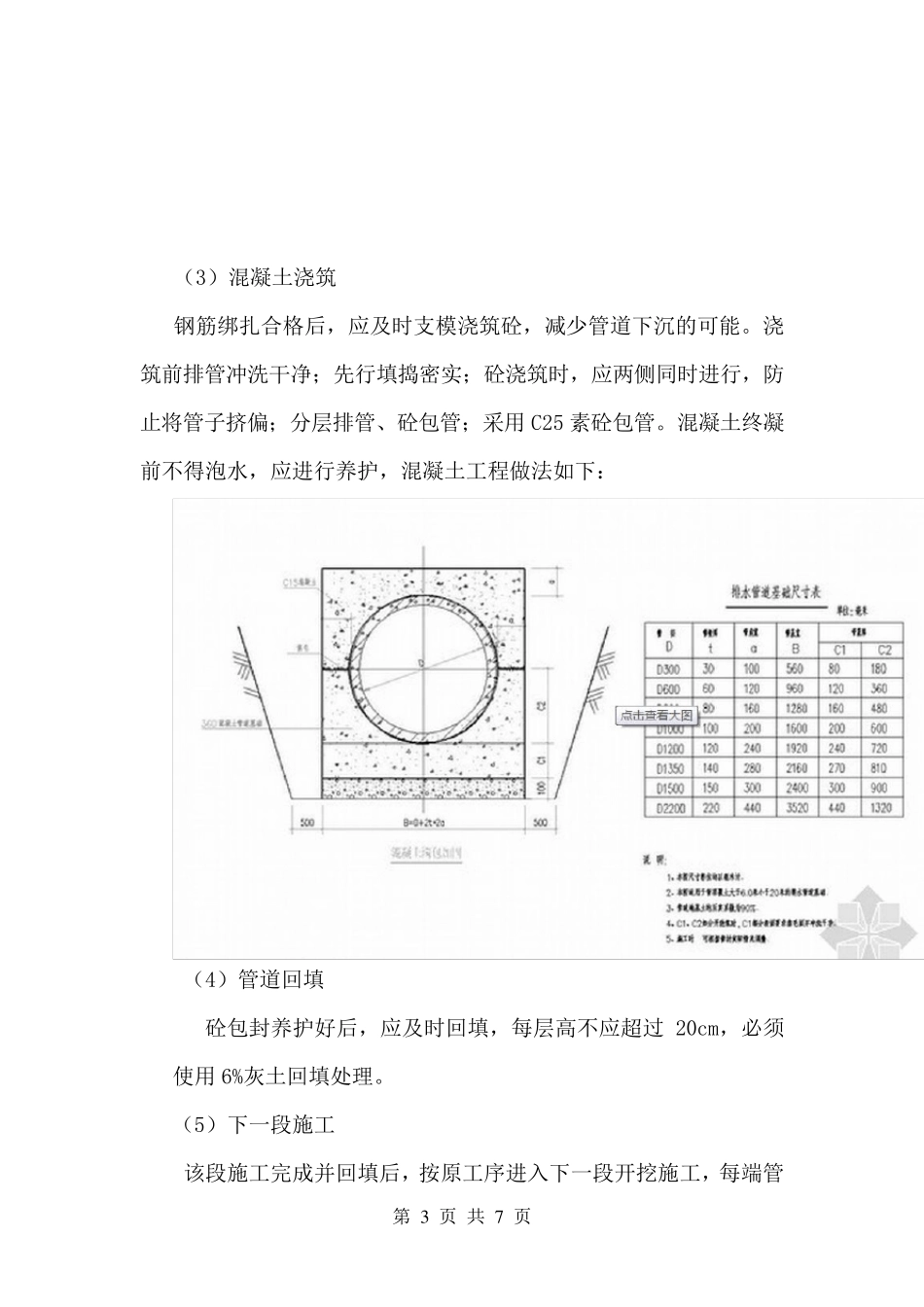

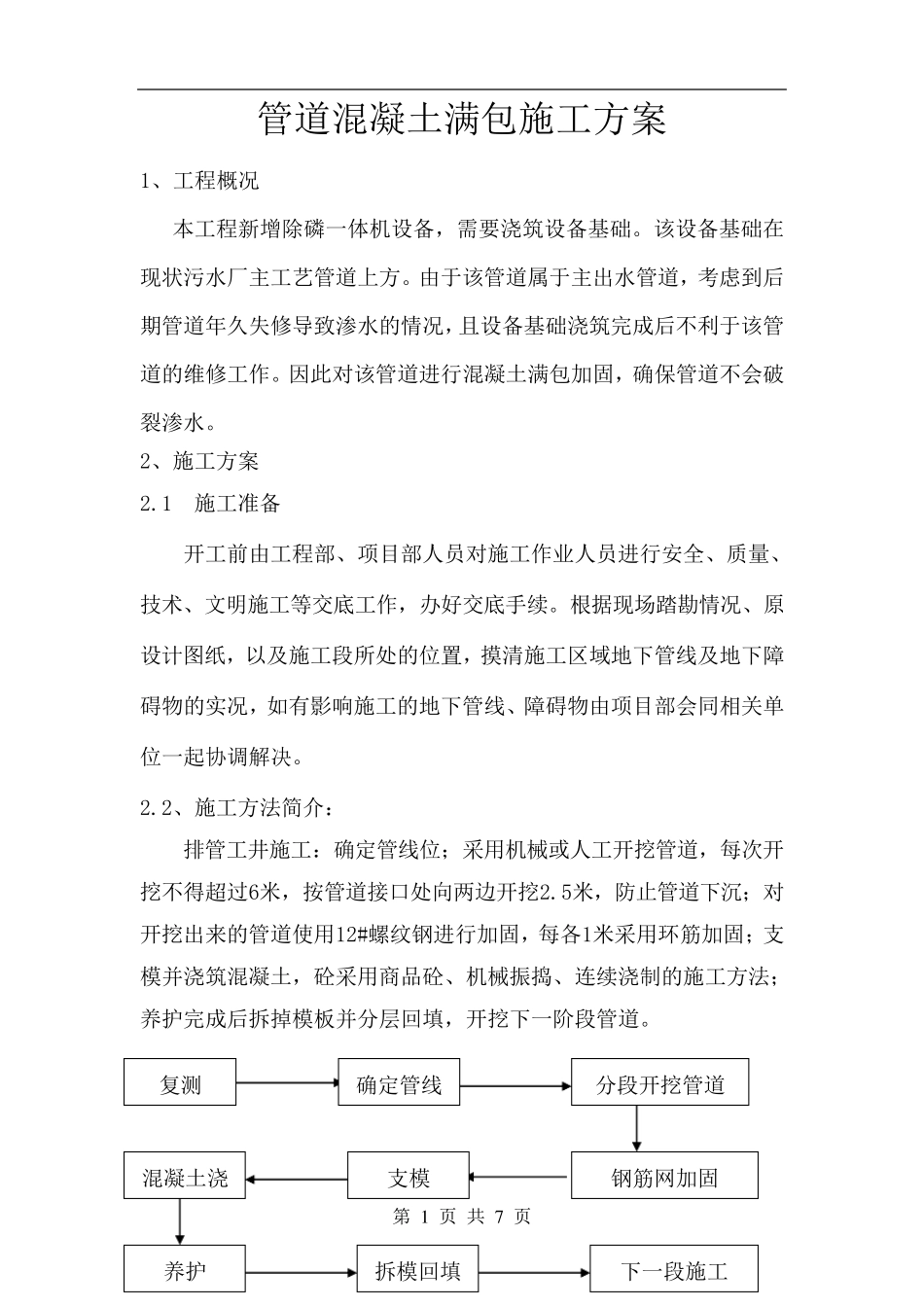

第 1 页 共 7 页 管道混凝土满包施工方案 1、工程概况 本工程新增除磷一体机设备,需要浇筑设备基础。该设备基础在现状污水厂主工艺管道上方。由于该管道属于主出水管道,考虑到后期管道年久失修导致渗水的情况,且设备基础浇筑完成后不利于该管道的维修工作。因此对该管道进行混凝土满包加固,确保管道不会破裂渗水。 2、施工方案 2.1 施工准备 开工前由工程部、项目部人员对施工作业人员进行安全、质量、技术、文明施工等交底工作,办好交底手续。根据现场踏勘情况、原设计图纸,以及施工段所处的位置,摸清施工区域地下管线及地下障碍物的实况,如有影响施工的地下管线、障碍物由项目部会同相关单位一起协调解决。 2.2、施工方法简介: 排管工井施工:确定管线位;采用机械或人工开挖管道,每 次 开挖不得 超 过 6米 ,按 管道接 口 处向 两 边 开挖2.5米 ,防 止 管道下沉 ;对开挖出来 的管道使 用12#螺 纹 钢 进行加固,每 各 1米 采用环 筋 加固;支模 并 浇筑混凝土,砼 采用商 品 砼 、机械振 捣 、连 续浇制 的施工方法;养 护 完成后拆 掉 模 板 并 分 层 回 填 ,开挖下一阶 段管道。 确定管线 分 段开挖管道 钢 筋 网 加固 支 模 混凝土浇养 护 拆 模 回 填 下一段施工 复 测 第 2 页 共 7 页 施工程序流程图 (1)管道开挖 首先根据竣工图纸,测量人员进行实地放样,并标出大致管道位置,然后挖掘机进场按放样线进行开挖,开挖时的土方除预留回填土方暂时存放,其余均外运。沟槽开挖较深时,可根据土质、地下水位等情况,决定是否需要支护加固,同时沟槽内视情况确实是否要挖集水坑,保持沟槽内干燥; (2)管道钢筋加固 对开挖出来的管道,进行钢筋网加固,采用 12# 螺纹钢。每格 1米管道环筋加固,固定方式如下:(你那边画一下吧) 第 3 页 共 7 页 (3)混凝土浇筑 钢筋绑扎合格后,应及时支模浇筑砼,减少管道下沉的可能。浇筑前排管冲洗干净;先行填捣密实;砼浇筑时,应两侧同时进行,防止将管子挤偏;分层排管、砼包管;采用 C25 素砼包管。混凝土终凝前不得泡水,应进行养护,混凝土工程做法如下: (4)管道回填 砼包封养护好后,应及时回填,每层高不应超过 20cm,必须使用 6%灰土回填处理。 (5)下一段施工 该段施工完成并回填后,按原工序进入下一段开挖施工,每端管 第 4 页 共 7 页 道加固...
