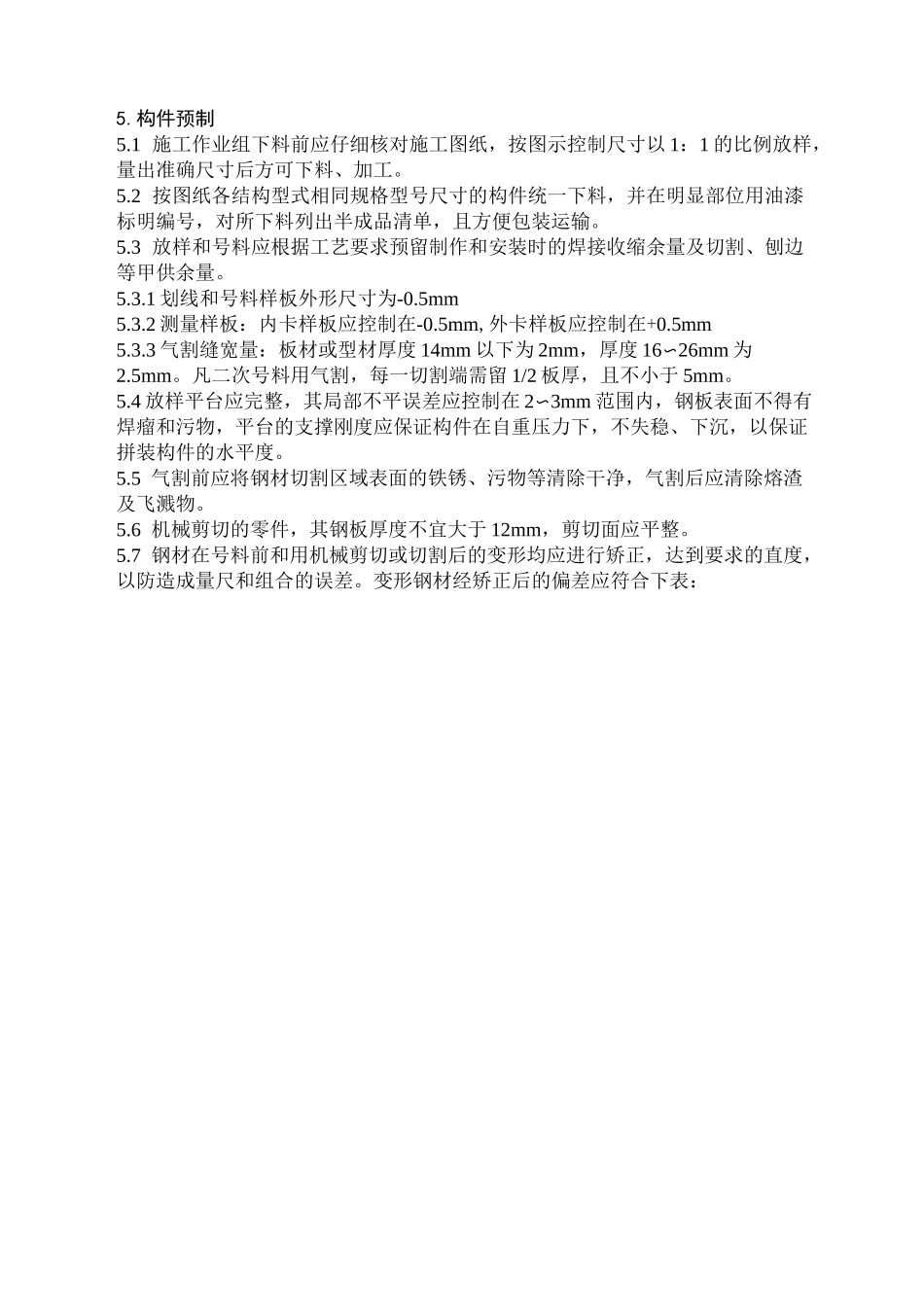

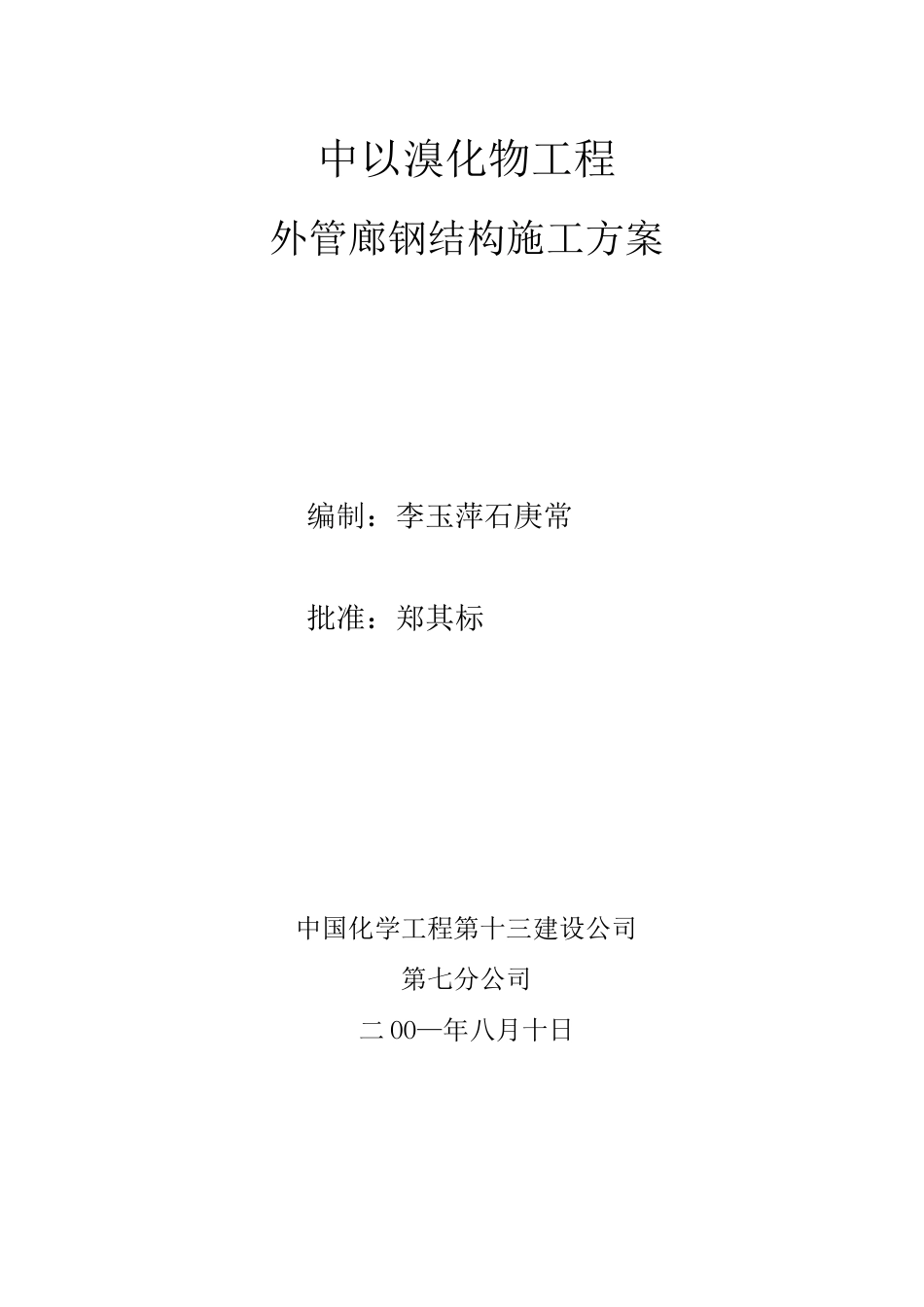

中以溴化物工程外管廊钢结构施工方案编制:李玉萍石庚常批准:郑其标中国化学工程第十三建设公司第七分公司二 OO—年八月十日T 放样、号料、T 材料矫正T 构件组装T 焊接T 构件验收T 构件编号切割1
编制说明本方案适用于常州港石化码头工程管支架钢结构安装工程的施工
为了较好地控制施工质量,确保预制安装工作的顺利进行,特制定本方案,作为指导性文件
施工中除应符合本方案的同时,还应符合设计图纸及相应的国家标准
1 招标文件2
2 GB50235-95《钢结构工程施工及验收规范》2
3 GB50221-95《钢结构工程质量检验评定标准》3
1 材料采购及检验3
1 工程技术人员应准确看懂施工图纸,并依据施工图纸编制详细的材料计划书
2 在编制材料计划书时,应充分考虑现场预制情况,注明定型定长尺寸
3 按设计要求的材质、规格订货,不得随意代用,如需代用,应事先征得设计单位同意
4 材料进厂时,钢结构所用的钢材、配件以及焊接材料必须具有产品合格证,或复验报告,并应符合设计要求和国家现行有关标准的规定
5 为了避免混料,应严格执行保管制度,按照种类、钢号、规格分别验收堆放,明确区分支柱、主梁、支梁、加强板及其他构件
6 材料领用、发放要有专人负责,并详细记录
现场材料保管员要对材料不定期地进行整理、核查,便于管理
7 钢材表面或断面上不得有裂纹、结疤、折叠、气泡、夹杂和分层,表面麻点、锈蚀或划痕的深度不得大于该钢材厚度偏差值的 1/2
2 技术人员向有关施工人员进行技术交底
3 预制现场应具备满足施工要求的平台、半自动切割机、起重机械、电焊机、喷砂设备等生产设备、设施
施工现场道路畅通、场地平坦,电力满足施工需要
4 施工所需机索具等配置齐全,完好率达到 100%
4 钢结构施工流程图施工准备
