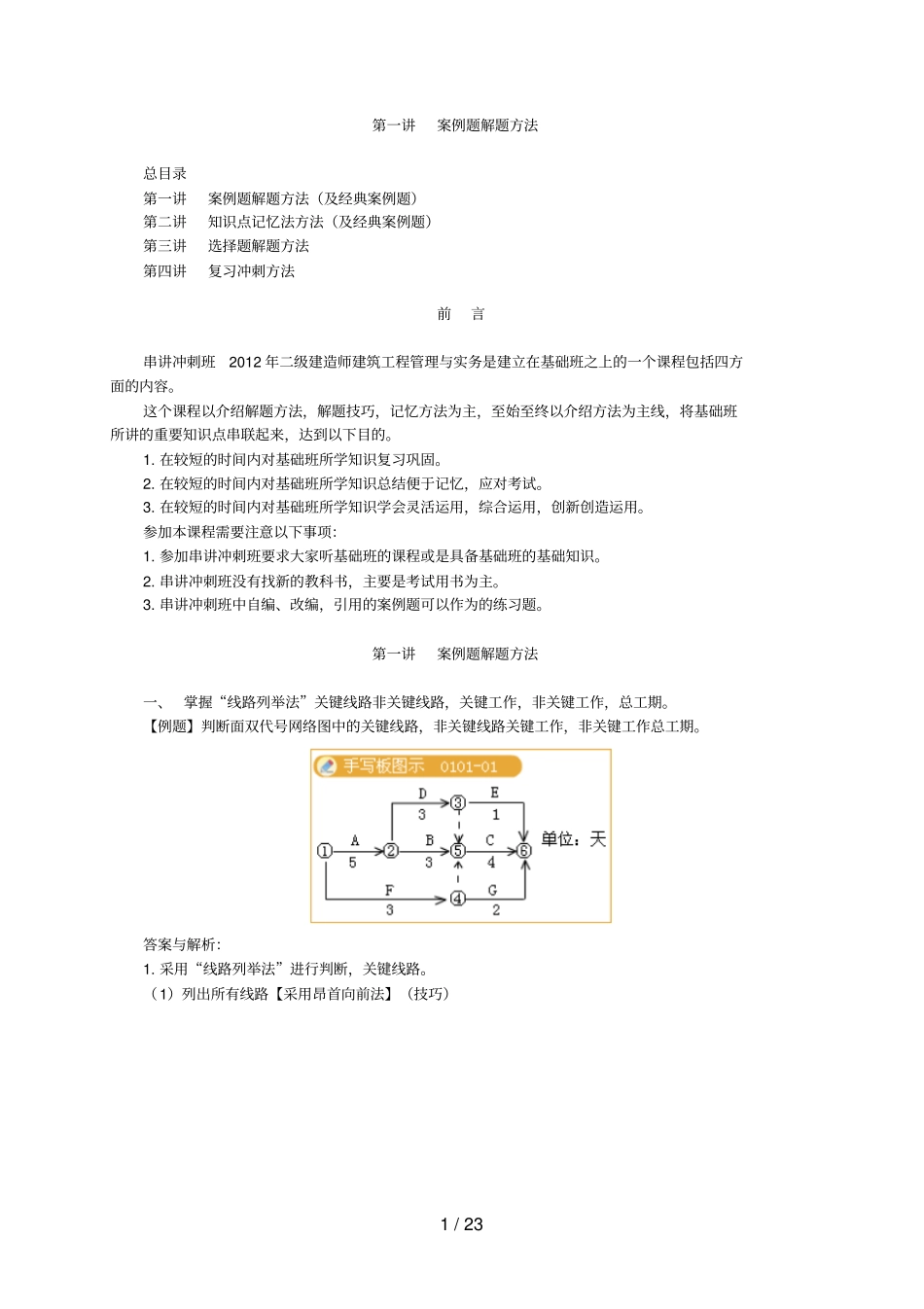

1 / 23 第一讲案例题解题方法总目录第一讲案例题解题方法(及经典案例题)第二讲知识点记忆法方法(及经典案例题)第三讲选择题解题方法第四讲复习冲刺方法前言串讲冲刺班2012 年二级建造师建筑工程管理与实务是建立在基础班之上的一个课程包括四方面的内容
这个课程以介绍解题方法,解题技巧,记忆方法为主,至始至终以介绍方法为主线,将基础班所讲的重要知识点串联起来,达到以下目的
在较短的时间内对基础班所学知识复习巩固
在较短的时间内对基础班所学知识总结便于记忆,应对考试
在较短的时间内对基础班所学知识学会灵活运用,综合运用,创新创造运用
参加本课程需要注意以下事项:1
参加串讲冲刺班要求大家听基础班的课程或是具备基础班的基础知识
串讲冲刺班没有找新的教科书,主要是考试用书为主
串讲冲刺班中自编、改编,引用的案例题可以作为的练习题

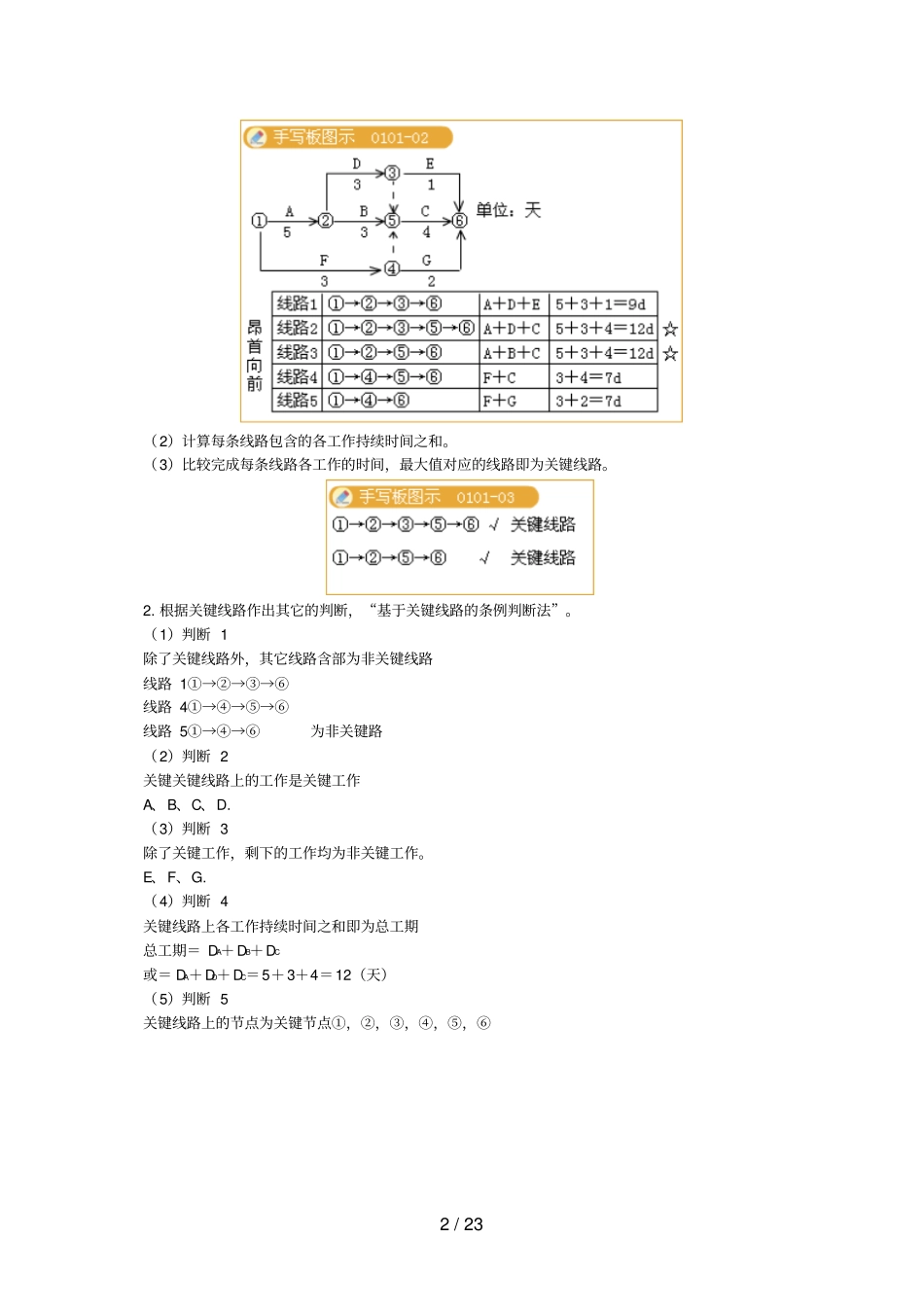

第一讲案例题解题方法一、 掌握“线路列举法”关键线路非关键线路,关键工作,非关键工作,总工期
【例题】判断面双代号网络图中的关键线路,非关键线路关键工作,非关键工作总工期
答案与解析:1
采用“线路列举法”进行判断,关键线路
(1)列出所有线路【采用昂首向前法】(技巧)2 / 23 (2)计算每条线路包含的各工作持续时间之和
(3)比较完成每条线路各工作的时间,最大值对应的线路即为关键线路
根据关键线路作出其它的判断,“基于关键线路的条例判断法”

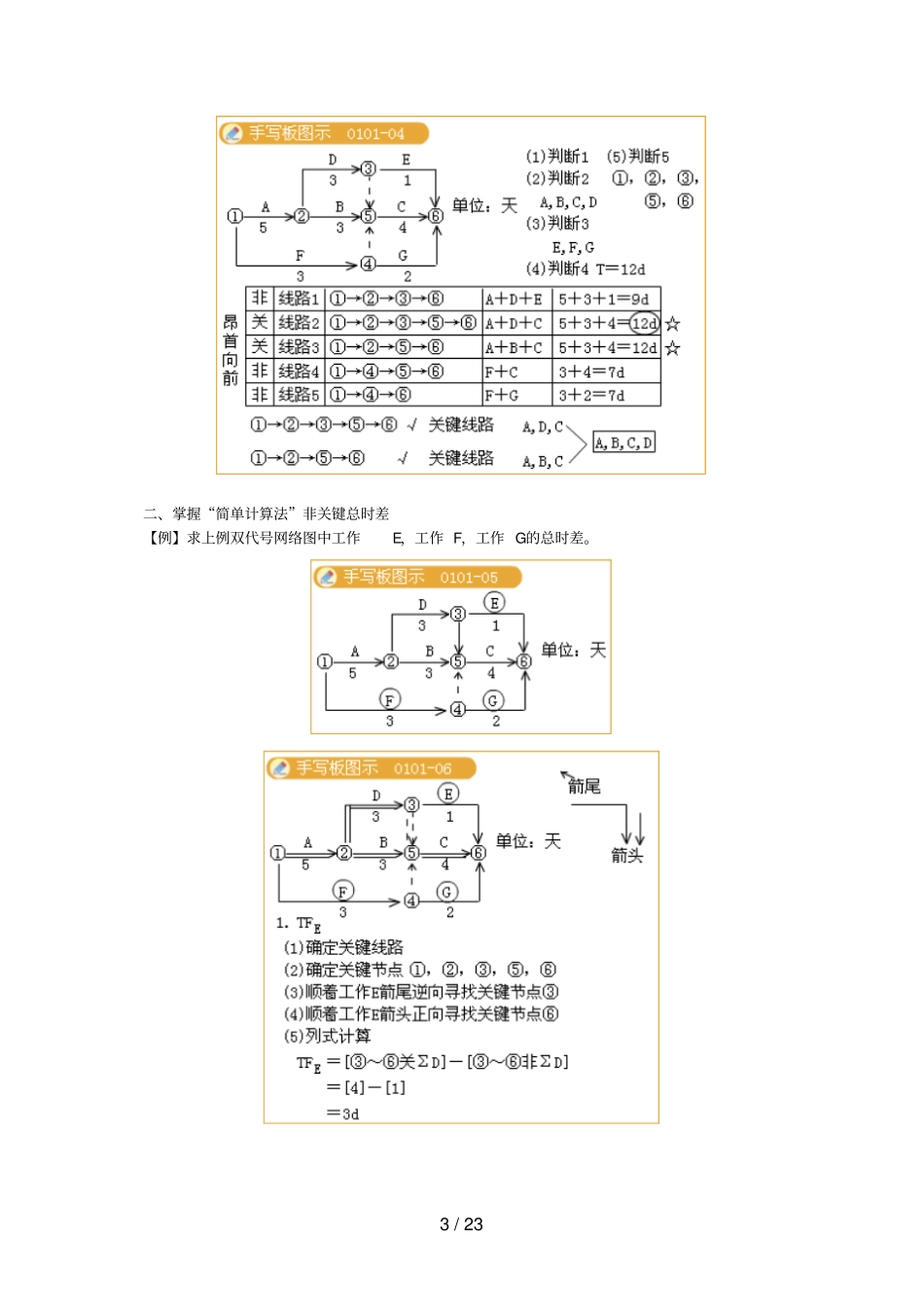

(1)判断 1 除了关键线路外,其它线路含部为非关键线路线路 1①→②→③→⑥线路 4①→④→⑤→⑥线路 5①→④→⑥为非关键路(2)判断 2 关键关键线路上的工作是关键工作A、B、C、D
(3)判断 3 除了关键工作,剩下的工作均为非关键工作
(4)判断 4 关键线路上各工作持续时间之和即为总工期总工期= DA+DB+DC或= DA+DD+DC=5+3+4
