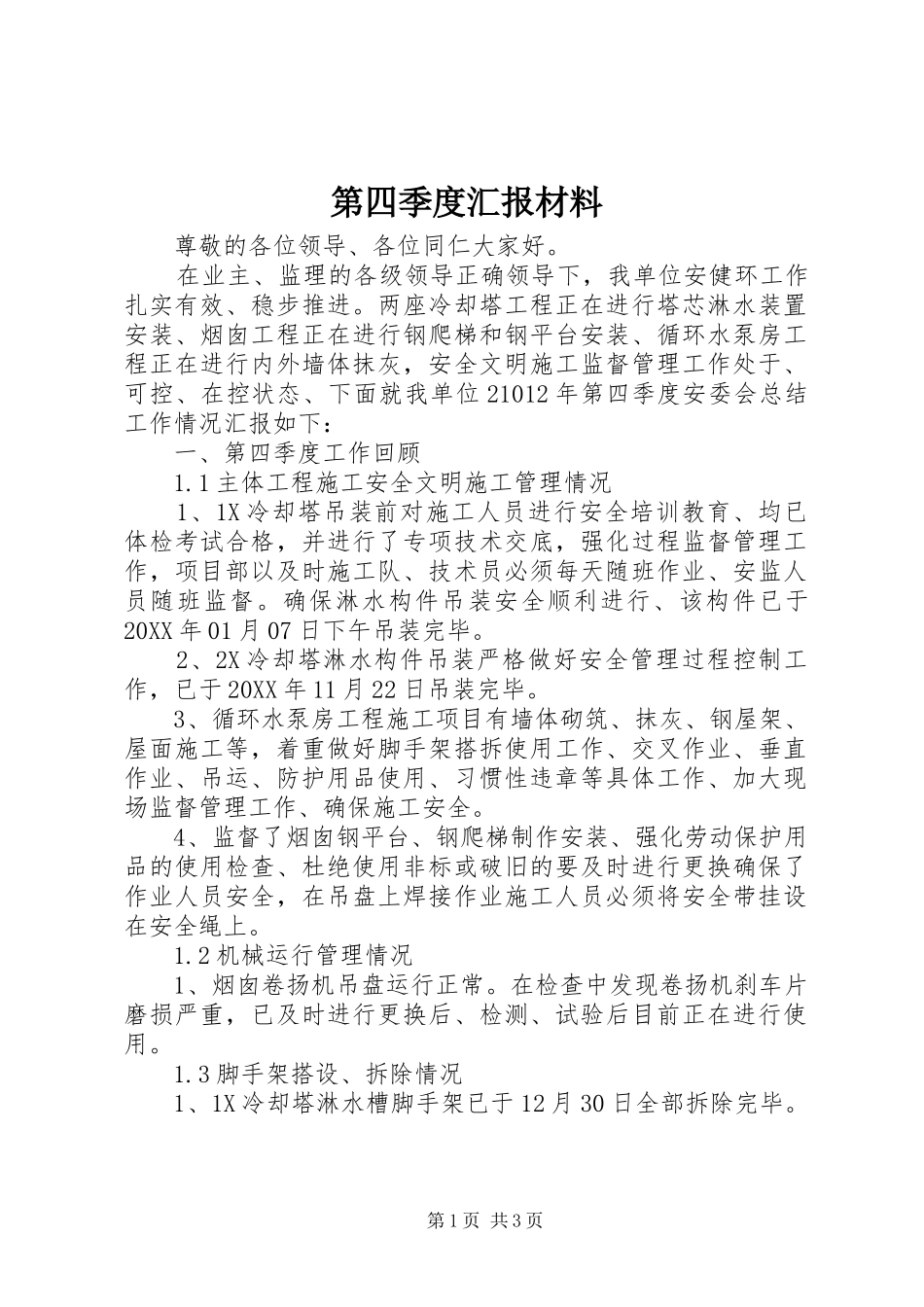

第四季度汇报材料尊敬的各位领导、各位同仁大家好
在业主、监理的各级领导正确领导下,我单位安健环工作扎实有效、稳步推进
两座冷却塔工程正在进行塔芯淋水装置安装、烟囱工程正在进行钢爬梯和钢平台安装、循环水泵房工程正在进行内外墙体抹灰,安全文明施工监督管理工作处于、可控、在控状态、下面就我单位21012年第四季度安委会总结工作情况汇报如下:一、第四季度工作回顾1
1主体工程施工安全文明施工管理情况1、1X冷却塔吊装前对施工人员进行安全培训教育、均已体检考试合格,并进行了专项技术交底,强化过程监督管理工作,项目部以及时施工队、技术员必须每天随班作业、安监人员随班监督
确保淋水构件吊装安全顺利进行、该构件已于20XX年01月07日下午吊装完毕
2、2X冷却塔淋水构件吊装严格做好安全管理过程控制工作,已于20XX年11月22日吊装完毕
3、循环水泵房工程施工项目有墙体砌筑、抹灰、钢屋架、屋面施工等,着重做好脚手架搭拆使用工作、交叉作业、垂直作业、吊运、防护用品使用、习惯性违章等具体工作、加大现场监督管理工作、确保施工安全
4、监督了烟囱钢平台、钢爬梯制作安装、强化劳动保护用品的使用检查、杜绝使用非标或破旧的要及时进行更换确保了作业人员安全,在吊盘上焊接作业施工人员必须将安全带挂设在安全绳上
2机械运行管理情况1、烟囱卷扬机吊盘运行正常
在检查中发现卷扬机刹车片磨损严重,已及时进行更换后、检测、试验后目前正在进行使用
3脚手架搭设、拆除情况1、1X冷却塔淋水槽脚手架已于12月30日全部拆除完毕

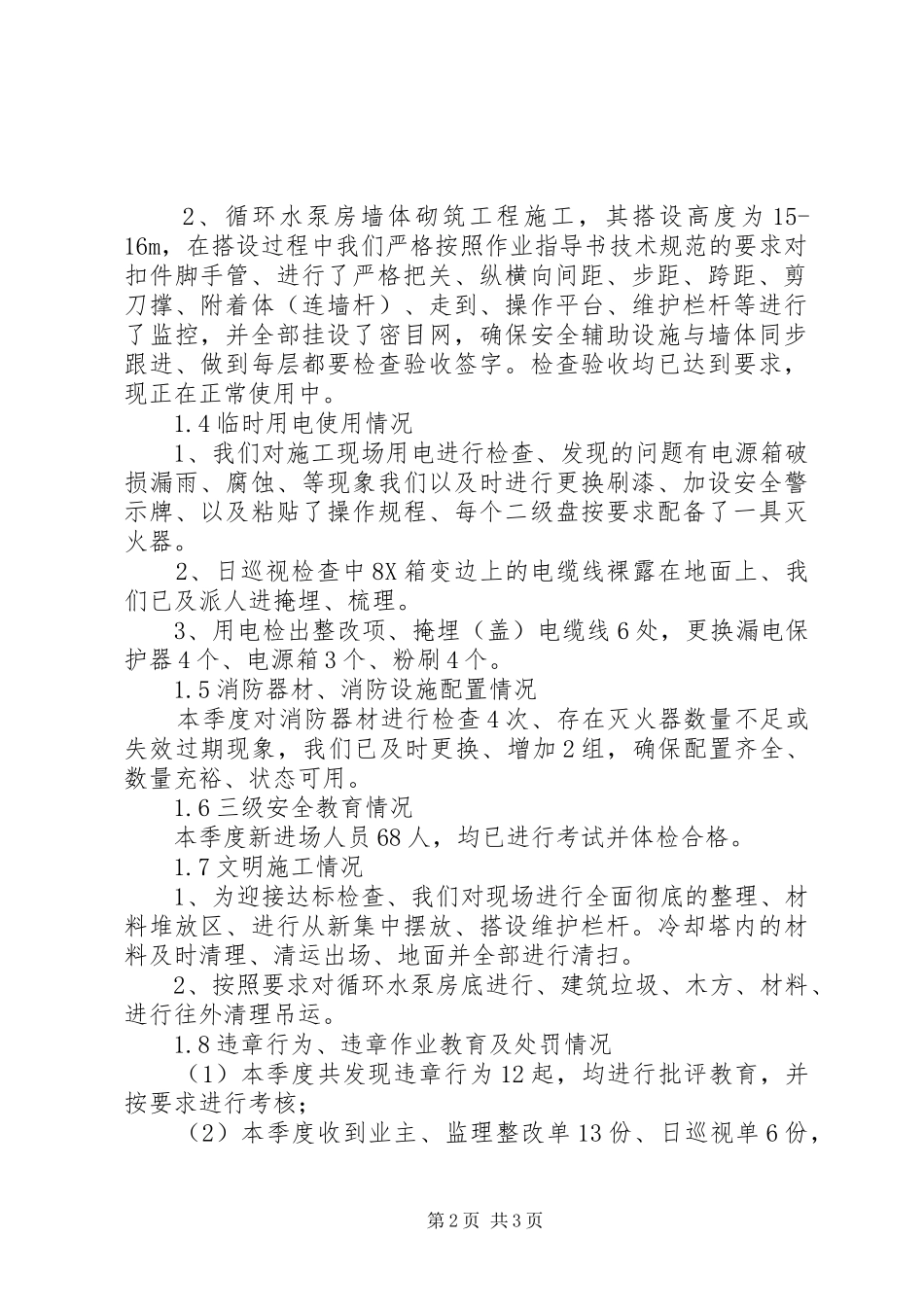

第1页共3页2、循环水泵房墙体砌筑工程施工,其搭设高度为15-16m,在搭设过程中我们严格按照作业指导书技术规范的要求对扣件脚手管、进行了严格把关、纵横向间距、步距、跨距、剪刀撑、附着体(连墙杆)、走到、操作平台、维护栏杆等进行了监控,并全部挂设了密目网,确保安全辅助设施与墙体同步跟进、做
