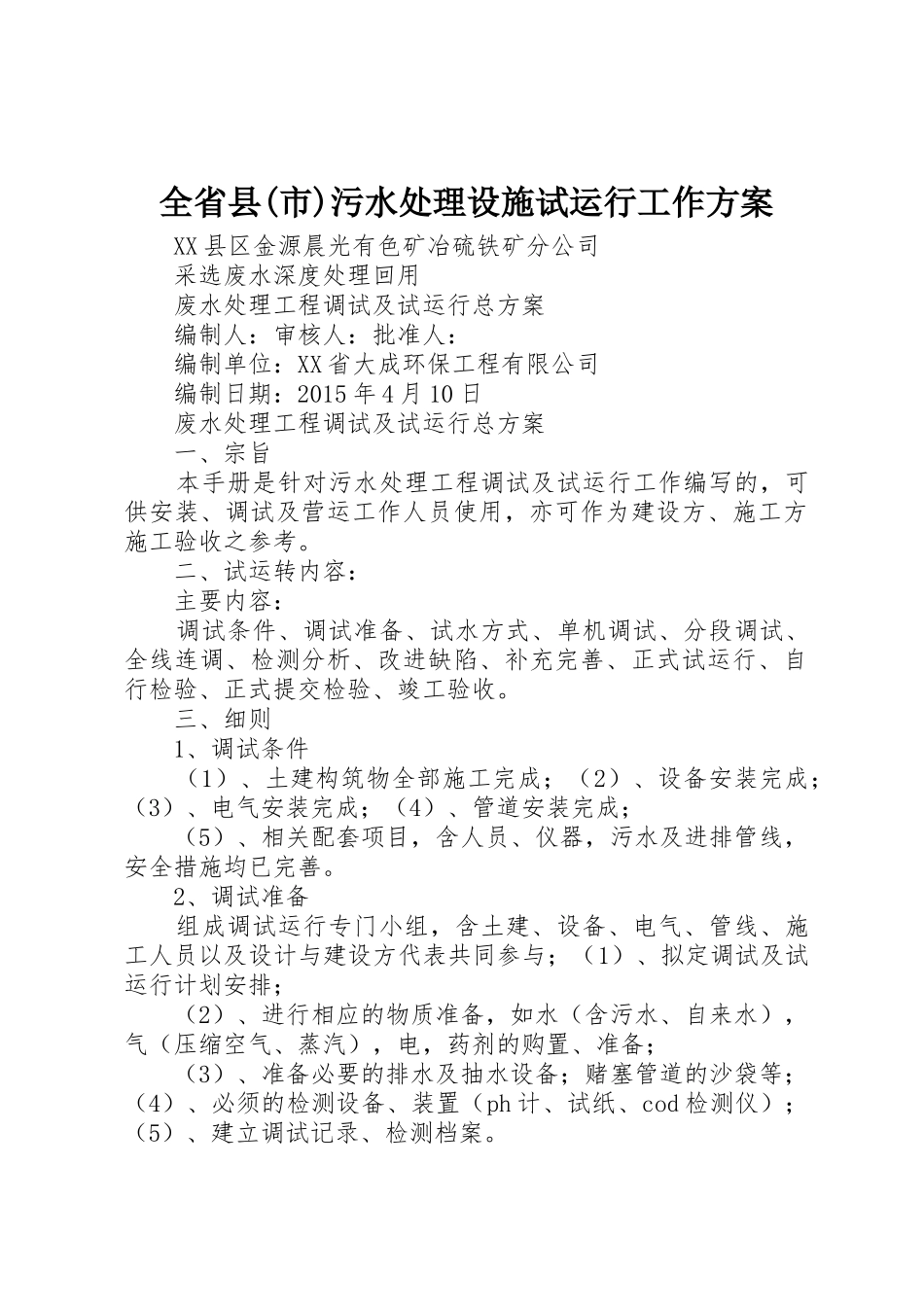

全省县(市)污水处理设施试运行工作方案 XX 县区金源晨光有色矿冶硫铁矿分公司 采选废水深度处理回用 废水处理工程调试及试运行总方案 编制人:审核人:批准人: 编制单位:XX 省大成环保工程有限公司 编制日期:2015 年 4 月 10 日 废水处理工程调试及试运行总方案 一、宗旨 本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建设方、施工方施工验收之参考
二、试运转内容: 主要内容: 调试条件、调试准备、试水方式、单机调试、分段调试、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收
三、细则 1、调试条件 (1)、土建构筑物全部施工完成;(2)、设备安装完成;(3)、电气安装完成;(4)、管道安装完成; (5)、相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善
2、调试准备 组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与;(1)、拟定调试及试运行计划安排; (2)、进行相应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置、准备; (3)、准备必要的排水及抽水设备;赌塞管道的沙袋等;(4)、必须的检测设备、装置(ph 计、试纸、cod 检测仪);(5)、建立调试记录、检测档案

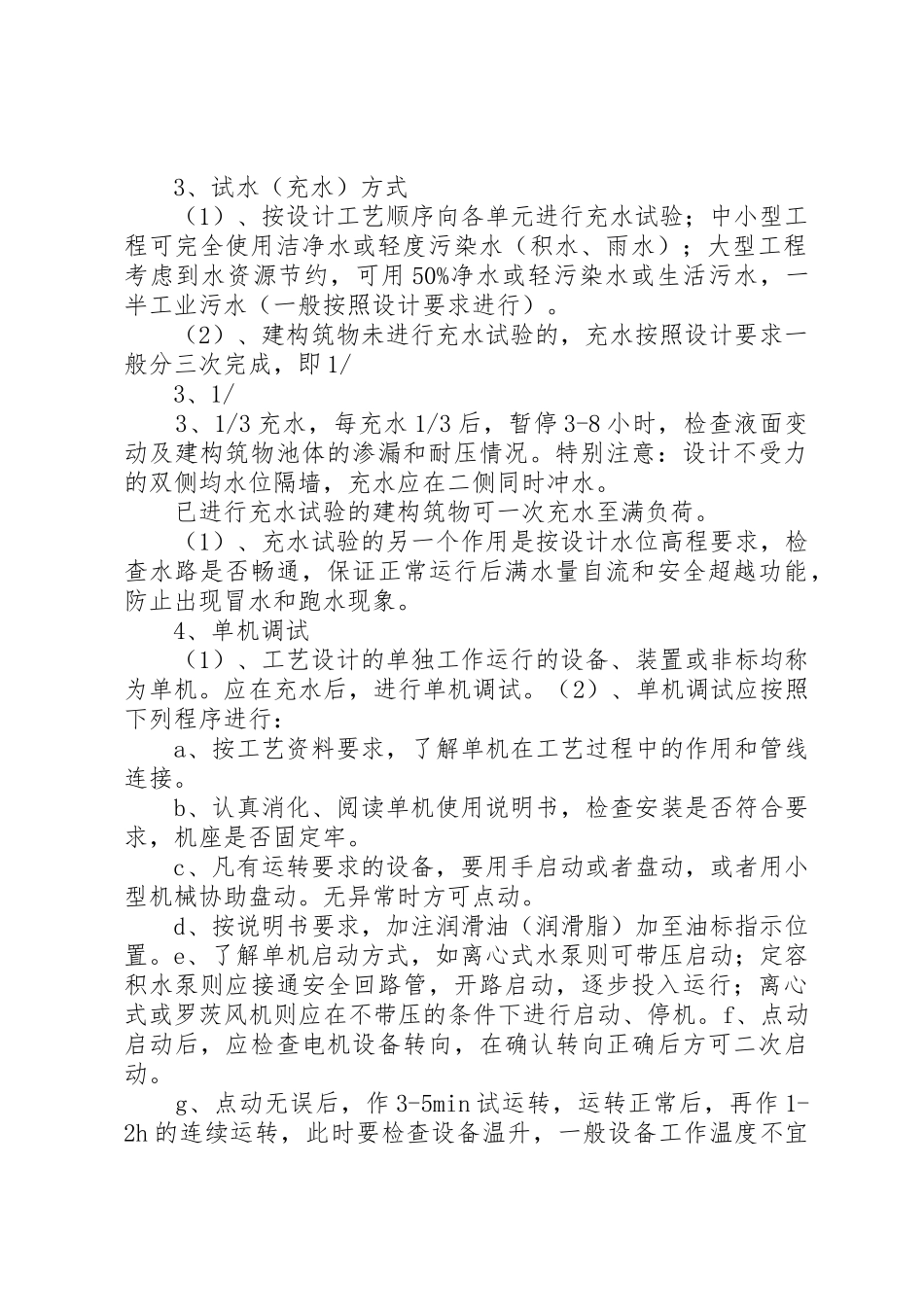

3、试水(充水)方式 (1)、按设计工艺顺序向各单元进行充水试验;中小型工程可完全使用洁净水或轻度污染水(积水、雨水);大型工程考虑到水资源节约,可用 50%净水或轻污染水或生活污水,一半工业污水(一般按照设计要求进行)
(2)、建构筑物未进行充水试验的,充水按照设计要求一般分三次完成,即 1/ 3、1/ 3、1/3 充水,每充水 1/3 后,暂停 3-8 小时,检查液面变动及建构筑物池体的渗漏和耐压情况
特别注意:设计不受力的双侧均水位隔
