电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

圆管涵分部工程开工报告VIP免费

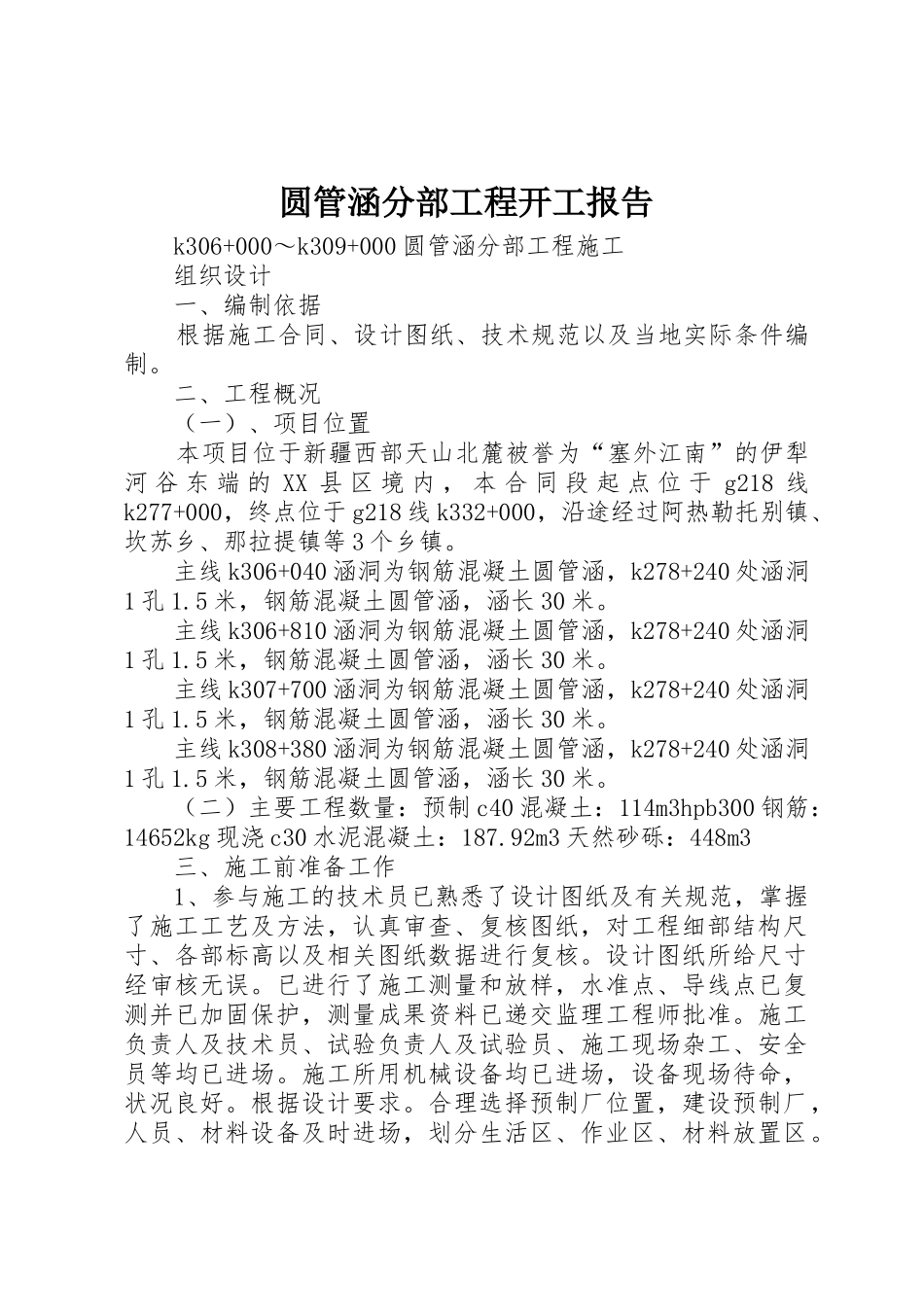

圆管涵分部工程开工报告_第1页
1/7

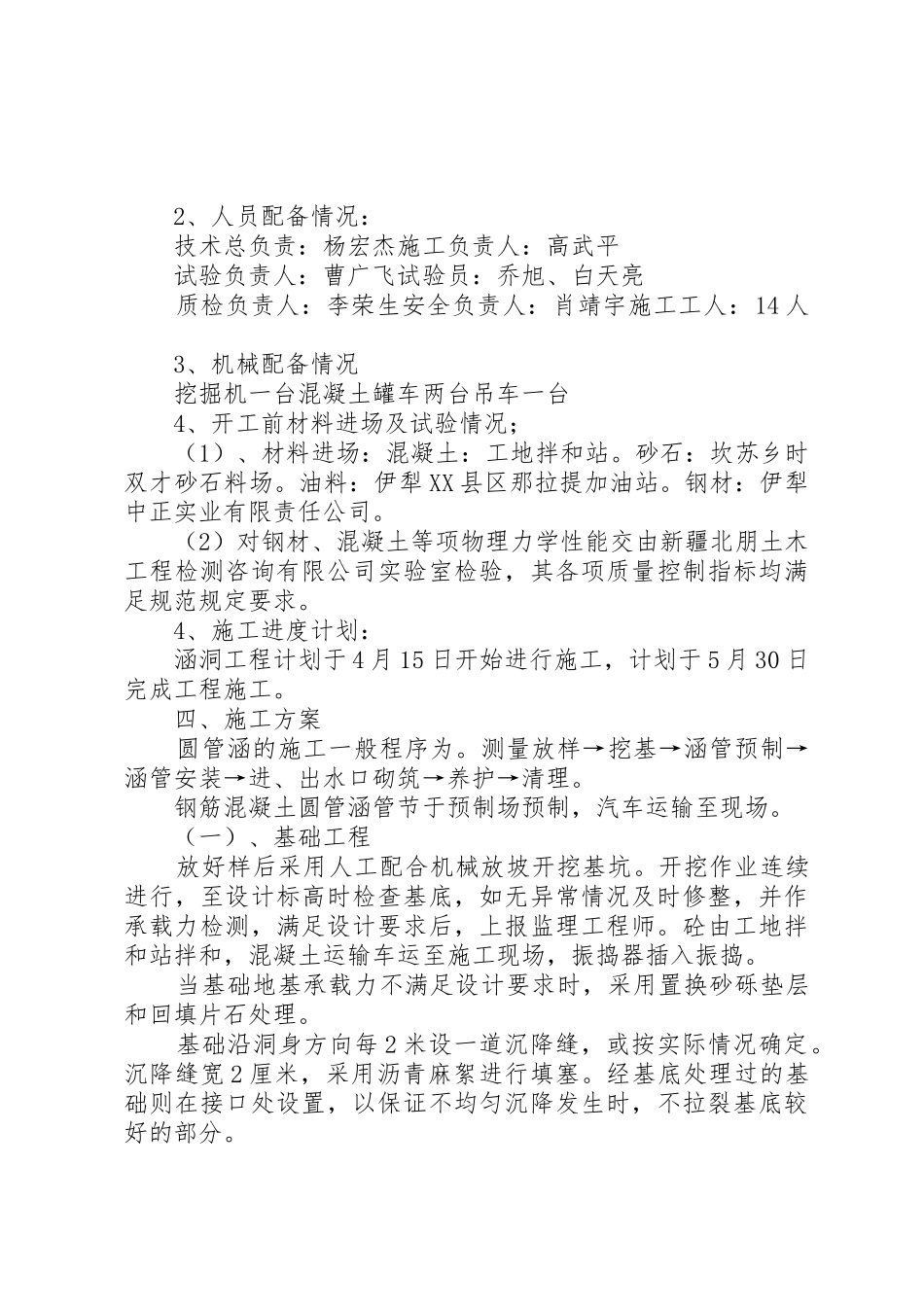

圆管涵分部工程开工报告_第2页
2/7

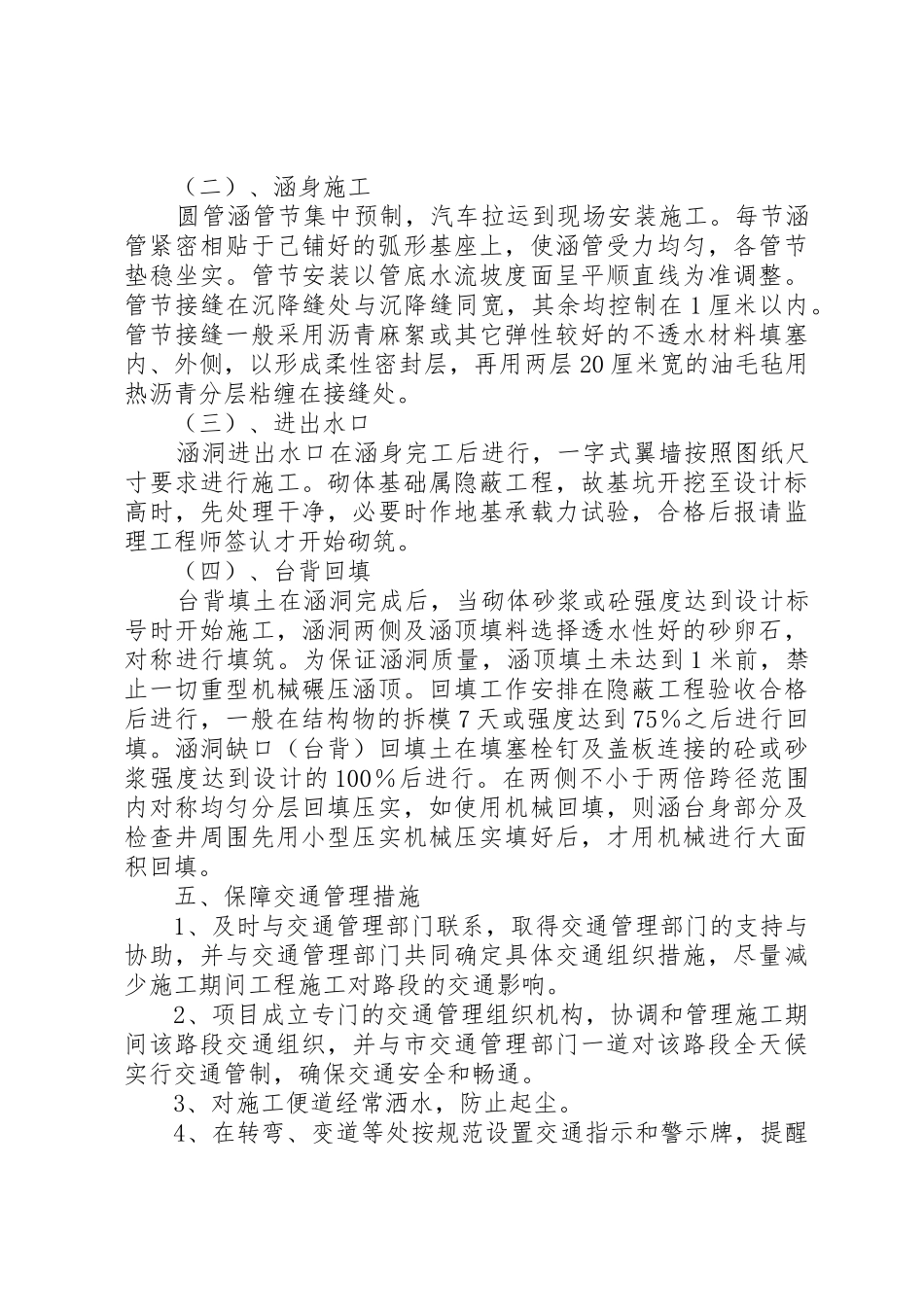

圆管涵分部工程开工报告_第3页
3/7
圆管涵分部工程开工报告 k306+000~k309+000 圆管涵分部工程施工 组织设计 一、编制依据 根据施工合同、设计图纸、技术规范以及当地实际条件编制。 二、工程概况 (一)、项目位置 本项目位于新疆西部天山北麓被誉为“塞外江南”的伊犁河 谷 东 端 的 XX 县 区 境 内 , 本 合 同 段 起 点 位 于 g218 线k277+000,终点位于 g218 线 k332+000,沿途经过阿热勒托别镇、坎苏乡、那拉提镇等 3 个乡镇。 主线 k306+040 涵洞为钢筋混凝土圆管涵,k278+240 处涵洞1 孔 1.5 米,钢筋混凝土圆管涵,涵长 30 米。 主线 k306+810 涵洞为钢筋混凝土圆管涵,k278+240 处涵洞1 孔 1.5 米,钢筋混凝土圆管涵,涵长 30 米。 主线 k307+700 涵洞为钢筋混凝土圆管涵,k278+240 处涵洞1 孔 1.5 米,钢筋混凝土圆管涵,涵长 30 米。 主线 k308+380 涵洞为钢筋混凝土圆管涵,k278+240 处涵洞1 孔 1.5 米,钢筋混凝土圆管涵,涵长 30 米。 (二)主要工程数量:预制 c40 混凝土:114m3hpb300 钢筋:14652kg 现浇 c30 水泥混凝土:187.92m3 天然砂砾:448m3 三、施工前准备工作 1、参与施工的技术员已熟悉了设计图纸及有关规范,掌握了施工工艺及方法,认真审查、复核图纸,对工程细部结构尺寸、各部标高以及相关图纸数据进行复核。设计图纸所给尺寸经审核无误。已进行了施工测量和放样,水准点、导线点已复测并已加固保护,测量成果资料已递交监理工程师批准。施工负责人及技术员、试验负责人及试验员、施工现场杂工、安全员等均已进场。施工所用机械设备均已进场,设备现场待命,状况良好。根据设计要求。合理选择预制厂位置,建设预制厂,人员、材料设备及时进场,划分生活区、作业区、材料放置区。 2、人员配备情况: 技术总负责:杨宏杰施工负责人:高武平 试验负责人:曹广飞试验员:乔旭、白天亮 质检负责人:李荣生安全负责人:肖靖宇施工工人:14 人 3、机械配备情况 挖掘机一台混凝土罐车两台吊车一台 4、开工前材料进场及试验情况; (1)、材料进场:混凝土:工地拌和站。砂石:坎苏乡时双才砂石料场。油料:伊犁 XX 县区那拉提加油站。钢材:伊犁中正实业有限责任公司。 (2)对钢材、混凝土等项物理力学性能交由新疆北朋土木工程检测咨询有限公司实验室检验,其各项质量控制指标均满足规范规定要求。 4、施工进度计划: 涵洞工程计划于 4 月 15 日开始...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

圆管涵分部工程开工报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
