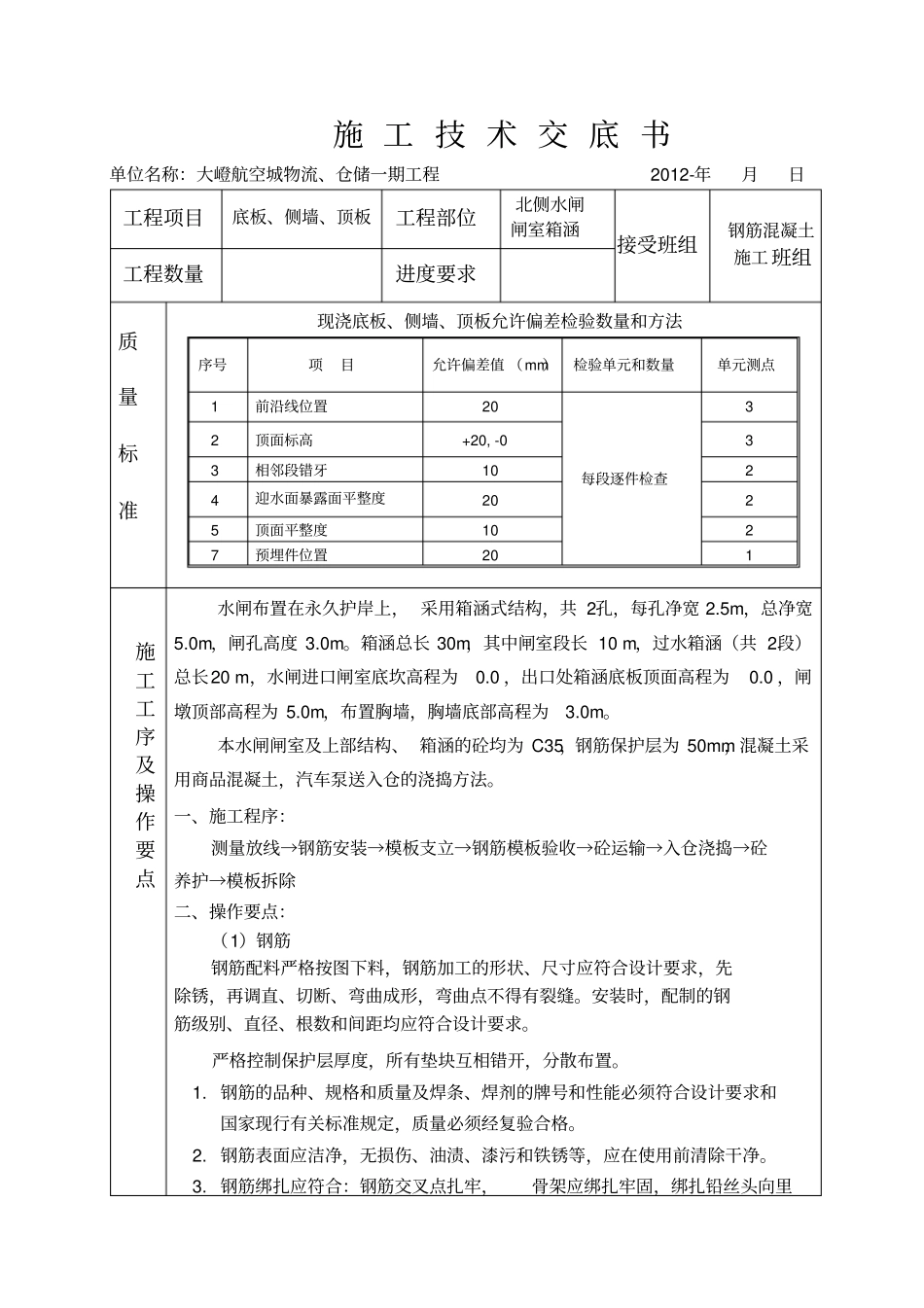

施 工 技 术 交 底 书单位名称:大嶝航空城物流、仓储一期工程2012-年月日工程项目底板、侧墙、顶板工程部位北侧水闸闸室箱涵接受班组钢筋混凝土施工班组工程数量进度要求质量标准现浇底板、侧墙、顶板允许偏差检验数量和方法序号项目允许偏差值 (mm)检验单元和数量单元测点1 前沿线位置20 每段逐件检查3 2 顶面标高+20, -0 3 3 相邻段错牙10 2 4 迎水面暴露面平整度20 2 5 顶面平整度10 2 7 预埋件位置20 1 施工工序及操作要点水闸布置在永久护岸上, 采用箱涵式结构,共 2孔,每孔净宽 2
5m,总净宽5
0m,闸孔高度 3
箱涵总长 30m,其中闸室段长 10 m,过水箱涵(共 2段)总长20 m,水闸进口闸室底坎高程为0
0 ,出口处箱涵底板顶面高程为0
0 ,闸墩顶部高程为 5
0m,布置胸墙,胸墙底部高程为3
本水闸闸室及上部结构、 箱涵的砼均为 C35,钢筋保护层为 50mm,混凝土采用商品混凝土,汽车泵送入仓的浇捣方法
一、施工程序:测量放线→钢筋安装→模板支立→钢筋模板验收→砼运输→入仓浇捣→砼养护→模板拆除二、操作要点:(1)钢筋钢筋配料严格按图下料,钢筋加工的形状、尺寸应符合设计要求,先除锈,再调直、切断、弯曲成形,弯曲点不得有裂缝
安装时,配制的钢筋级别、直径、根数和间距均应符合设计要求
严格控制保护层厚度,所有垫块互相错开,分散布置
钢筋的品种、规格和质量及焊条、焊剂的牌号和性能必须符合设计要求和国家现行有关标准规定,质量必须经复验合格
钢筋表面应洁净,无损伤、油渍、漆污和铁锈等,应在使用前清除干净
钢筋绑扎应符合:钢筋交叉点扎牢,骨架应绑扎牢固,绑扎铅丝头向里按倒,不得伸向钢筋保护层;钢筋绑扎接头,搭接长度末端距钢筋弯折处不得小于钢筋直径的10 倍,受拉区域内,Ι 级钢筋绑扎接头的末端应做弯钩
