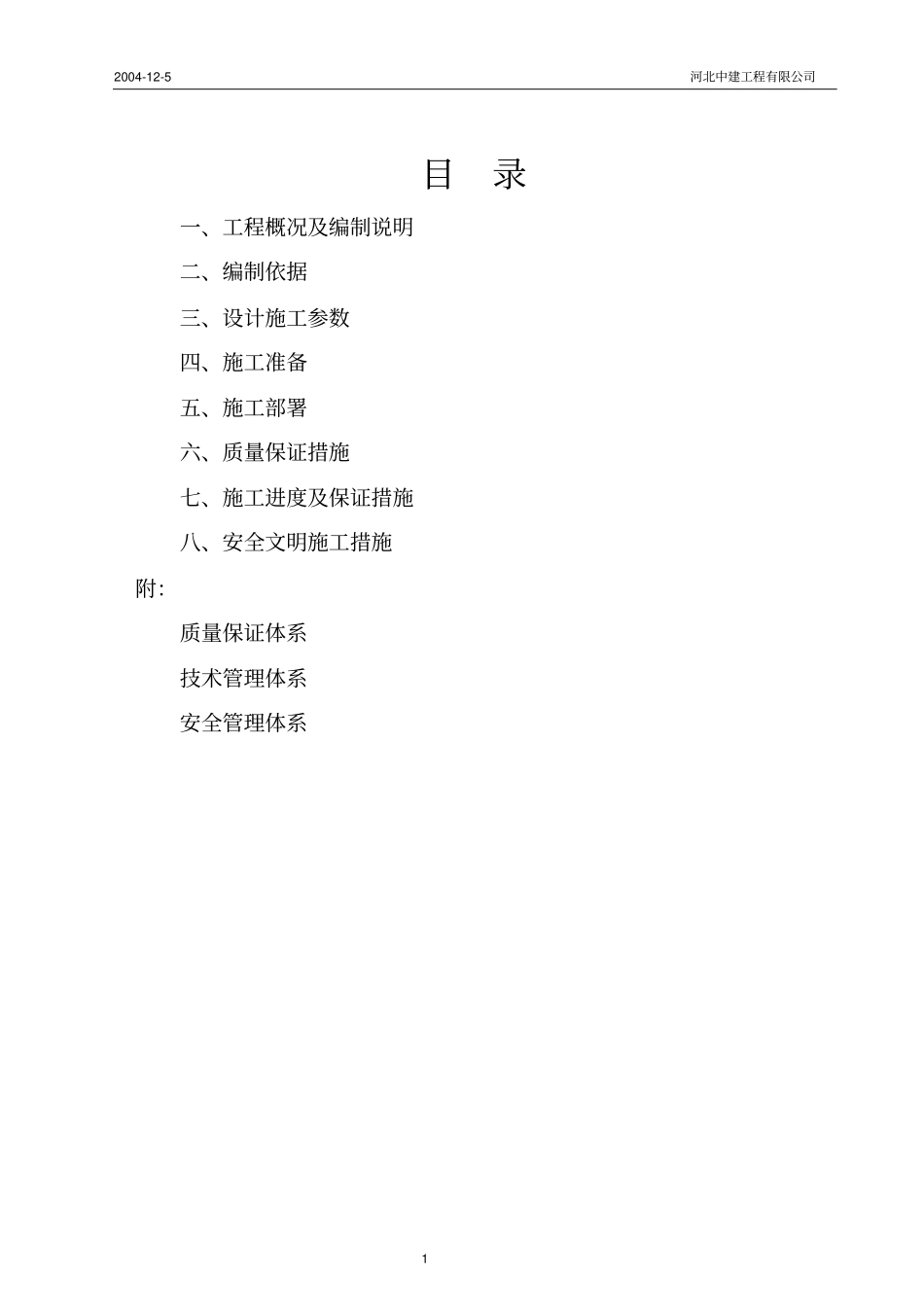

2004-12-5 河北中建工程有限公司1 目录一、工程概况及编制说明二、编制依据三、设计施工参数四、施工准备五、施工部署六、质量保证措施七、施工进度及保证措施八、安全文明施工措施附:质量保证体系技术管理体系安全管理体系2004-12-5 河北中建工程有限公司2 一、工程概况及编制说明1、工程概况:本工程为中核北方铀业有限公司青龙铀矿水冶厂边坡治理

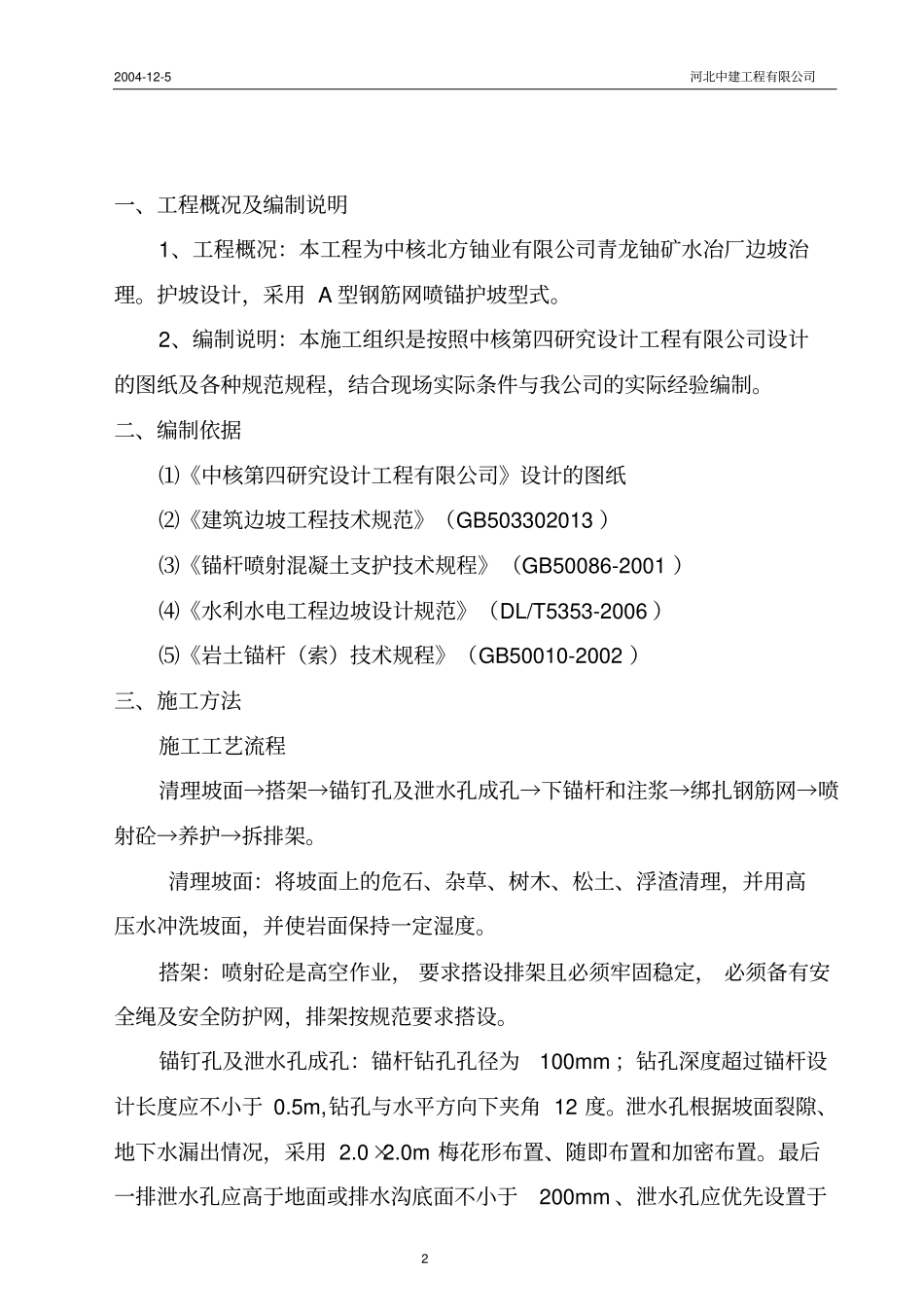

护坡设计,采用 A 型钢筋网喷锚护坡型式
2、编制说明:本施工组织是按照中核第四研究设计工程有限公司设计的图纸及各种规范规程,结合现场实际条件与我公司的实际经验编制
二、编制依据⑴《中核第四研究设计工程有限公司》设计的图纸⑵《建筑边坡工程技术规范》(GB503302013 )⑶《锚杆喷射混凝土支护技术规程》(GB50086-2001 )⑷《水利水电工程边坡设计规范》(DL/T5353-2006 )⑸《岩土锚杆(索)技术规程》(GB50010-2002 )三、施工方法施工工艺流程清理坡面→搭架→锚钉孔及泄水孔成孔→下锚杆和注浆→绑扎钢筋网→喷射砼→养护→拆排架
清理坡面:将坡面上的危石、杂草、树木、松土、浮渣清理,并用高压水冲洗坡面,并使岩面保持一定湿度
搭架:喷射砼是高空作业, 要求搭设排架且必须牢固稳定, 必须备有安全绳及安全防护网,排架按规范要求搭设
锚钉孔及泄水孔成孔:锚杆钻孔孔径为100mm ;钻孔深度超过锚杆设计长度应不小于 0
5m,钻孔与水平方向下夹角 12 度
泄水孔根据坡面裂隙、地下水漏出情况,采用 2
0m 梅花形布置、随即布置和加密布置
最后一排泄水孔应高于地面或排水沟底面不小于200mm 、泄水孔应优先设置于2004-12-5 河北中建工程有限公司3 裂隙发育、渗水严重的部位, 当裂隙渗水严重时, 泄水孔应深入至潜在滑裂隙内

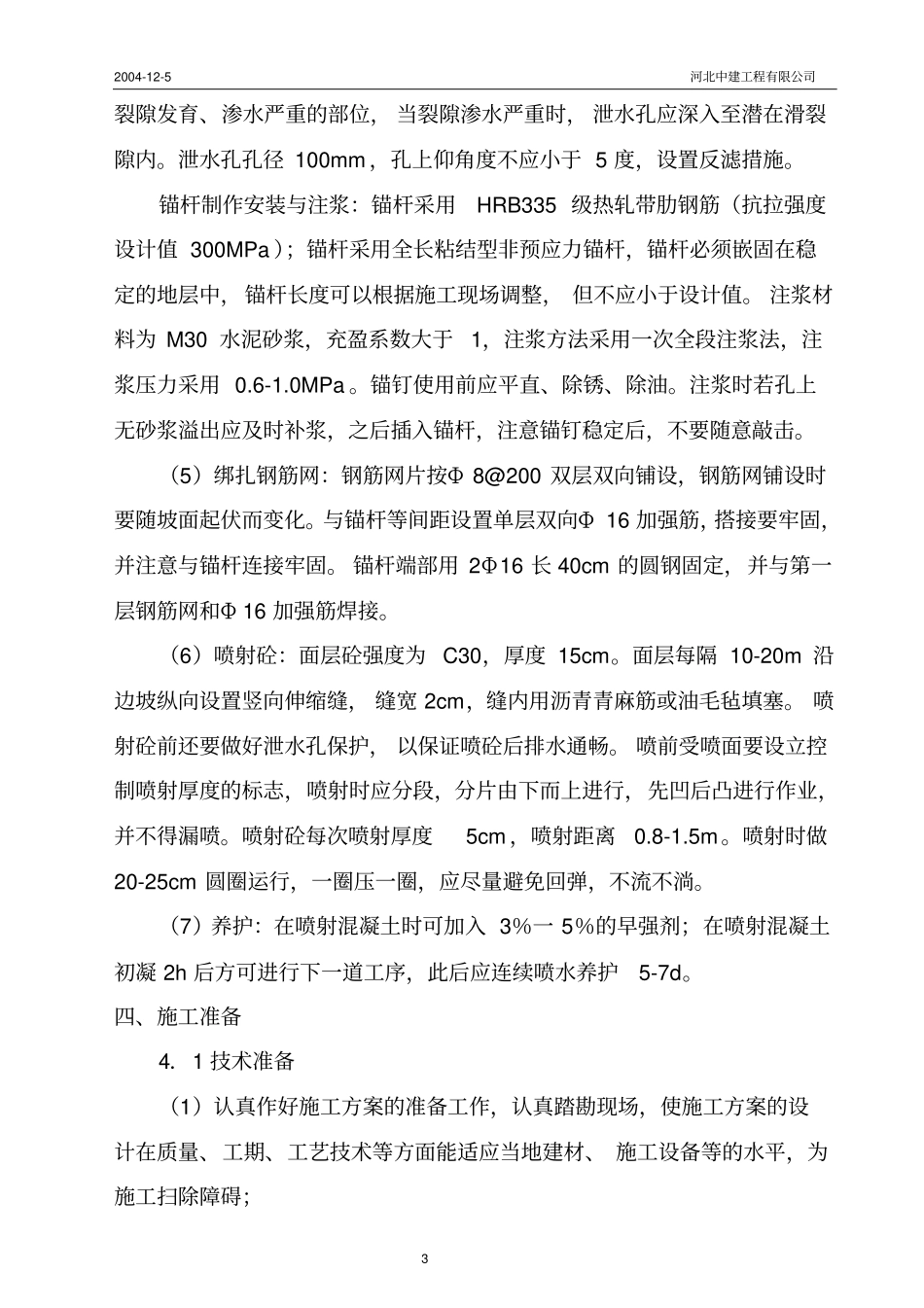

泄水孔孔径 100mm ,孔上仰角度不应小于 5 度,设置反滤措施
