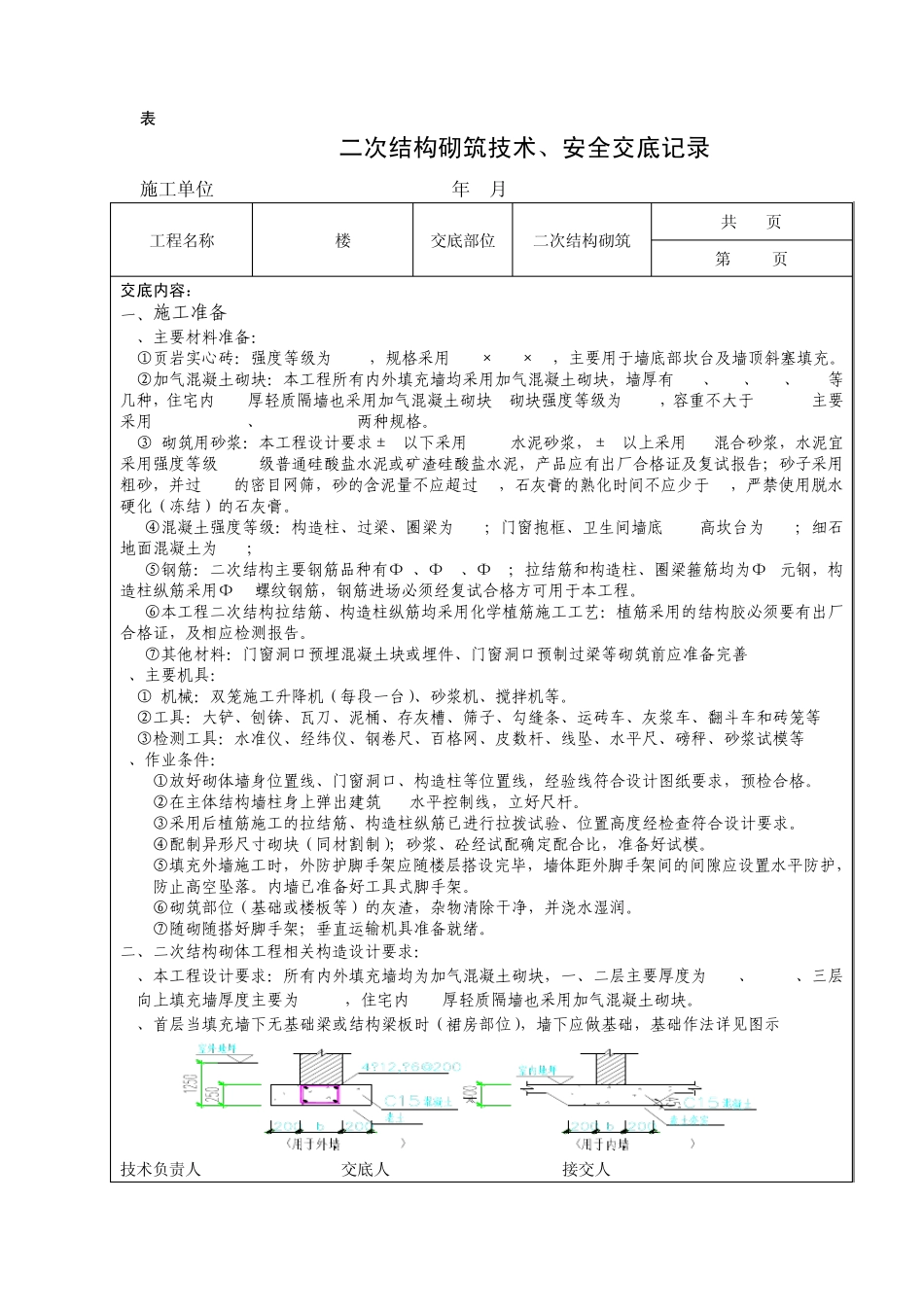

表C2-2 二次结构砌筑技术、安全交底记录 施工单位: 2009年9月 工程名称 XX楼 交底部位 二次结构砌筑 共 22页 第 1 页 交底内容: 一、施工准备 1、主要材料准备: ①页岩实心砖:强度等级为MU10,规格采用240×115×53,主要用于墙底部坎台及墙顶斜塞填充。 ②加气混凝土砌块:本工程所有内外填充墙均采用加气混凝土砌块,墙厚有300、250、200、100等几种,住宅内100厚轻质隔墙也采用加气混凝土砌块, 砌块强度等级为A3.5,容重不大于7KN/m3,主要采用590*200*240、590*100*240两种规格。 ③ 砌筑用砂浆:本工程设计要求±0以下采用M7.5水泥砂浆,±0以上采用M5混合砂浆,水泥宜采用强度等级32.5级普通硅酸盐水泥或矿渣硅酸盐水泥,产品应有出厂合格证及复试报告;砂子采用粗砂,并过 5mm的密目网筛,砂的含泥量不应超过 5%,石灰膏的熟化时间不应少于7d,严禁使用脱水硬化(冻结)的石灰膏。 ④混凝土强度等级:构造柱、过梁、圈梁为C25;门窗抱框、卫生间墙底300高坎台为C20;细石地面混凝土为C20; ⑤钢筋:二次结构主要钢筋品种有Ф6、Ф10、Ф12;拉结筋和构造柱、圈梁箍筋均为Ф6元钢,构造柱纵筋采用Ф12螺纹钢筋,钢筋进场必须经复试合格方可用于本工程。 ⑥本工程二次结构拉结筋、构造柱纵筋均采用化学植筋施工工艺:植筋采用的结构胶必须要有出厂合格证,及相应检测报告。 ⑦其他材料:门窗洞口预埋混凝土块或埋件、门窗洞口预制过梁等砌筑前应准备完善 2、主要机具: ① 机械:双笼施工升降机(每段一台)、砂浆机、搅拌机等。 ②工具:大铲、刨锛、瓦刀、泥桶、存灰槽、筛子、勾缝条、运砖车、灰浆车、翻斗车和砖笼等 ③检测工具:水准仪、经纬仪、钢卷尺、百格网、皮数杆、线坠、水平尺、磅秤、砂浆试模等 3、作业条件: ①放好砌体墙身位臵线、门窗洞口、构造柱等位臵线,经验线符合设计图纸要求,预检合格。 ②在主体结构墙柱身上弹出建筑+1m水平控制线,立好尺杆。 ③采用后植筋施工的拉结筋、构造柱纵筋已进行拉拨试验、位臵高度经检查符合设计要求。 ④配制异形尺寸砌块(同材割制);砂浆、砼经试配确定配合比,准备好试模。 ⑤填充外墙施工时,外防护脚手架应随楼层搭设完毕,墙体距外脚手架间的间隙应设臵水平防护,防止高空坠落。内墙已准备好工具式脚手架。 ⑥砌筑部位(基础或楼板等)的灰渣,杂物清除干净,并浇水湿润。 ⑦随砌随搭好脚手架;垂直运输机具准备就绪。 二、二次结构...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

二次结构砌筑技术、安全交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
