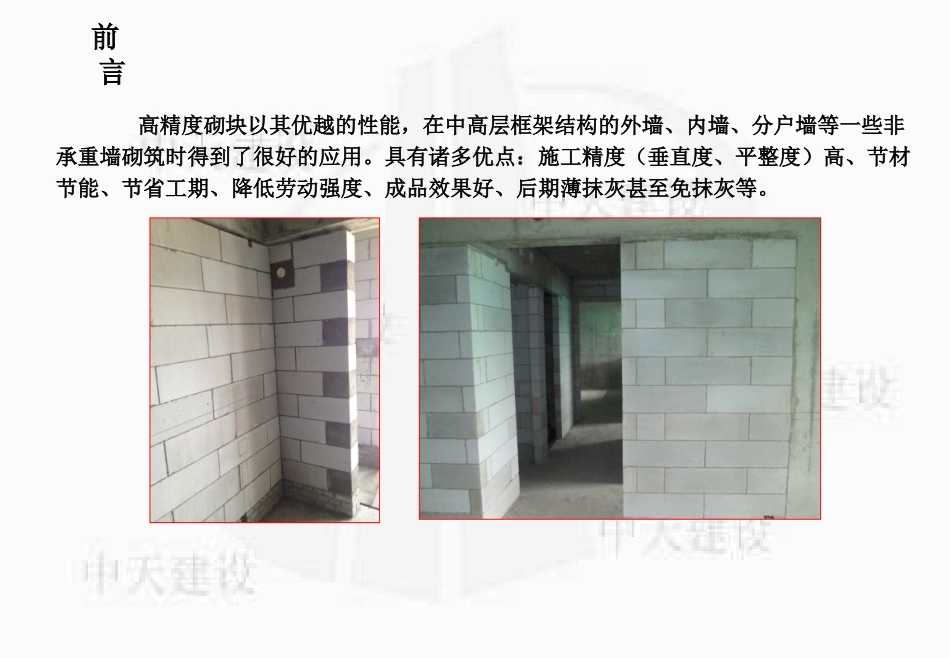

高精度砌块施工工法中天建设集团有限公司前言前言高精度砌块以其优越的性能,在中高层框架结构的外墙、内墙、分户墙等一些非承重墙砌筑时得到了很好的应用
具有诸多优点:施工精度(垂直度、平整度)高、节材节能、节省工期、降低劳动强度、成品效果好、后期薄抹灰甚至免抹灰等
一、工法特点一、工法特点1、砌块尺寸精度高:L±3;B±1;H±1
传统砌筑采用普通砌块,砌块的精度要求为:L±4;B±2;H±2
可见高精砌块比普通砌块在尺寸上有了更高的要求,它是墙体薄抹灰甚至免抹灰的必要要求
2、砌筑灰缝厚度2-5mm,只有传统砌筑灰缝厚度的1/4左右
不仅节省了材料用量,有效减少墙体收缩、下沉,而且由于灰缝薄,墙体的冷、热桥效应大大降低,很好地发挥了加气块墙体的隔热、保温性能,完全符合国家关于提高建筑节能效率、建设节约型社会的大方向
一、工法特点3、墙面砌筑平整度高,垂直平整度可控制在5mm内,不区分正反手墙,而普通砌块墙面平整度难以控制,还需区分正反手墙
4、高精度的砌块原材和砌筑工艺,使得砌筑成品达到了传统砌筑抹灰后的垂直度、平整度效果,实现了后期薄抹灰甚至免抹灰施工,减少了材料消耗,满足了建筑节能的要求
而且墙体后期薄抹灰甚至免抹灰,就无需打点喷毛挂网,节约了工期,从而为项目节省了费用二、作业条件二、作业条件1、根据工程的结构形式、层高、图纸要求等,确定内墙、外墙等填充墙处的高精度砌块原材的尺寸,并根据工程进度要求购买材料
2、排砖图已经绘画完成,且排砖图经项目部、监理、甲方三方确认
3、楼层已清理干净,无积水
4、项目部已经就砌筑施工对工人、管理人员进行了专门的安全技术综合交底
三、施工工艺三、施工工艺工艺流程测量放线铺底找平砌筑顶皮砖砌筑顶缝处理贴耐碱网格布开槽、补缝门、窗过梁水电箱安装三、施工工艺1、测量放线首先将砌筑高精度砌块的楼、地面清扫干净,以保证所弹墨线清晰准确(图1、2、3
