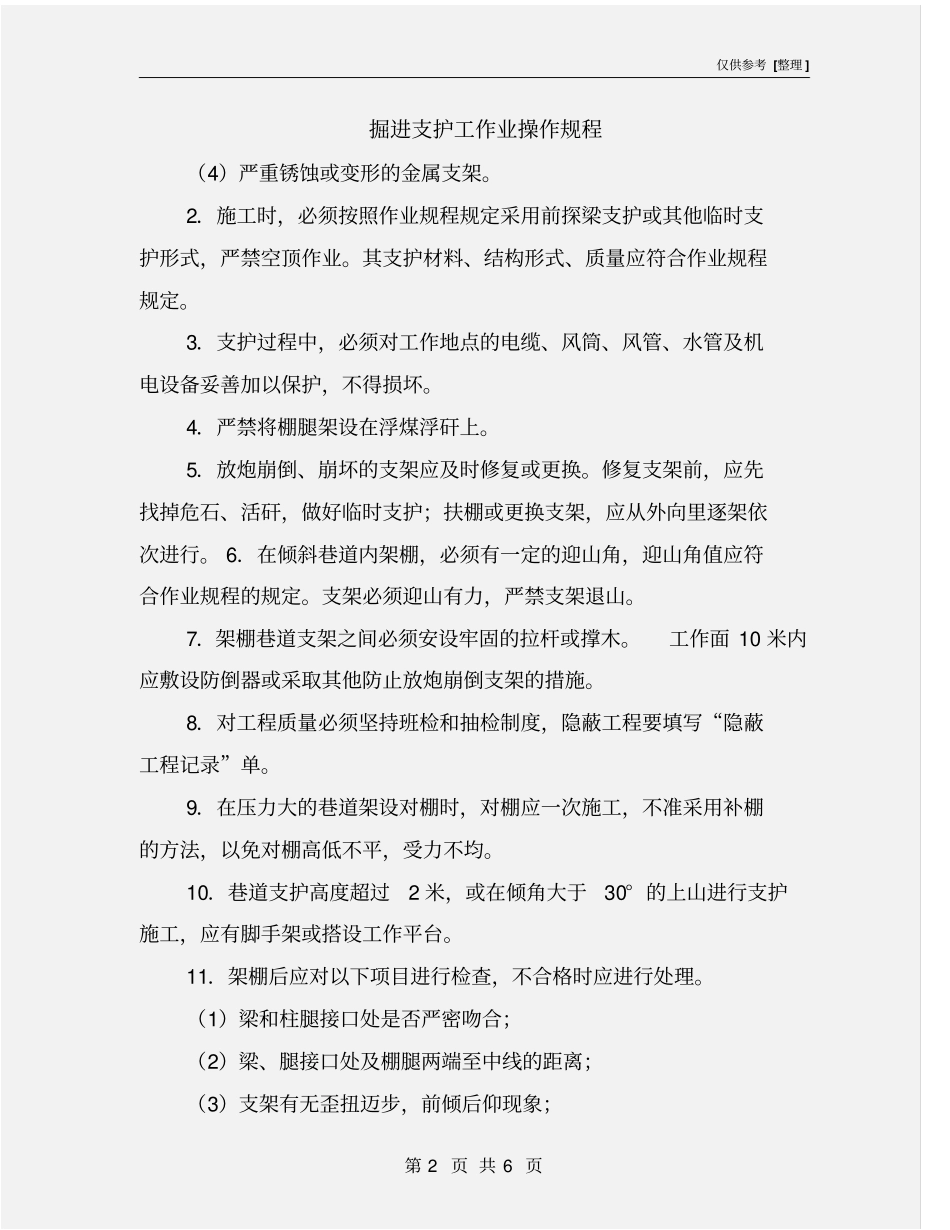

仅供参考 [整理 ] 第 1 页 共 6 页安全管理文书掘进支护工作业操作规程日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 6 页掘进支护工作业操作规程(4)严重锈蚀或变形的金属支架
2.施工时,必须按照作业规程规定采用前探梁支护或其他临时支护形式,严禁空顶作业
其支护材料、结构形式、质量应符合作业规程规定
3.支护过程中,必须对工作地点的电缆、风筒、风管、水管及机电设备妥善加以保护,不得损坏
4.严禁将棚腿架设在浮煤浮矸上
5.放炮崩倒、崩坏的支架应及时修复或更换
修复支架前,应先找掉危石、活矸,做好临时支护;扶棚或更换支架,应从外向里逐架依次进行
6.在倾斜巷道内架棚,必须有一定的迎山角,迎山角值应符合作业规程的规定
支架必须迎山有力,严禁支架退山
7.架棚巷道支架之间必须安设牢固的拉杆或撑木
工作面 10 米内应敷设防倒器或采取其他防止放炮崩倒支架的措施
8.对工程质量必须坚持班检和抽检制度,隐蔽工程要填写“隐蔽工程记录”单
9.在压力大的巷道架设对棚时,对棚应一次施工,不准采用补棚的方法,以免对棚高低不平,受力不均
10.巷道支护高度超过2 米,或在倾角大于30° 的上山进行支护施工,应有脚手架或搭设工作平台
11.架棚后应对以下项目进行检查,不合格时应进行处理

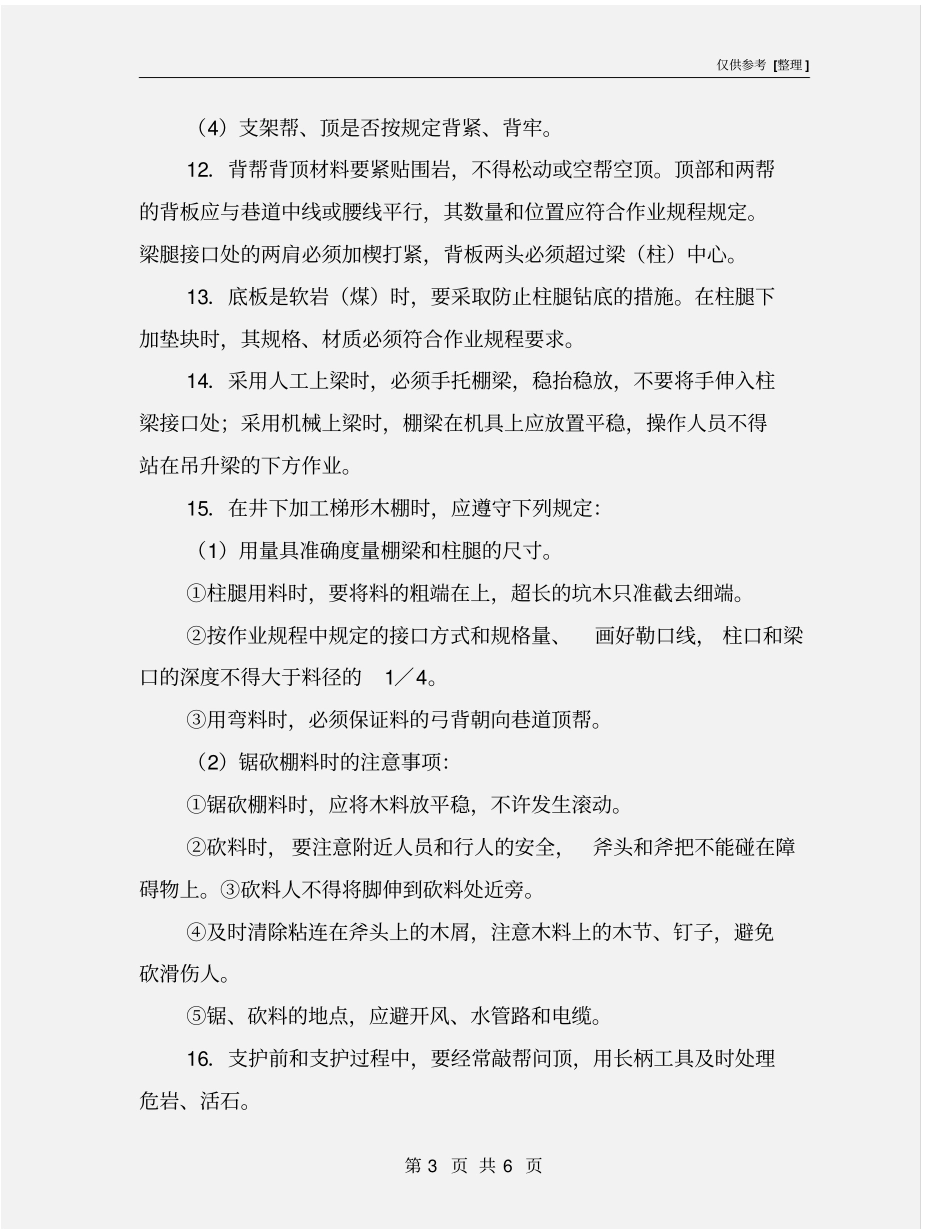

(1)梁和柱腿接口处是否严密吻合;(2)梁、腿接口处及棚腿两端至中线的距离;(3)支架有无歪扭迈步,前倾后仰现象;仅供参考 [整理 ] 第 3 页 共 6 页(4)支架帮、顶是否按规定背紧、背牢
12.背帮背顶材料要紧贴围岩,不得松动或空帮空顶
顶部和两帮的背板应与巷道中线或腰线平行,其数量和位置应符合作业规程规定
梁腿接口处的两肩必须加楔打紧,背板两头必须超过梁(柱)中心
13.底板是软岩(煤)时,要采取防止柱腿钻底的措施
