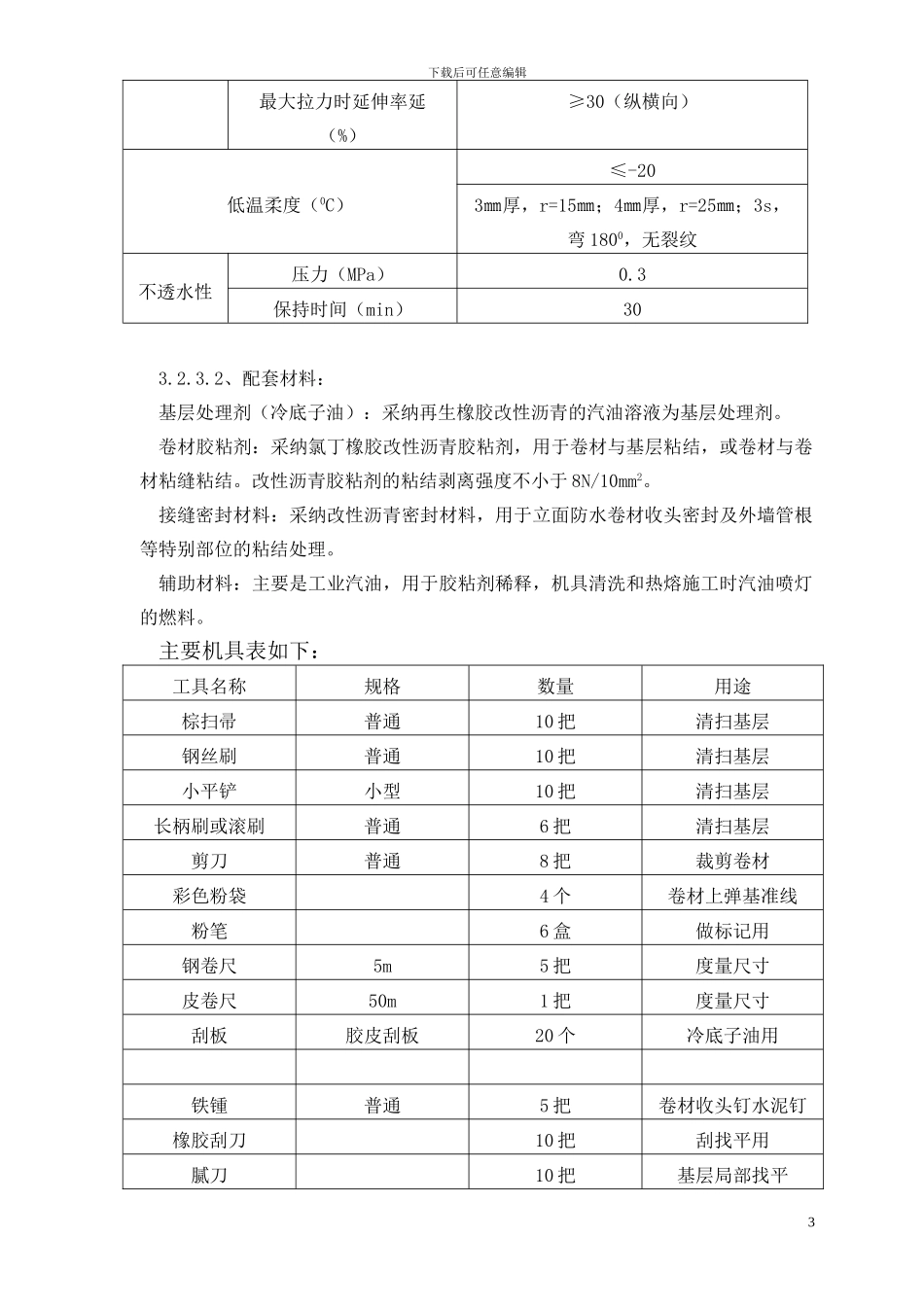

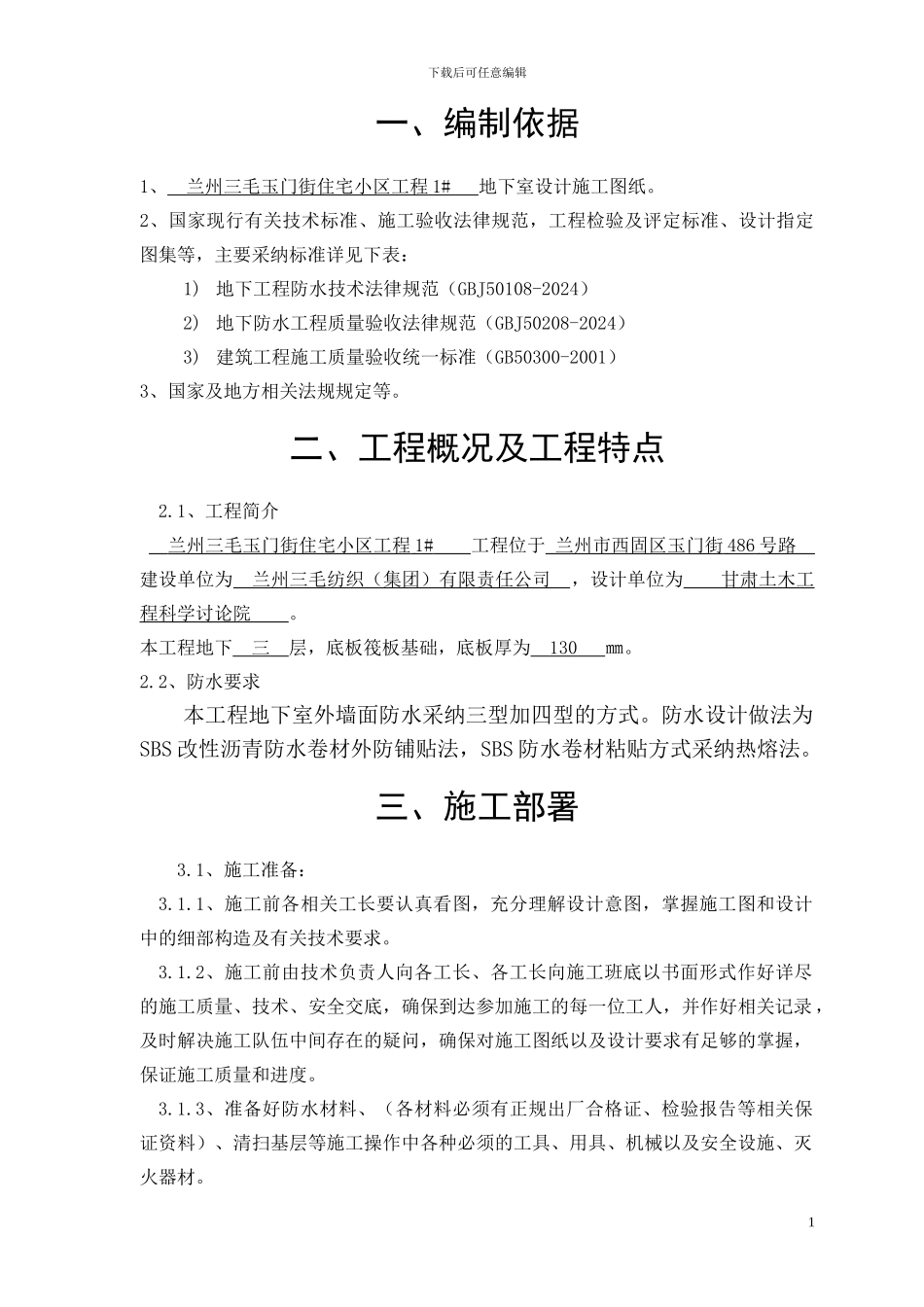

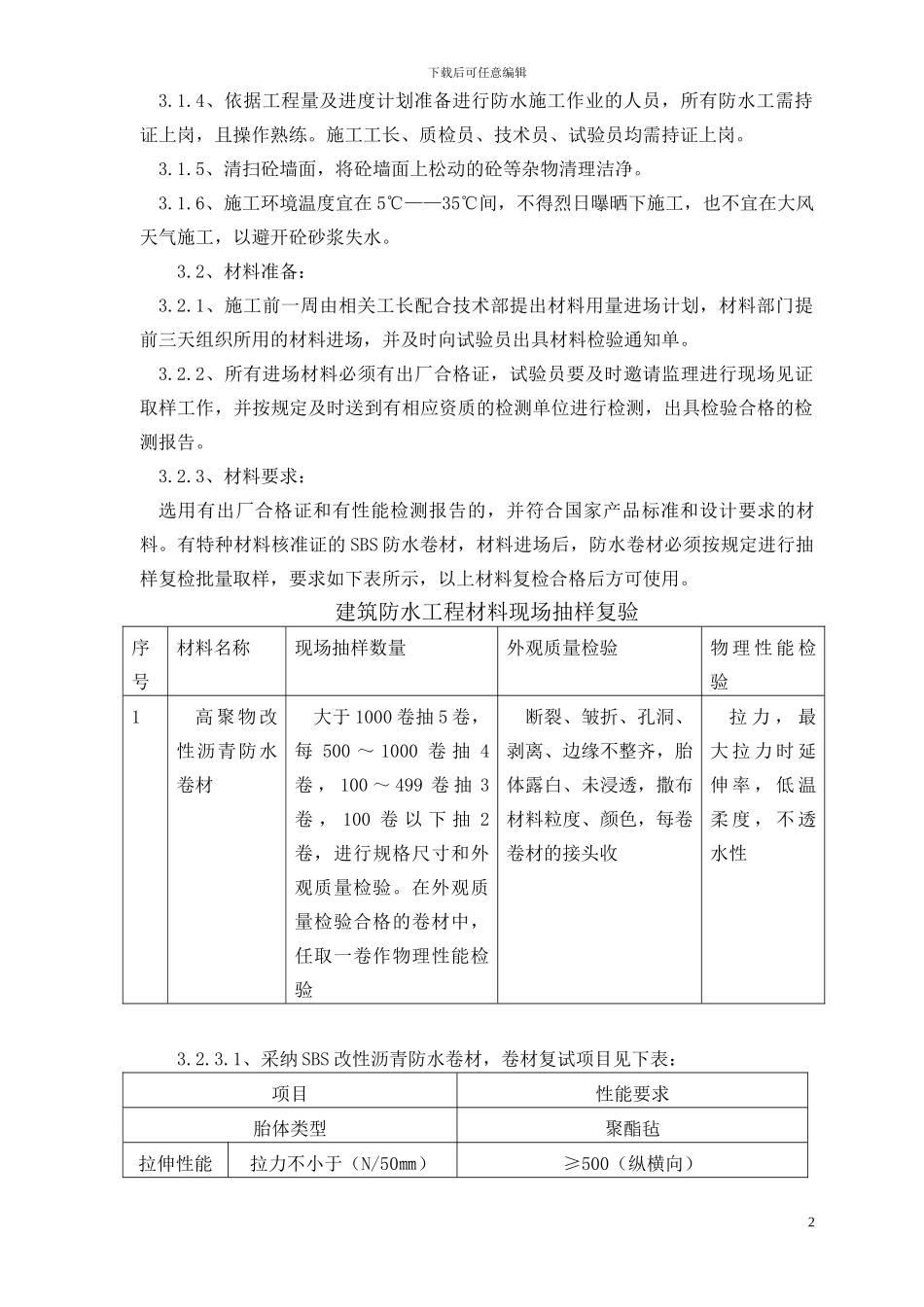

下载后可任意编辑一、编制依据1、 兰州三毛玉门街住宅小区工程 1# 地下室设计施工图纸
2、国家现行有关技术标准、施工验收法律规范,工程检验及评定标准、设计指定图集等,主要采纳标准详见下表:1) 地下工程防水技术法律规范(GBJ50108-2024)2) 地下防水工程质量验收法律规范(GBJ50208-2024)3) 建筑工程施工质量验收统一标准(GB50300-2001)3、国家及地方相关法规规定等
二、工程概况及工程特点2
1、工程简介 兰州三毛玉门街住宅小区工程 1# 工程位于 兰州市西固区玉门街 486 号路 建设单位为 兰州三毛纺织(集团)有限责任公司 ,设计单位为 甘肃土木工程科学讨论院
本工程地下 三 层,底板筏板基础,底板厚为 130 ㎜
2、防水要求本工程地下室外墙面防水采纳三型加四型的方式
防水设计做法为SBS 改性沥青防水卷材外防铺贴法,SBS 防水卷材粘贴方式采纳热熔法
三、施工部署3
1、施工准备:3
1、施工前各相关工长要认真看图,充分理解设计意图,掌握施工图和设计中的细部构造及有关技术要求
2、施工前由技术负责人向各工长、各工长向施工班底以书面形式作好详尽的施工质量、技术、安全交底,确保到达参加施工的每一位工人,并作好相关记录 ,及时解决施工队伍中间存在的疑问,确保对施工图纸以及设计要求有足够的掌握,保证施工质量和进度
3、准备好防水材料、(各材料必须有正规出厂合格证、检验报告等相关保证资料)、清扫基层等施工操作中各种必须的工具、用具、机械以及安全设施、灭火器材
1下载后可任意编辑3
4、依据工程量及进度计划准备进行防水施工作业的人员,所有防水工需持证上岗,且操作熟练
施工工长、质检员、技术员、试验员均需持证上岗
5、清扫砼墙面,将砼墙面上松动的砼等杂物清理洁净
6、施工环境温度宜在 5℃——35℃
