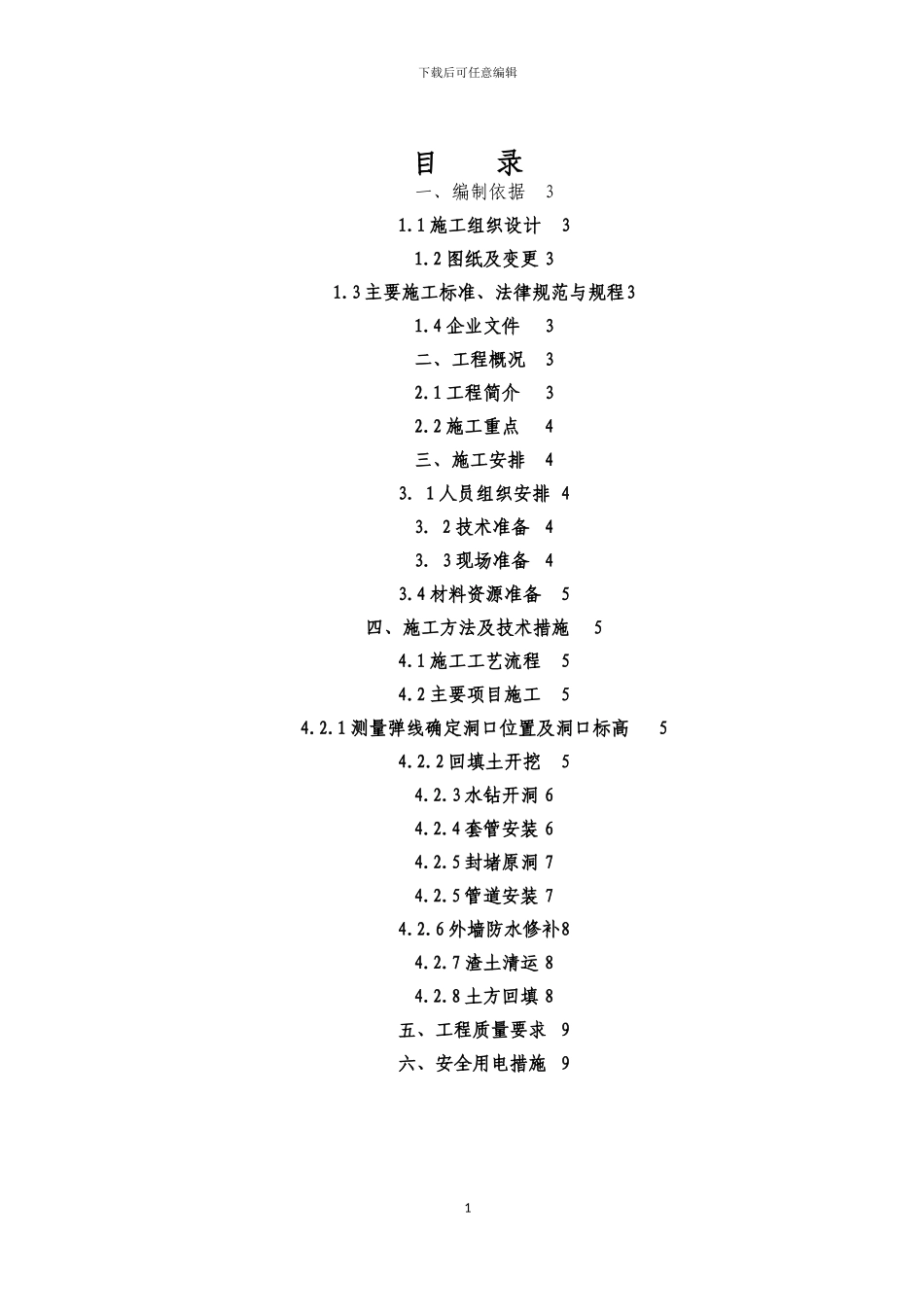

下载后可任意编辑目 录一、编制依据31
1 施工组织设计31
2 图纸及变更 31
3 主要施工标准、法律规范与规程31
4 企业文件3二、工程概况32
1 工程简介32
2 施工重点4三、施工安排43.1 人员组织安排 43.2 技术准备43.3 现场准备43

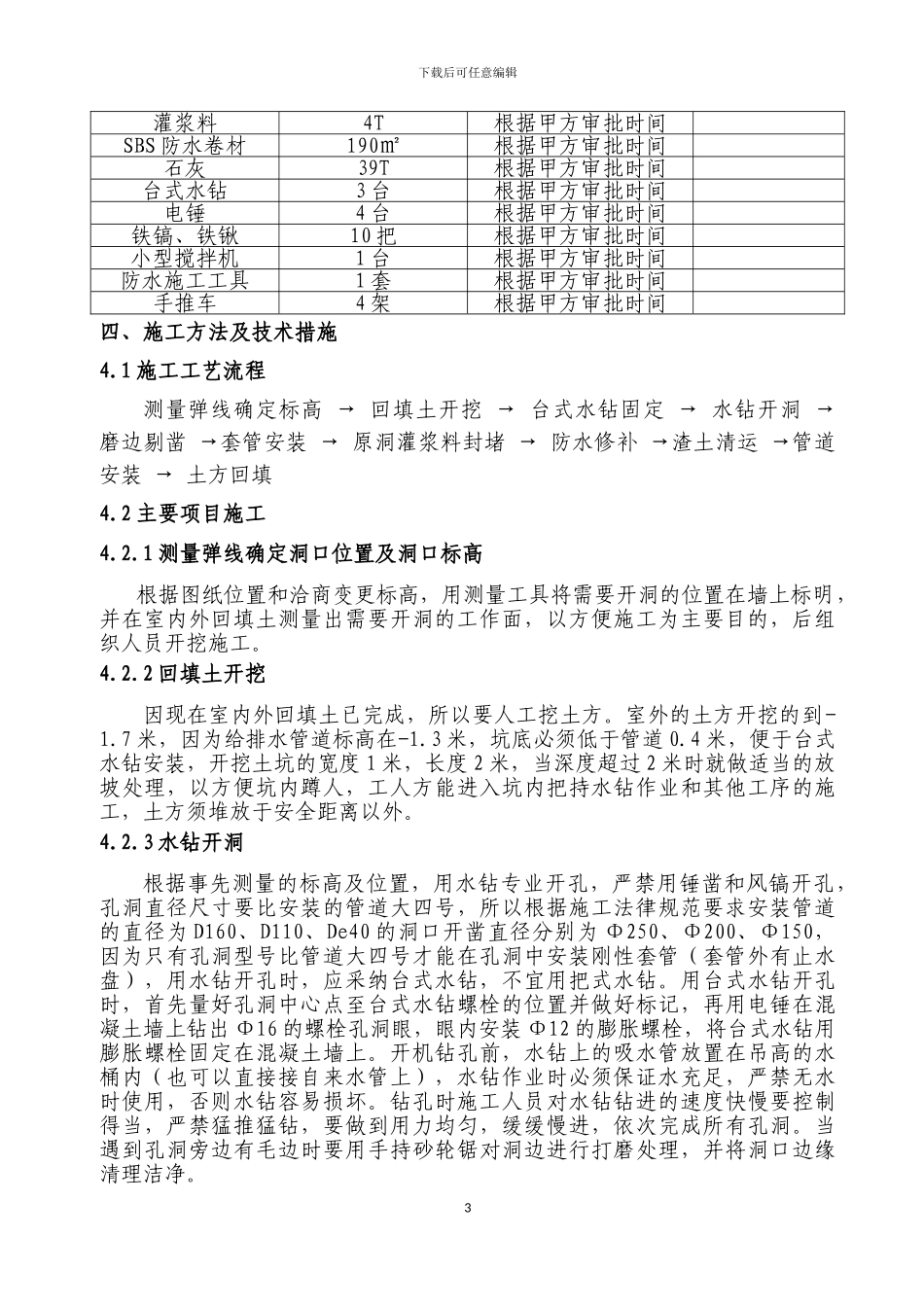

4 材料资源准备5四、施工方法及技术措施54
1 施工工艺流程54
2 主要项目施工54
1 测量弹线确定洞口位置及洞口标高54
2 回填土开挖54
3 水钻开洞 64
4 套管安装 64
5 封堵原洞 74
5 管道安装 74
6 外墙防水修补84
7 渣土清运 84

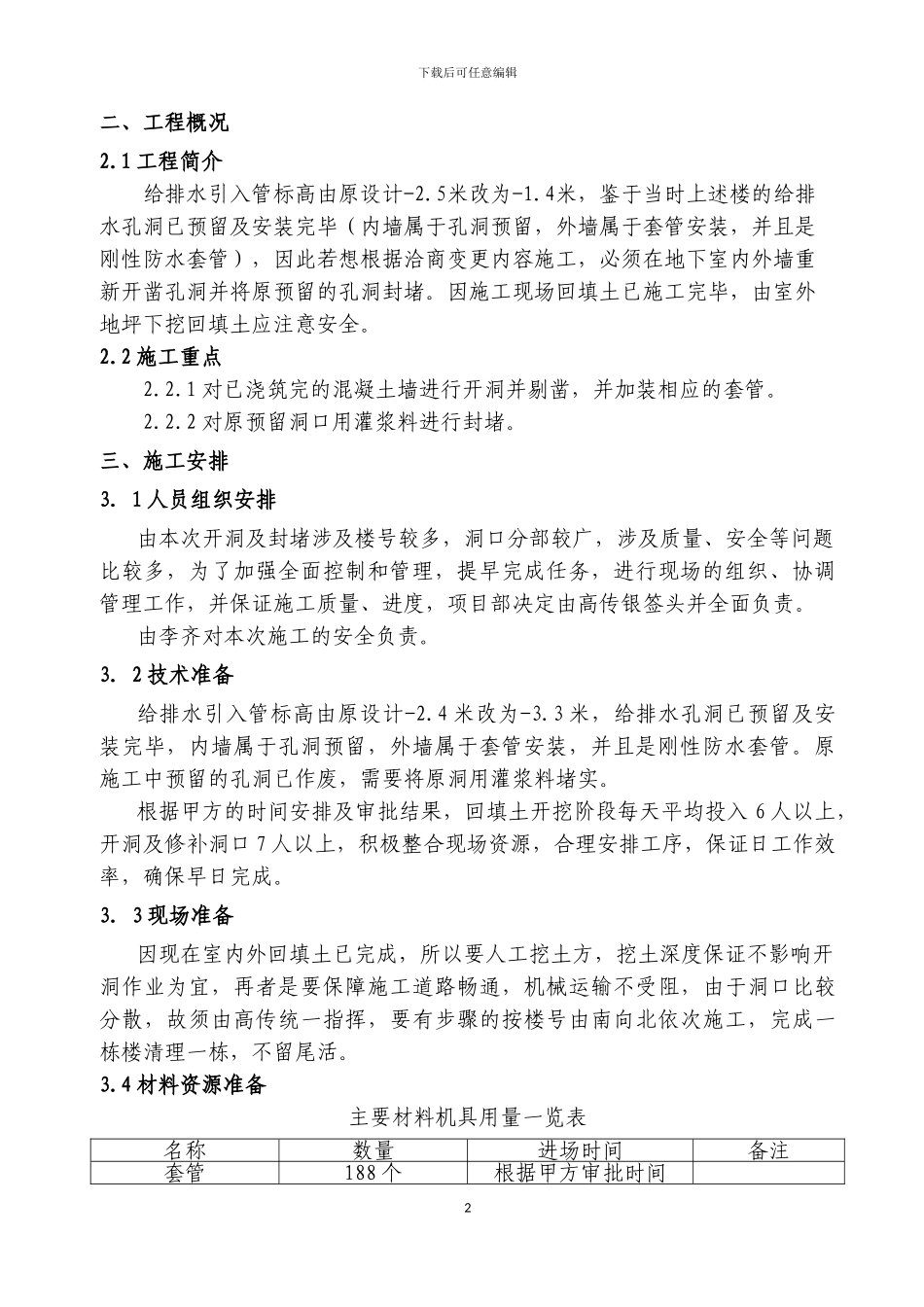

8 土方回填 8五、工程质量要求 9六、安全用电措施 91下载后可任意编辑二、工程概况2
1 工程简介给排水引入管标高由原设计-2
5米改为-1
4米,鉴于当时上述楼的给排水孔洞已预留及安装完毕(内墙属于孔洞预留,外墙属于套管安装,并且是刚性防水套管),因此若想根据洽商变更内容施工,必须在地下室内外墙重新开凿孔洞并将原预留的孔洞封堵
因施工现场回填土已施工完毕,由室外地坪下挖回填土应注意安全
2 施工重点2
1 对已浇筑完的混凝土墙进行开洞并剔凿,并加装相应的套管
2 对原预留洞口用灌浆料进行封堵
三、施工安排3.1 人员组织安排由本次开洞及封堵涉及楼号较多,洞口分部较广,涉及质量、安全等问题比较多,为了加强全面控制和管理,提早完成任务,进行现场的组织、协调管理工作,并保证施工质量、进度,项目部决定由高传银签头并全面负责
由李齐对本次施工的安全负责
3.2 技术准备给排水引入管标高由原设计-2
4 米改为-3
3 米,给排水孔洞已预留及安装完毕,内墙属于孔洞预留,外墙属于套管安装,并且是刚性防水套管
原施工中预留的孔洞已作废,需要将原洞用灌浆料堵实
根据甲方的时间安排及审批结果,回填土开挖阶段每天
