下载后可任意编辑一、工程概况及编制依据:1
1 工程概况本工程为天成佳境小区一期 1#、2#、3#、20#、地下车库工程, 本工程 1#楼总建筑面积为 27107
7㎡,地下三层,地上 30 层,建筑高度 87
2m;2#楼总建筑面积为 27107
7㎡,地下三层,地上 30 层,建筑高度 87
2m;3#楼总建筑面积为 24132
03㎡,地下三层,地上 30 层,建筑高度87
2m,20#楼总建筑面积为 4183
1#、2#、3#楼为剪力墙结构;20#楼为框架结构;地下车库为无梁楼盖结构
按设计要求,本工程地下室采纳 4mm 厚 SBS 高聚物改性沥青防水卷材与抗渗混凝土自防水二道防水,具体防水方案如下:1

2 编制依据1、《地下工程防水技术法律规范》 GB50108-20242、《地下防水工程质量验收法律规范》 GB50208-20243、施工图纸要求1下载后可任意编辑二、基层准备:1、基层坚实、平整、干燥、洁净;2、平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于 50mm;3、突出基层的构件安装完毕后方可进行防水施工;4、底板砼垫层应无明水
5、提出材料计划,组织材料进场6、根据工程进度,安排足够的施工人员7、做好岗前培训
8、施工机具到位
三、施工工序:1、工艺流程基层清理 → 立面涂刷基层处理剂 → 铺贴附加层→ 铺贴卷材→ 热熔封边→在防水保护层完成后,捆绑止水条

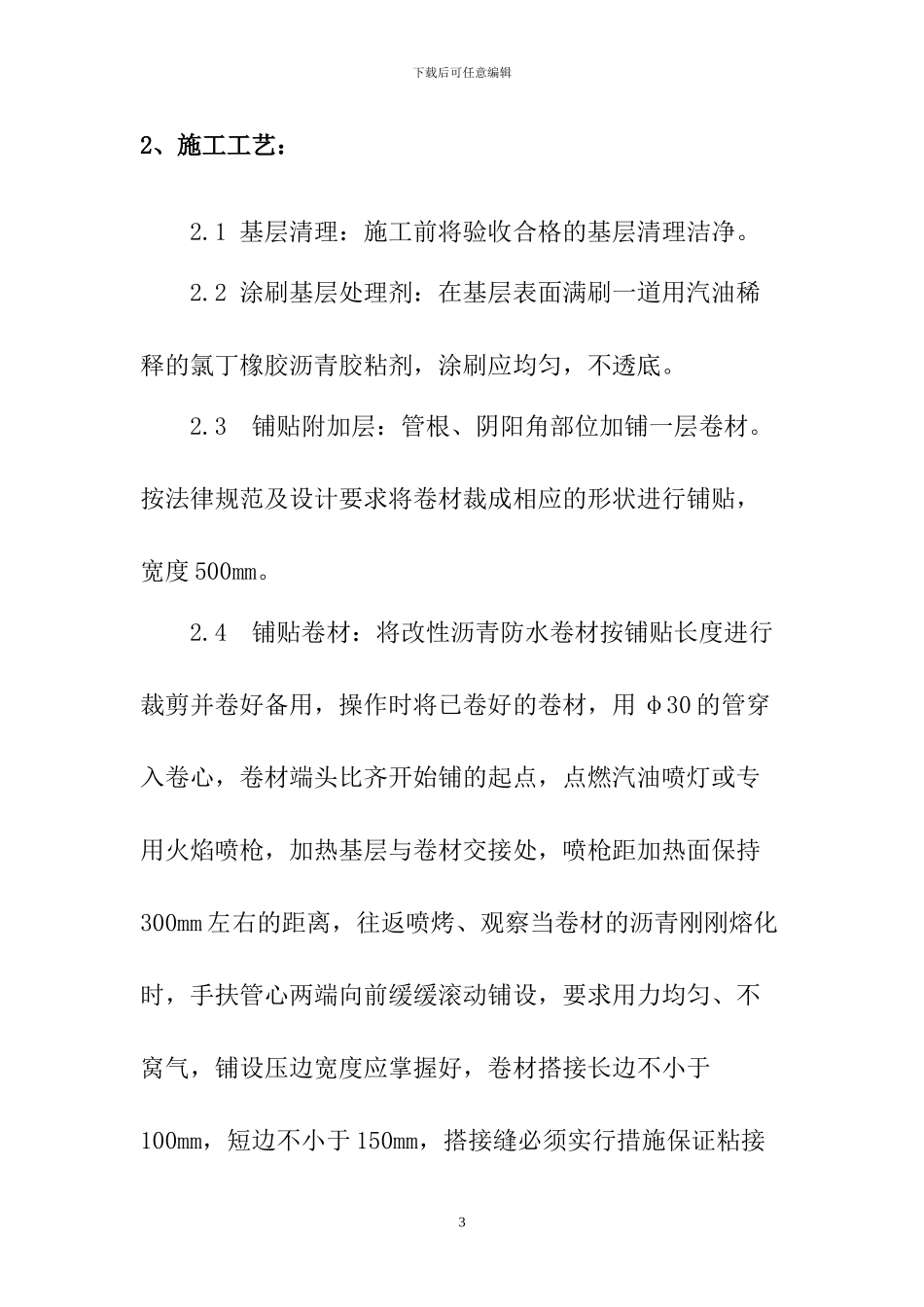

2下载后可任意编辑2、施工工艺:2
1 基层清理:施工前将验收合格的基层清理洁净
2 涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底
3 铺贴附加层:管根、阴阳角部位加铺一层卷材
按法律规范及设计要求将卷材裁成相应的形状进行铺贴,宽度 500mm
4 铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好
