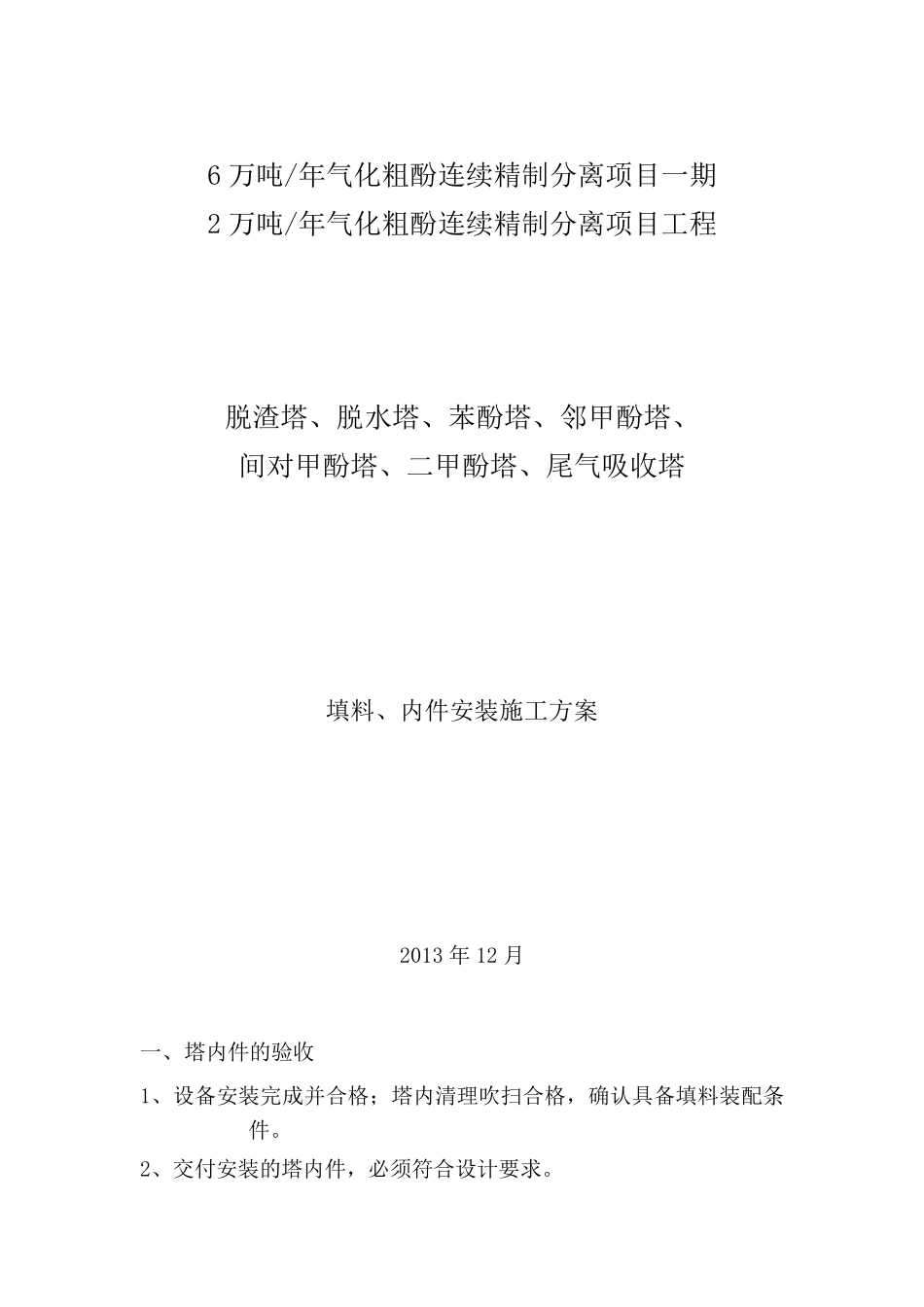

6 万吨/年气化粗酚连续精制分离项目一期 2 万吨/年气化粗酚连续精制分离项目工程 脱渣塔、脱水塔、苯酚塔、邻甲酚塔、 间对甲酚塔、二甲酚塔、尾气吸收塔 填料、内件安装施工方案 2013 年12 月 一、 塔内件的验收 1、设备安装完成并合格;塔内清理吹扫合格,确认具备填料装配条件。 2、交付安装的塔内件,必须符合设计要求。 3、设备开箱检验应在业主、监理、施工单位的共同参加下进行,对照装箱单及图样,检查及清点。 4、 在安装前,对已开箱检验过的零部件要妥善存放保管,注意防风防沙。不具备此条件,停止施工,装填现场要求同此规定。 二、 施工依据及验收标准 序号 标 准 号 标 准 名 称 1 Q/12NK3861-20012 内件产品质量符合企业标准 2 HG/T21585.1-1998 可拆型槽盘气液分布器 3 HG/T21559.2-2005 不锈钢孔板波纹填料 4 HG/T21559.3-2005 不锈钢丝网波纹填料 5 GB/T4239 不锈钢和耐热钢冷轧钢带 6 GB/T5330 工业用金属编织方孔筛网 7 GB/T 3280 不锈钢冷轧钢板 8 GB/T 4237 不锈钢热轧钢板 9 GB4240 不锈钢丝 10 GB/T13384 机电设备包装通用技术条件 11 JB3316 工业用金属丝编织方孔网 12 GB/T4237 不锈钢热轧钢板 13 HG/T21554.2-95 不锈钢矩鞍环填料 三、 塔内件的安装 一、规整填料安装要求 1、填料支承栅板安装合格后开始安装规整填料。首先核准该段填料层的填料型号、箱号,按盘号顺序整箱吊入塔内。 2、依据管口方位图(或剖视图)在塔内标出四个方位,并且画出标高。第一盘规整填料板片方向与填料支承栅板主筋板成45°角,填料层中相邻两盘填料板片相互交错 90°;最上层的填料板片与位于槽盘式气液分布器下面的填料压圈栅条成90°或者 45°角。 3、各盘填料需要依据填料配置图所示的箱号顺序吊入塔节内,并且按照填料分块图组装成盘,先进行确认,履行签字验收手续;并制作等直径钢制铁环先在塔外开箱,按分块图复盘,再顺序吊入塔内组盘。每盘填料的安装起始点应该按塔内标好的方位顺序旋转进行。其它塔内件也必须在塔外预组装,确认无误。 4、每盘填料的安装方式采用由一端到另外一端的顺序安装法。前半圆的填料条块先按相邻条块挨紧放置,左右两边缘与塔壁暂时留有较大间隙,当装到半盘时,检查填料是否恰好到塔中心,如果超过塔中心,应该用推紧板推紧,以便于下半盘填料安装。装完最后一块填料后,先用调整板调整填料的松紧度,过松时补片,过...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。

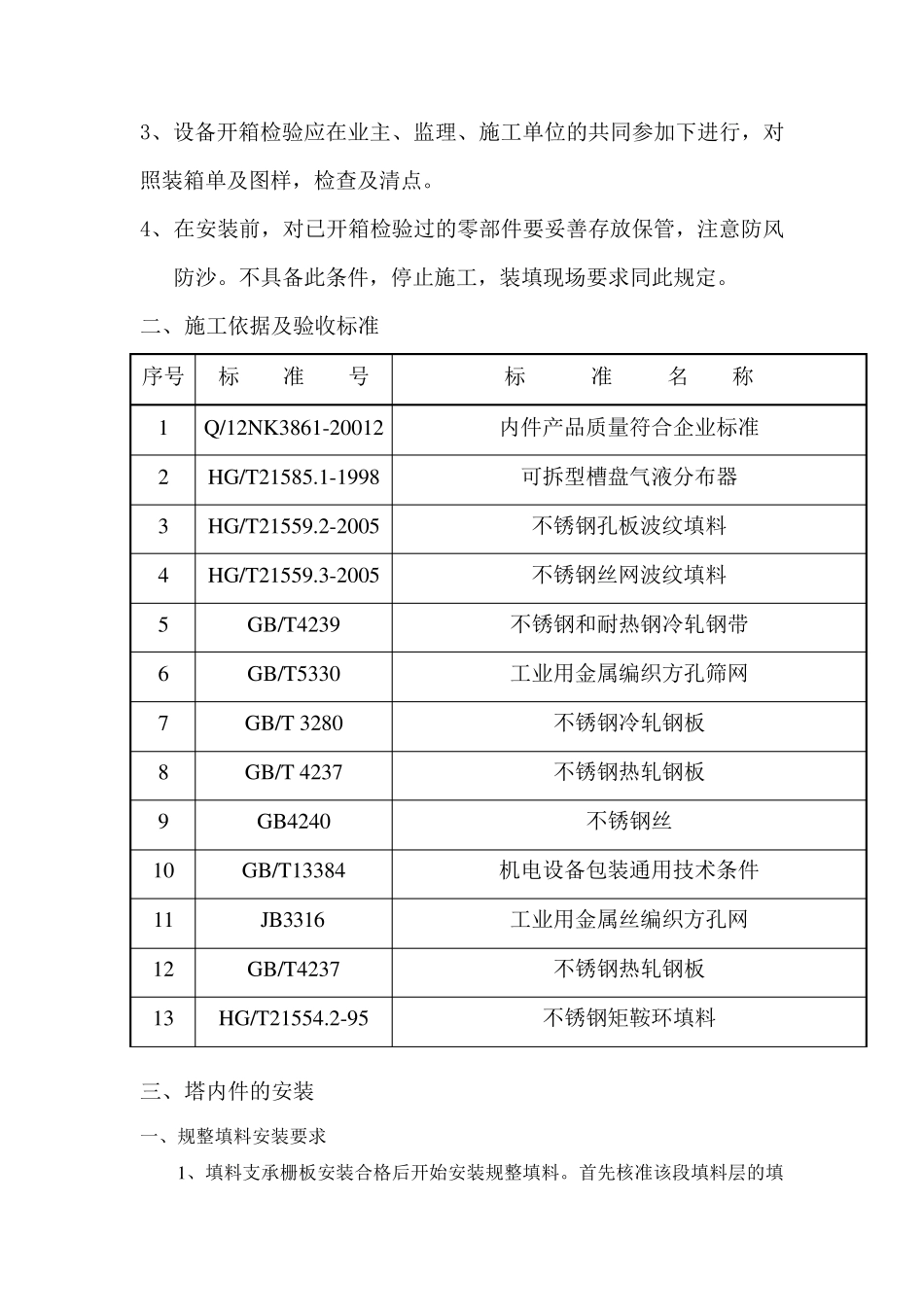

2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

填料装填安装施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
