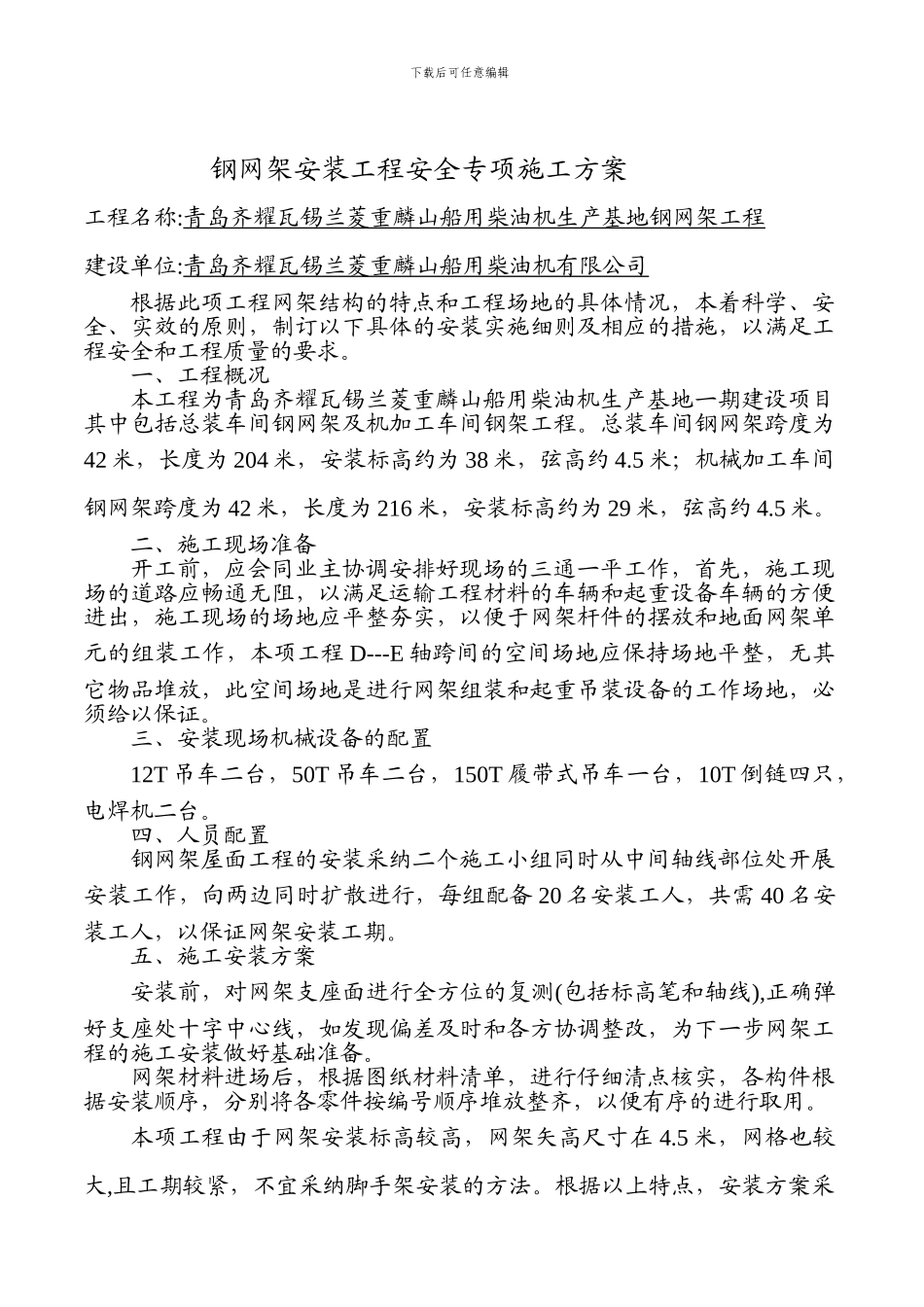

下载后可任意编辑青岛齐耀瓦锡兰菱重麟山船用柴油机有限公司船用柴油机生产基地网架工程安装安全专项施工方案编制单位:上海宝钢工程建设总公司编制人: 余峰编制日期:2024 年 9 月 15 日下载后可任意编辑钢网架安装工程安全专项施工方案工程名称:青岛齐耀瓦锡兰菱重麟山船用柴油机生产基地钢网架工程建设单位:青岛齐耀瓦锡兰菱重麟山船用柴油机有限公司根据此项工程网架结构的特点和工程场地的具体情况,本着科学、安全、实效的原则,制订以下具体的安装实施细则及相应的措施,以满足工程安全和工程质量的要求
一、工程概况本工程为青岛齐耀瓦锡兰菱重麟山船用柴油机生产基地一期建设项目其中包括总装车间钢网架及机加工车间钢架工程
总装车间钢网架跨度为42 米,长度为 204 米,安装标高约为 38 米,弦高约 4
5 米;机械加工车间钢网架跨度为 42 米,长度为 216 米,安装标高约为 29 米,弦高约 4
二、施工现场准备开工前,应会同业主协调安排好现场的三通一平工作,首先,施工现场的道路应畅通无阻,以满足运输工程材料的车辆和起重设备车辆的方便进出,施工现场的场地应平整夯实,以便于网架杆件的摆放和地面网架单元的组装工作,本项工程 D---E 轴跨间的空间场地应保持场地平整,无其它物品堆放,此空间场地是进行网架组装和起重吊装设备的工作场地,必须给以保证
三、安装现场机械设备的配置12T 吊车二台,50T 吊车二台,150T 履带式吊车一台,10T 倒链四只,电焊机二台
四、人员配置钢网架屋面工程的安装采纳二个施工小组同时从中间轴线部位处开展安装工作,向两边同时扩散进行,每组配备 20 名安装工人,共需 40 名安装工人,以保证网架安装工期

五、施工安装方案安装前,对网架支座面进行全方位的复测(包括标高笔和轴线),正确弹好支座处十字中心线,如发现偏差及时和各方协调整改,为下一步网架工程的施工安
