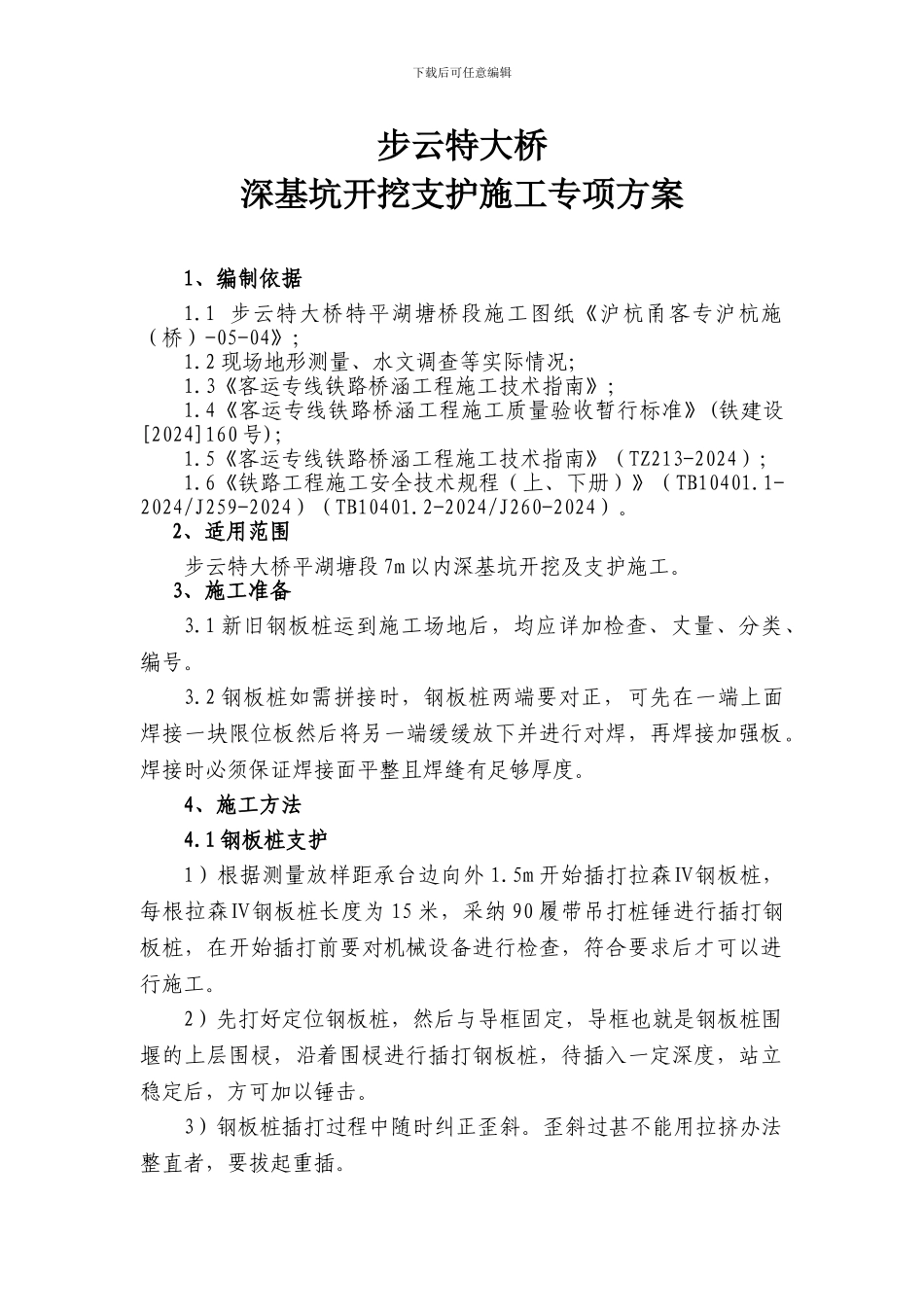

下载后可任意编辑步云特大桥深基坑开挖支护施工专项方案1、编制依据1
1 步云特大桥特平湖塘桥段施工图纸《沪杭甬客专沪杭施(桥)-05-04》;1
2 现场地形测量、水文调查等实际情况;1
3《客运专线铁路桥涵工程施工技术指南》;1
4《客运专线铁路桥涵工程施工质量验收暂行标准》(铁建设[2024]160 号);1
5《客运专线铁路桥涵工程施工技术指南》(TZ213-2024);1
6《铁路工程施工安全技术规程(上、下册)》(TB10401
1-2024/J259-2024)(TB10401
2-2024/J260-2024)
2、适用范围步云特大桥平湖塘段 7m 以内深基坑开挖及支护施工
3、施工准备3
1 新旧钢板桩运到施工场地后,均应详加检查、丈量、分类、编号
2 钢板桩如需拼接时,钢板桩两端要对正,可先在一端上面焊接一块限位板然后将另一端缓缓放下并进行对焊,再焊接加强板
焊接时必须保证焊接面平整且焊缝有足够厚度
4、施工方法4
1 钢板桩支护1)根据测量放样距承台边向外 1
5m 开始插打拉森Ⅳ钢板桩,每根拉森Ⅳ钢板桩长度为 15 米,采纳 90 履带吊打桩锤进行插打钢板桩,在开始插打前要对机械设备进行检查,符合要求后才可以进行施工
2)先打好定位钢板桩,然后与导框固定,导框也就是钢板桩围堰的上层围棂,沿着围棂进行插打钢板桩,待插入一定深度,站立稳定后,方可加以锤击
3)钢板桩插打过程中随时纠正歪斜
歪斜过甚不能用拉挤办法整直者,要拔起重插
下载后可任意编辑4)钢板桩插打完毕,检查围棂是否与钢板桩焊接牢靠,检查无问题后即可开挖基坑

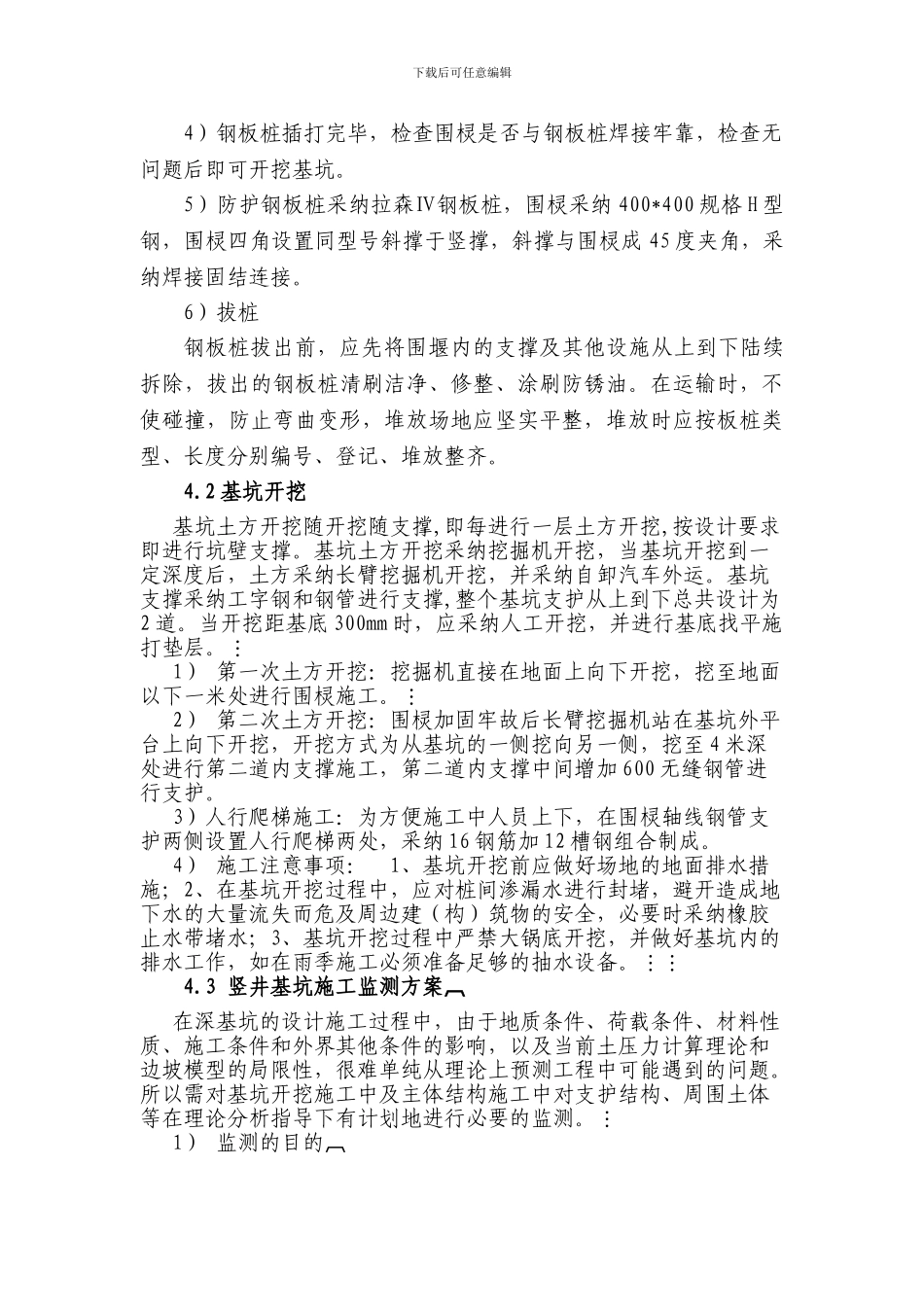

5)防护钢板桩采纳拉森Ⅳ钢板桩,围棂采纳 400*400 规格 H 型钢,围棂四角设置同型号斜撑于竖撑,斜撑与围棂成 45 度夹角,采纳焊接固结连接
6)拔桩 钢板桩拔出前,应先将围堰内的支撑及其他设施从上到下陆续拆除,拔出的钢板桩清刷
