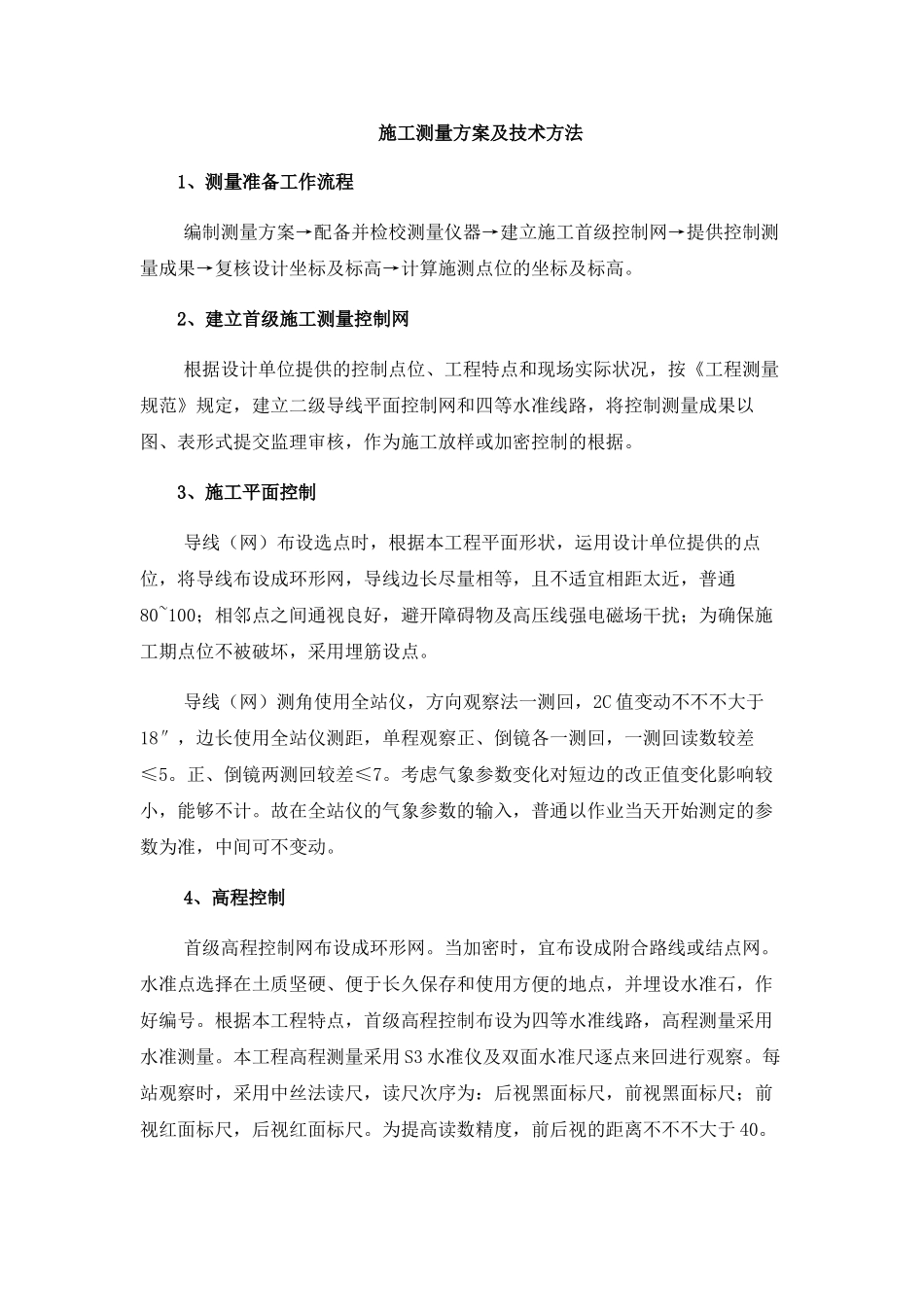

施工测量方案及技术方法1、测量准备工作流程编制测量方案→配备并检校测量仪器→建立施工首级控制网→提供控制测量成果→复核设计坐标及标高→计算施测点位的坐标及标高
2、建立首级施工测量控制网根据设计单位提供的控制点位、工程特点和现场实际状况,按《工程测量规范》规定,建立二级导线平面控制网和四等水准线路,将控制测量成果以图、表形式提交监理审核,作为施工放样或加密控制的根据
3、施工平面控制导线(网)布设选点时,根据本工程平面形状,运用设计单位提供的点位,将导线布设成环形网,导线边长尽量相等,且不适宜相距太近,普通80~100;相邻点之间通视良好,避开障碍物及高压线强电磁场干扰;为确保施工期点位不被破坏,采用埋筋设点
导线(网)测角使用全站仪,方向观察法一测回,2C 值变动不不不大于18″,边长使用全站仪测距,单程观察正、倒镜各一测回,一测回读数较差≤5
正、倒镜两测回较差≤7
考虑气象参数变化对短边的改正值变化影响较小,能够不计
故在全站仪的气象参数的输入,普通以作业当天开始测定的参数为准,中间可不变动
4、高程控制首级高程控制网布设成环形网
当加密时,宜布设成附合路线或结点网
水准点选择在土质坚硬、便于长久保存和使用方便的地点,并埋设水准石,作好编号
根据本工程特点,首级高程控制布设为四等水准线路,高程测量采用水准测量
本工程高程测量采用 S3 水准仪及双面水准尺逐点来回进行观察
每站观察时,采用中丝法读尺,读尺次序为:后视黑面标尺,前视黑面标尺;前视红面标尺,后视红面标尺
为提高读数精度,前后视的距离不不不大于 40

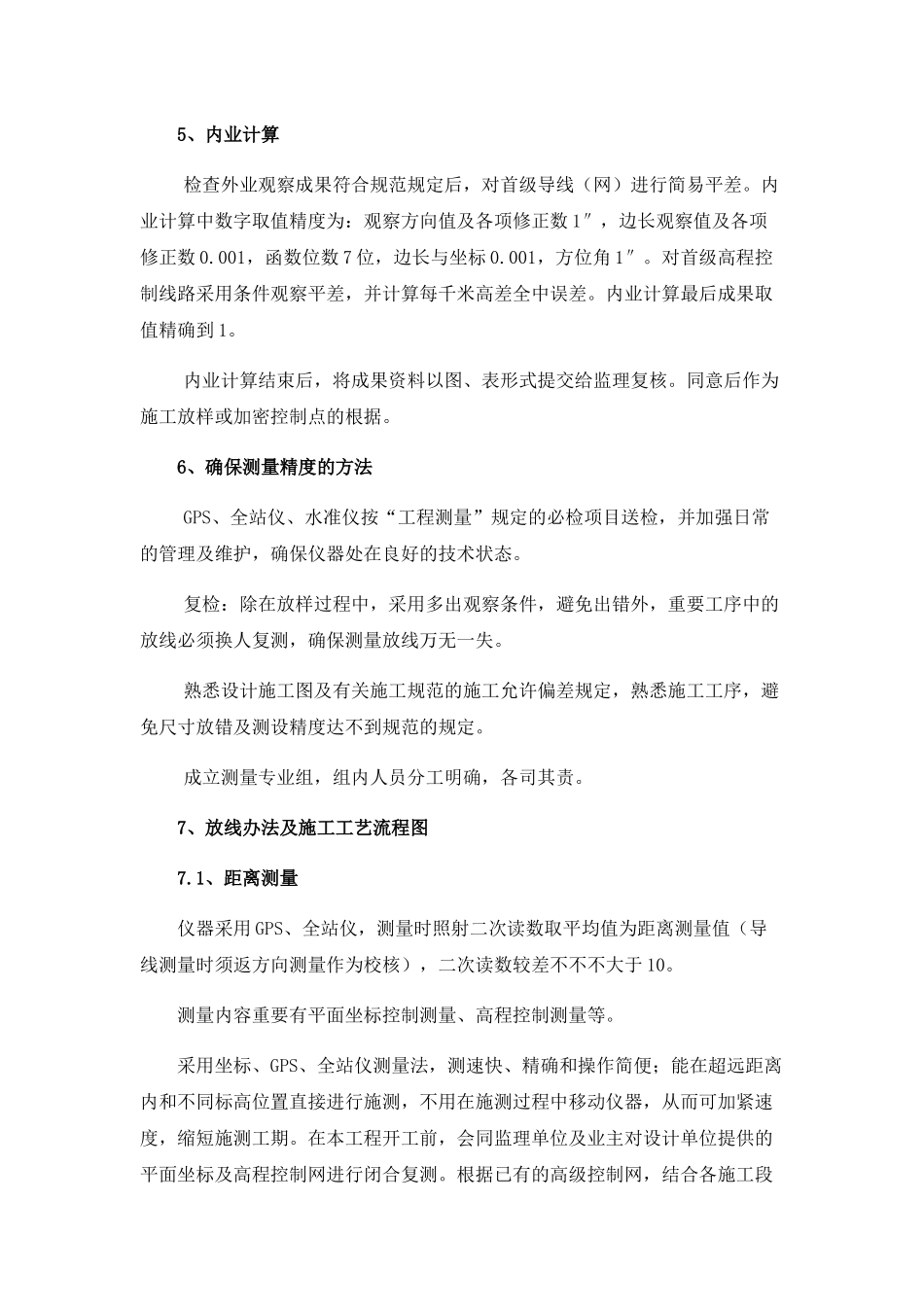

5、内业计算检查外业观察成果符合规范规定后,对首级导线(网)进行简易平差
内业计算中数字取值精度为:观察方向值及各项修正数 1″,边长观察值及各项修正数 0
001,函数位数 7 位,边长与坐标 0
001,方位角 1″
对首级高程控制线路采用条件观察平差,并计
