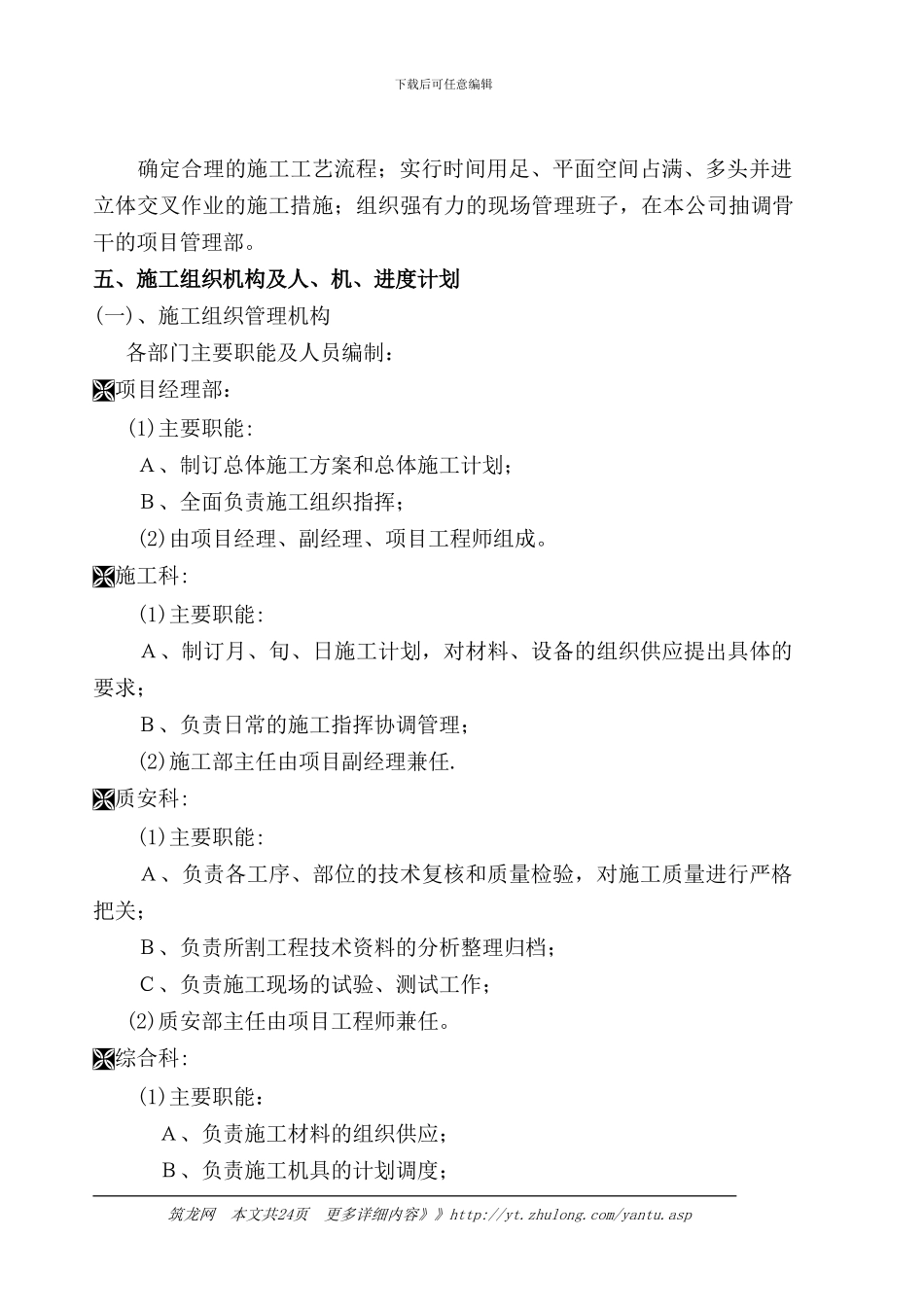

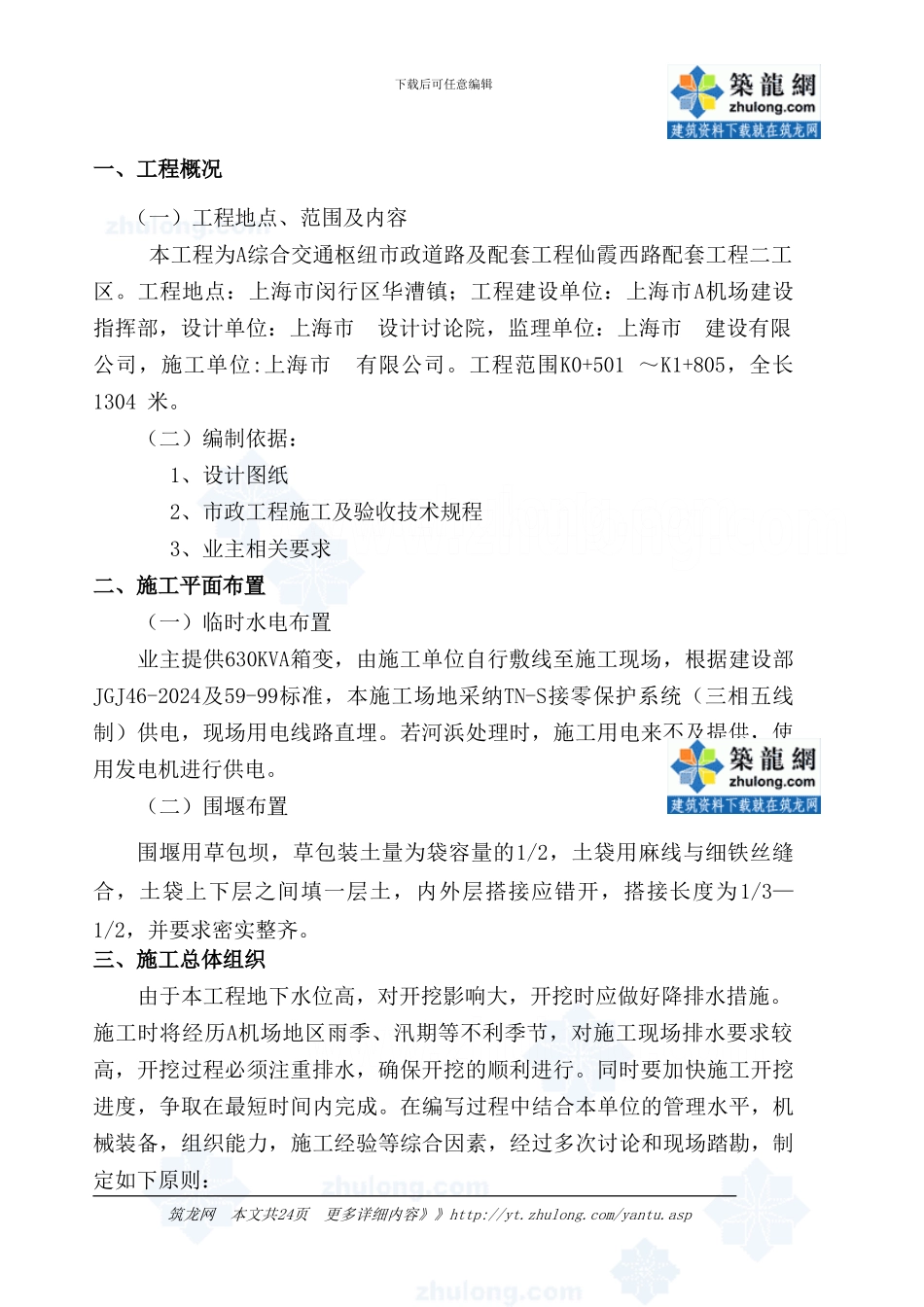

下载后可任意编辑A综合交通枢纽配套工程 河浜处理施工技术方案编制人:审核人:2024年9月筑龙网 本文共24页 更多详细内容》》http://yt.zhulong.com/yantu.asp下载后可任意编辑一、工程概况(一)工程地点、范围及内容 本工程为A综合交通枢纽市政道路及配套工程仙霞西路配套工程二工区。工程地点:上海市闵行区华漕镇;工程建设单位:上海市A机场建设指挥部,设计单位:上海市 设计讨论院,监理单位:上海市 建设有限公司,施工单位:上海市 有限公司。工程范围K0+501 ~K1+805,全长1304 米。(二)编制依据:1、设计图纸2、市政工程施工及验收技术规程3、业主相关要求二、施工平面布置(一)临时水电布置业主提供630KVA箱变,由施工单位自行敷线至施工现场,根据建设部JGJ46-2024及59-99标准,本施工场地采纳TN-S接零保护系统(三相五线制)供电,现场用电线路直埋。若河浜处理时,施工用电来不及提供,使用发电机进行供电。(二)围堰布置围堰用草包坝,草包装土量为袋容量的1/2,土袋用麻线与细铁丝缝合,土袋上下层之间填一层土,内外层搭接应错开,搭接长度为1/3—1/2,并要求密实整齐。三、施工总体组织由于本工程地下水位高,对开挖影响大,开挖时应做好降排水措施。施工时将经历A机场地区雨季、汛期等不利季节,对施工现场排水要求较高,开挖过程必须注重排水,确保开挖的顺利进行。同时要加快施工开挖进度,争取在最短时间内完成。在编写过程中结合本单位的管理水平,机械装备,组织能力,施工经验等综合因素,经过多次讨论和现场踏勘,制定如下原则:筑龙网 本文共24页 更多详细内容》》http://yt.zhulong.com/yantu.asp下载后可任意编辑确定合理的施工工艺流程;实行时间用足、平面空间占满、多头并进立体交叉作业的施工措施;组织强有力的现场管理班子,在本公司抽调骨干的项目管理部。五、施工组织机构及人、机、进度计划(一)、施工组织管理机构 各部门主要职能及人员编制:项目经理部: (1)主要职能: A、制订总体施工方案和总体施工计划; B、全面负责施工组织指挥; (2)由项目经理、副经理、项目工程师组成。施工科: (1)主要职能: A、制订月、旬、日施工计划,对材料、设备的组织供应提出具体的要求; B、负责日常的施工指挥协调管理; (2)施工部主任由项目副经理兼任.质安科: (1)主要职能: A、负责各工序、部位的技术复核和质量检验,对施工质量进行严格把关; B、负责所割工程技术资料的分析...
