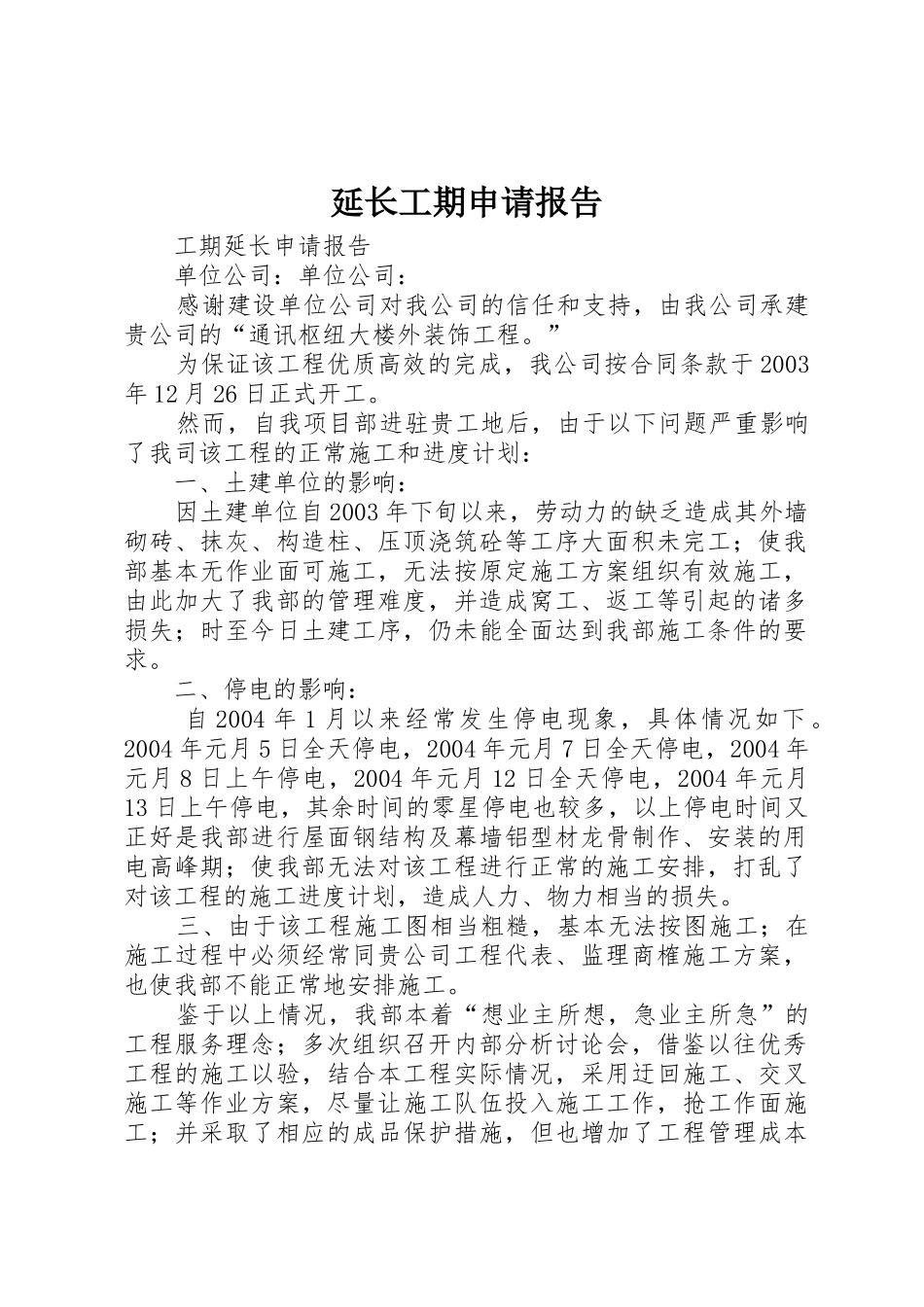

延长工期申请报告 工期延长申请报告 单位公司:单位公司: 感谢建设单位公司对我公司的信任和支持,由我公司承建贵公司的“通讯枢纽大楼外装饰工程
” 为保证该工程优质高效的完成,我公司按合同条款于 2003年 12 月 26 日正式开工
然而,自我项目部进驻贵工地后,由于以下问题严重影响了我司该工程的正常施工和进度计划: 一、土建单位的影响: 因土建单位自 2003 年下旬以来,劳动力的缺乏造成其外墙砌砖、抹灰、构造柱、压顶浇筑砼等工序大面积未完工;使我部基本无作业面可施工,无法按原定施工方案组织有效施工,由此加大了我部的管理难度,并造成窝工、返工等引起的诸多损失;时至今日土建工序,仍未能全面达到我部施工条件的要求
二、停电的影响: 自 2004 年 1 月以来经常发生停电现象,具体情况如下
2004 年元月 5 日全天停电,2004 年元月 7 日全天停电,2004 年元月 8 日上午停电,2004 年元月 12 日全天停电,2004 年元月13 日上午停电,其余时间的零星停电也较多,以上停电时间又正好是我部进行屋面钢结构及幕墙铝型材龙骨制作、安装的用电高峰期;使我部无法对该工程进行正常的施工安排,打乱了对该工程的施工进度计划,造成人力、物力相当的损失
三、由于该工程施工图相当粗糙,基本无法按图施工;在施工过程中必须经常同贵公司工程代表、监理商榷施工方案,也使我部不能正常地安排施工
鉴于以上情况,我部本着“想业主所想,急业主所急”的工程服务理念;多次组织召开内部分析讨论会,借鉴以往优秀工程的施工以验,结合本工程实际情况,采用迂回施工、交叉施工等作业方案,尽量让施工队伍投入施工工作,抢工作面施工;并采取了相应的成品保护措施,但也增加了工程管理成本和施工成本

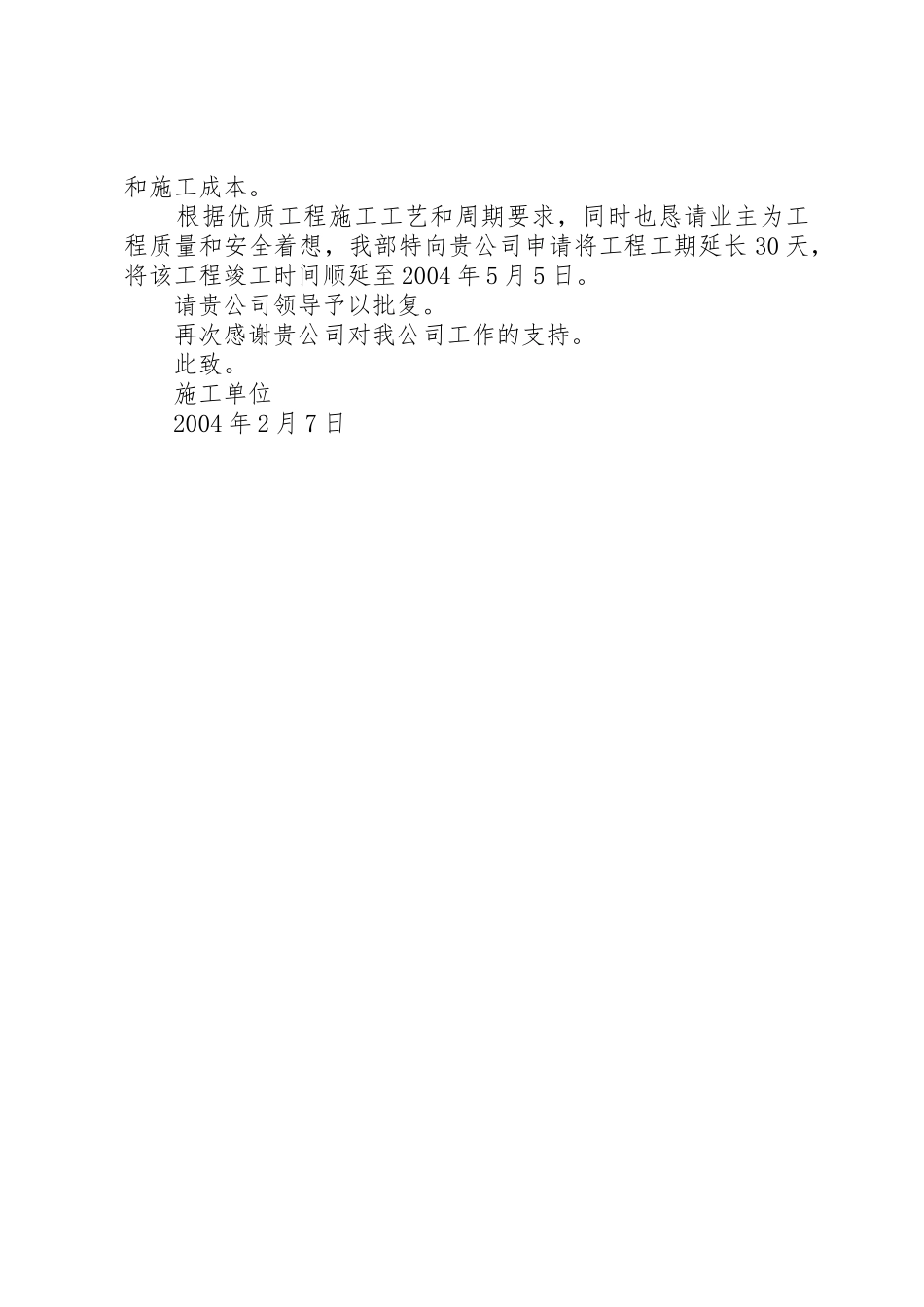

根据优质工程施工工艺和周期要求,同时也恳请业主为工程质量和安全着想,我部特向贵公司申请将工程工期延长 30 天,
