混凝土路面施工 1、施工现场临时道路必须进行硬化处理,按正式道路设计的路基铺设要求进行开挖、铺垫、碾压,面层铺道渣压实(或者直接按正式道路设计要求铺设)
道路两侧设置排水系统,保证排水通畅
道路应明显标志出边界线
2、临时道路必须按正式道路设计要求设满足大型设备运输、消防车辆通行的转弯半径,道路区域内不得有阻碍通行的障碍物
3、钢筋安装 (1)、钢筋的加工与安装铺筑前,应按设计图纸对钢筋网设置位置、路面板块、地梁和接缝位置进行准确放样,路面板块的平面位置偏差不得大于 10m m ,钢筋网设置位置应窄于面板宽度左右各不小于 100m m

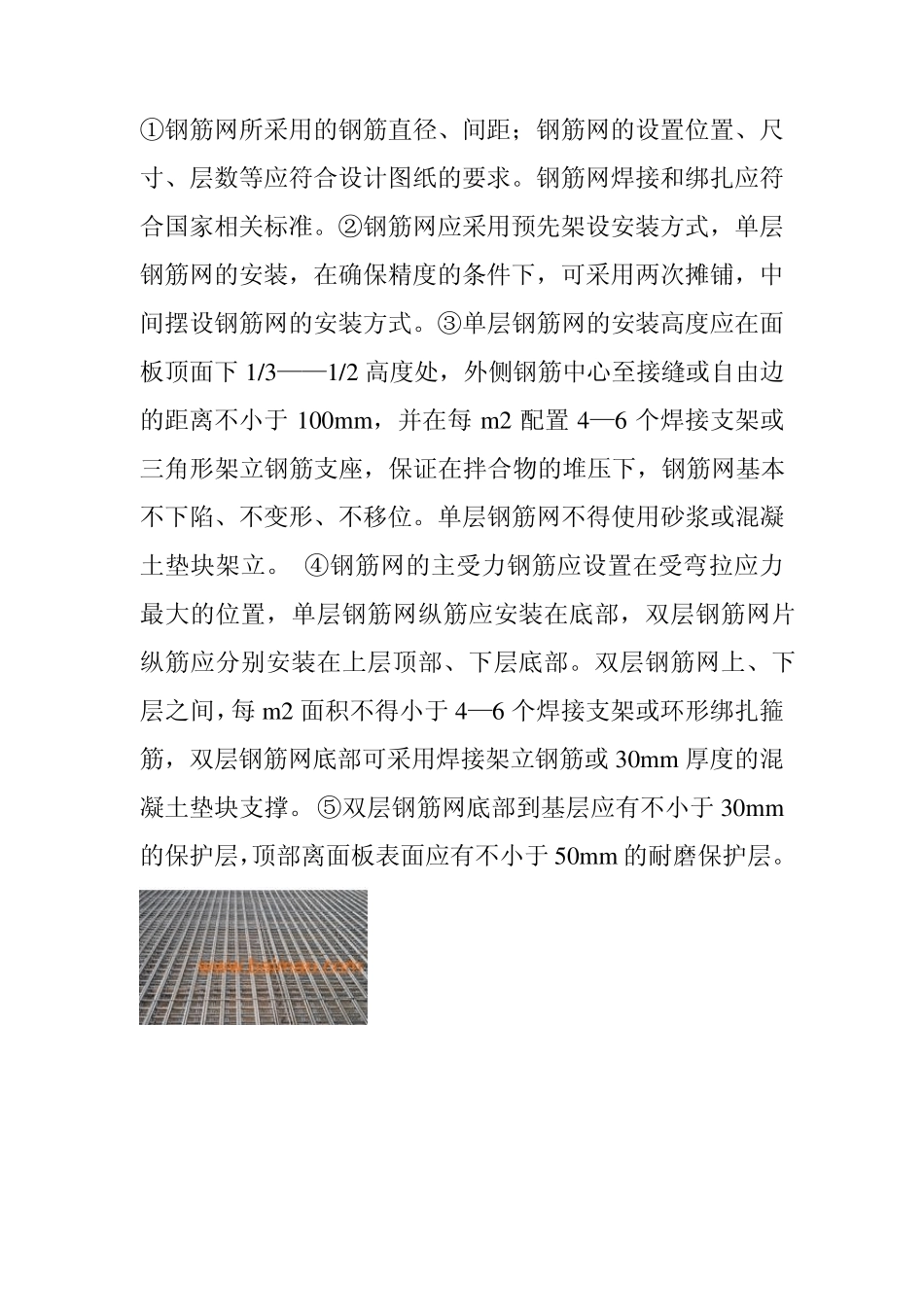

钢筋的有关操作要求如下: ①钢筋网所采用的钢筋直径、间距;钢筋网的设置位置、尺寸、层数等应符合设计图纸的要求
钢筋网焊接和绑扎应符合国家相关标准
②钢筋网应采用预先架设安装方式,单层钢筋网的安装,在确保精度的条件下,可采用两次摊铺,中间摆设钢筋网的安装方式
③单层钢筋网的安装高度应在面板顶面下1/3——1/2 高度处,外侧钢筋中心至接缝或自由边的距离不小于 100m m ,并在每 m 2 配置4—6 个焊接支架或三角形架立钢筋支座,保证在拌合物的堆压下,钢筋网基本不下陷、不变形、不移位
单层钢筋网不得使用砂浆或混凝土垫块架立
④钢筋网的主受力钢筋应设置在受弯拉应力最大的位置,单层钢筋网纵筋应安装在底部,双层钢筋网片纵筋应分别安装在上层顶部、下层底部
双层钢筋网上、下层之间,每 m 2 面积不得小于 4—6 个焊接支架或环形绑扎箍筋,双层钢筋网底部可采用焊接架立钢筋或 30m m 厚度的混凝土垫块支撑
⑤双层钢筋网底部到基层应有不小于 30m m的保护层,顶部离面板表面应有不小于 50m m 的耐磨保护层

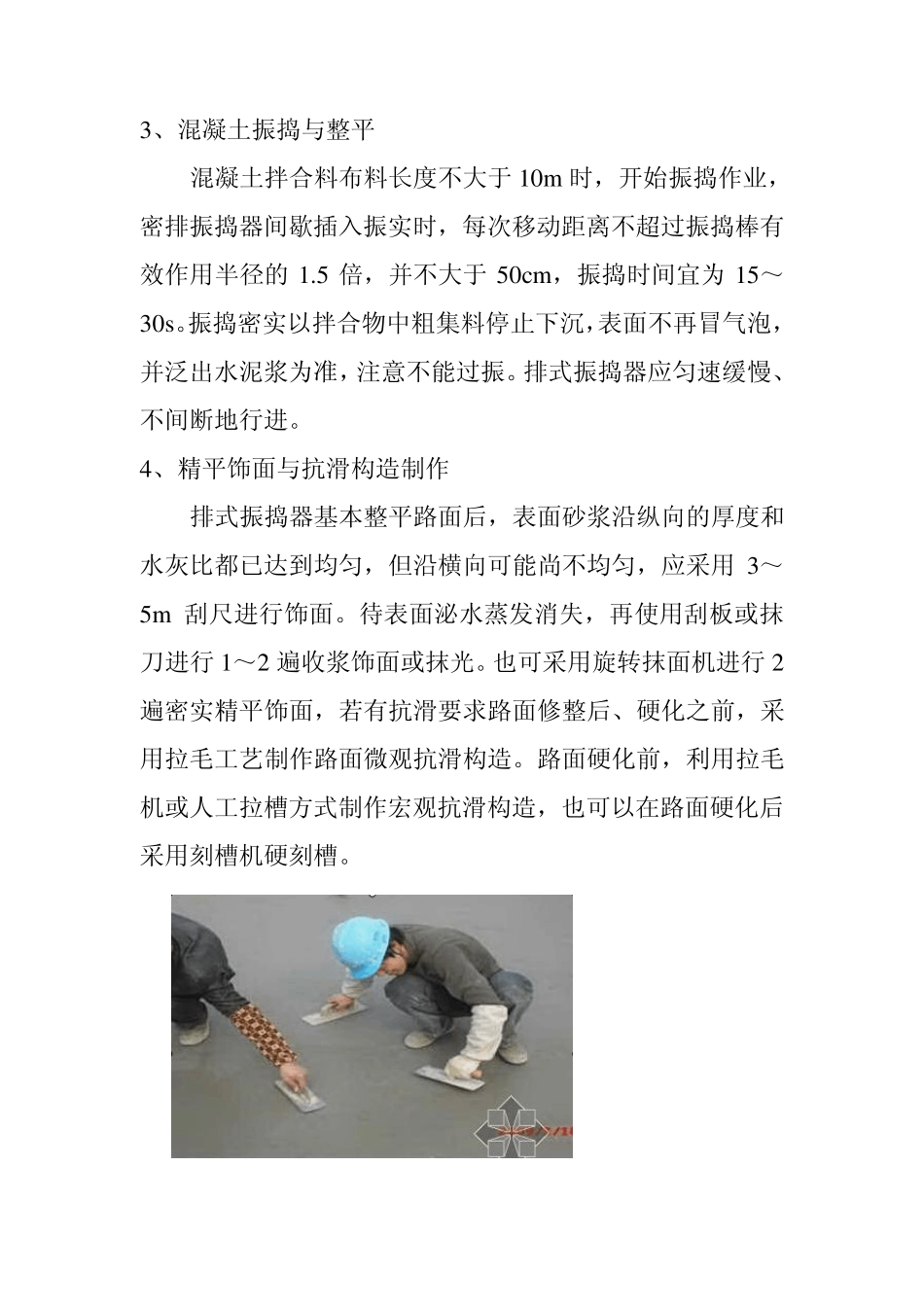

3、混凝土振捣与整平 混凝土拌合料布料长度不大于 10m 时,开始振捣作业,密排振捣器间歇插入振实时,每次移动距离不超过振捣棒有
