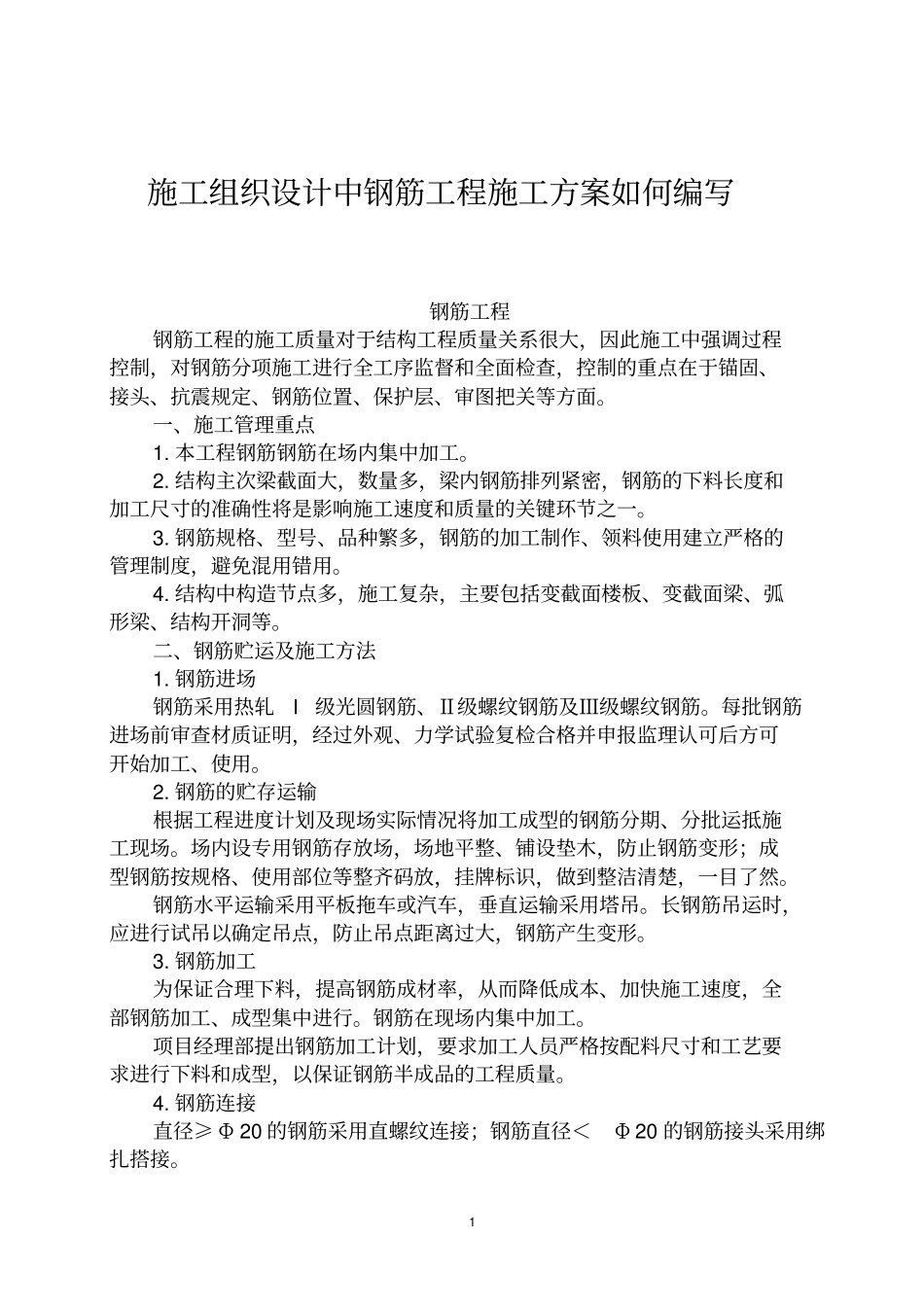

1 施工组织设计中钢筋工程施工方案如何编写钢筋工程钢筋工程的施工质量对于结构工程质量关系很大,因此施工中强调过程控制,对钢筋分项施工进行全工序监督和全面检查,控制的重点在于锚固、接头、抗震规定、钢筋位置、保护层、审图把关等方面
一、施工管理重点1
本工程钢筋钢筋在场内集中加工
结构主次梁截面大,数量多,梁内钢筋排列紧密,钢筋的下料长度和加工尺寸的准确性将是影响施工速度和质量的关键环节之一
钢筋规格、型号、品种繁多,钢筋的加工制作、领料使用建立严格的管理制度,避免混用错用
结构中构造节点多,施工复杂,主要包括变截面楼板、变截面梁、弧形梁、结构开洞等
二、钢筋贮运及施工方法1
钢筋进场钢筋采用热轧I级光圆钢筋、Ⅱ级螺纹钢筋及Ⅲ级螺纹钢筋
每批钢筋进场前审查材质证明,经过外观、力学试验复检合格并申报监理认可后方可开始加工、使用
钢筋的贮存运输根据工程进度计划及现场实际情况将加工成型的钢筋分期、分批运抵施工现场
场内设专用钢筋存放场,场地平整、铺设垫木,防止钢筋变形;成型钢筋按规格、使用部位等整齐码放,挂牌标识,做到整洁清楚,一目了然
钢筋水平运输采用平板拖车或汽车,垂直运输采用塔吊
长钢筋吊运时,应进行试吊以确定吊点,防止吊点距离过大,钢筋产生变形
钢筋加工为保证合理下料,提高钢筋成材率,从而降低成本、加快施工速度,全部钢筋加工、成型集中进行
钢筋在现场内集中加工
项目经理部提出钢筋加工计划,要求加工人员严格按配料尺寸和工艺要求进行下料和成型,以保证钢筋半成品的工程质量
钢筋连接直径≥ Φ 20 的钢筋采用直螺纹连接;钢筋直径<Φ 20 的钢筋接头采用绑扎搭接

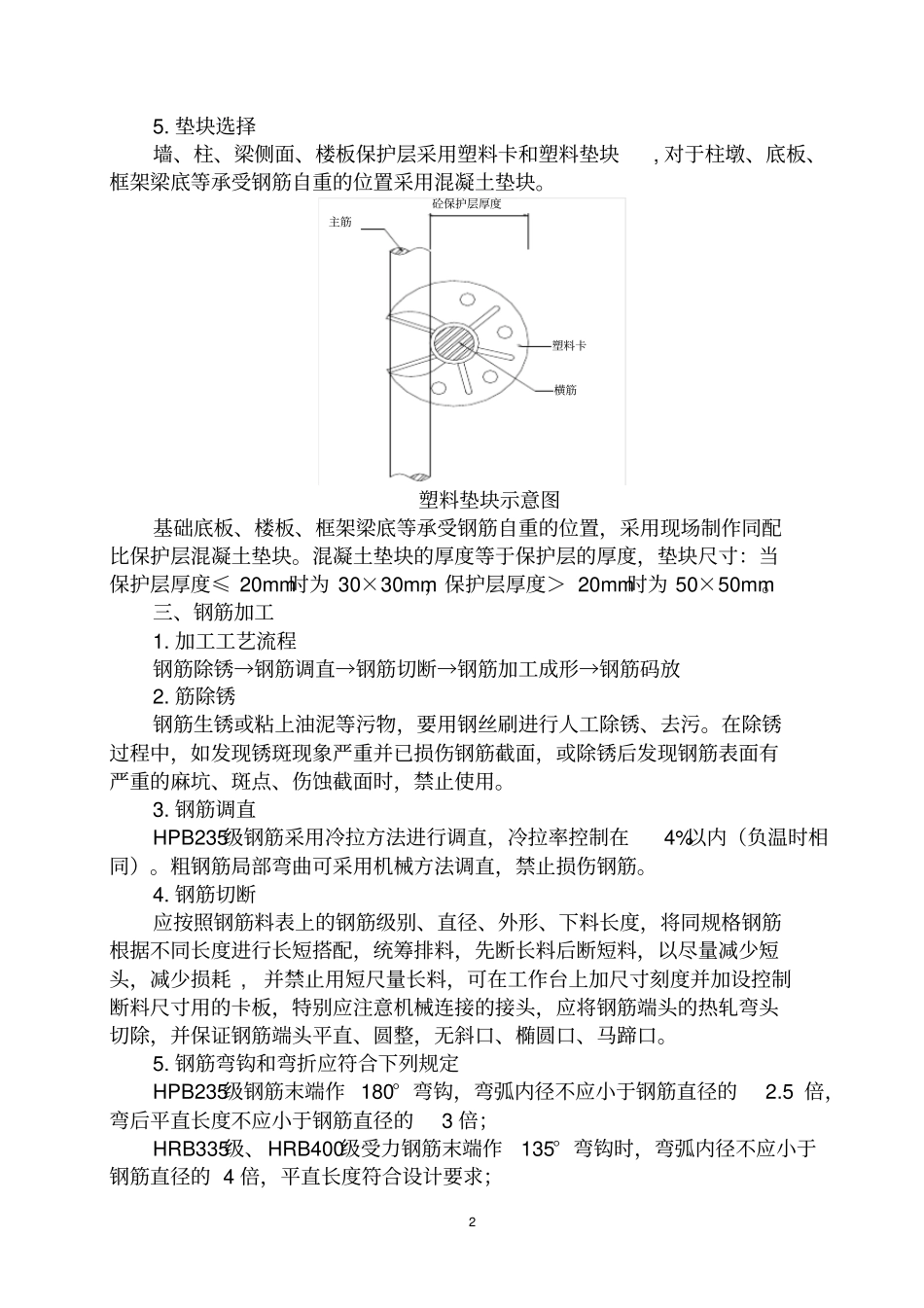

垫块选择墙、柱、梁侧面、楼板保护层采用塑料卡和塑料垫块, 对于柱墩、底板、框架梁底等承受钢筋自重的位置采用混凝土垫块
砼保护层厚度横筋主筋塑料卡塑料垫块示意图基础底板、楼板
