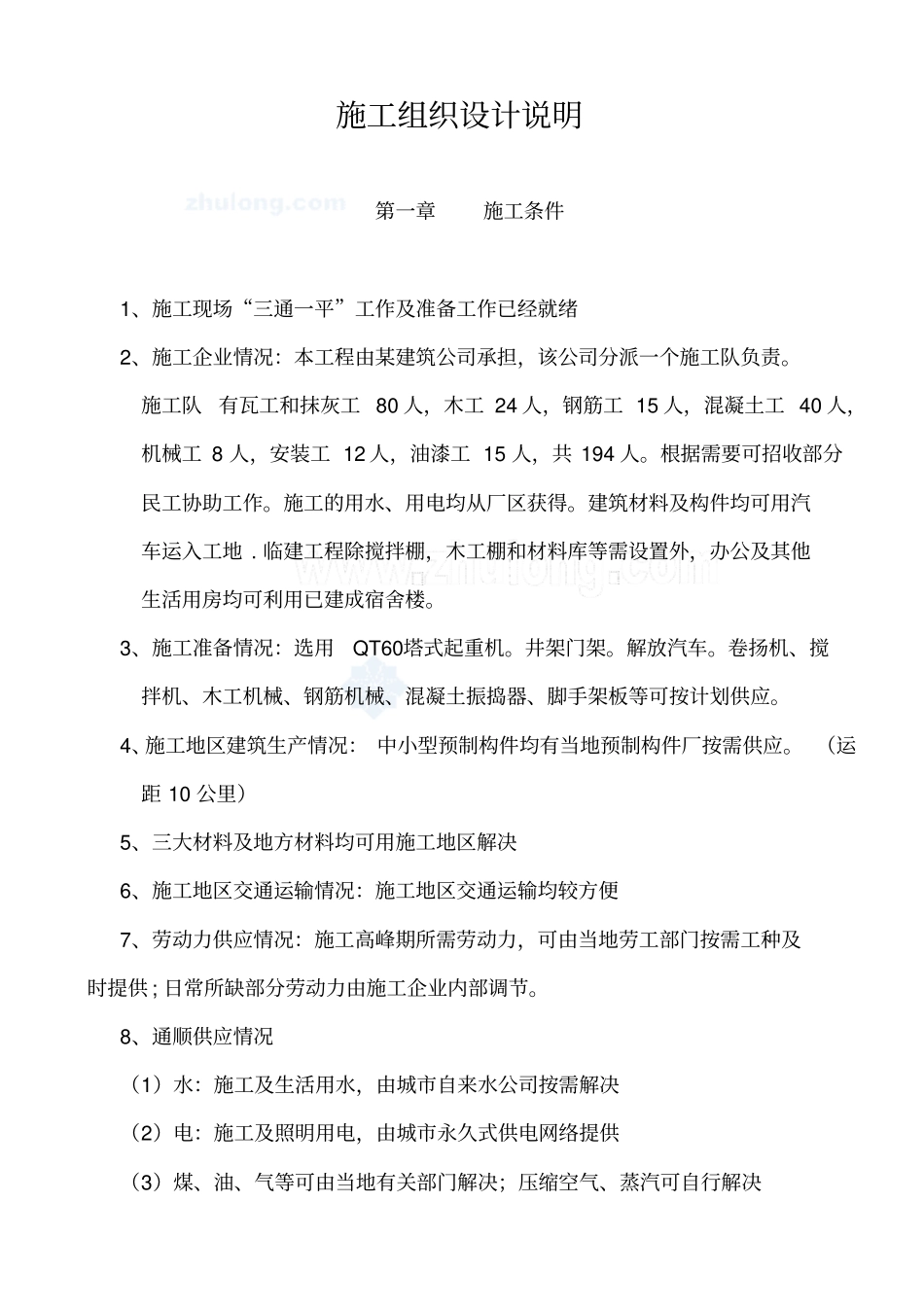

施工组织设计说明第一章施工条件1、施工现场“三通一平”工作及准备工作已经就绪2、施工企业情况:本工程由某建筑公司承担,该公司分派一个施工队负责
施工队有瓦工和抹灰工 80 人,木工 24 人,钢筋工 15 人,混凝土工 40 人,机械工 8 人,安装工 12 人,油漆工 15 人,共 194 人
根据需要可招收部分民工协助工作
施工的用水、用电均从厂区获得
建筑材料及构件均可用汽车运入工地
临建工程除搅拌棚,木工棚和材料库等需设置外,办公及其他生活用房均可利用已建成宿舍楼
3、施工准备情况:选用QT60塔式起重机
卷扬机、搅拌机、木工机械、钢筋机械、混凝土振捣器、脚手架板等可按计划供应
4、施工地区建筑生产情况: 中小型预制构件均有当地预制构件厂按需供应
(运距 10 公里)5、三大材料及地方材料均可用施工地区解决6、施工地区交通运输情况:施工地区交通运输均较方便7、劳动力供应情况:施工高峰期所需劳动力,可由当地劳工部门按需工种及时提供 ; 日常所缺部分劳动力由施工企业内部调节
8、通顺供应情况(1)水:施工及生活用水,由城市自来水公司按需解决(2)电:施工及照明用电,由城市永久式供电网络提供(3)煤、油、气等可由当地有关部门解决;压缩空气、蒸汽可自行解决9、气象资料:(1)主导风向:东北风(2)雨季和雨量:施工地区雨季为 5 月到 10 月,日最大降雨量 109
3mm (3)气温:月平均气温:最冷月7、6 度,最热月 28
终极最高温 39 度,终极最低温 -0

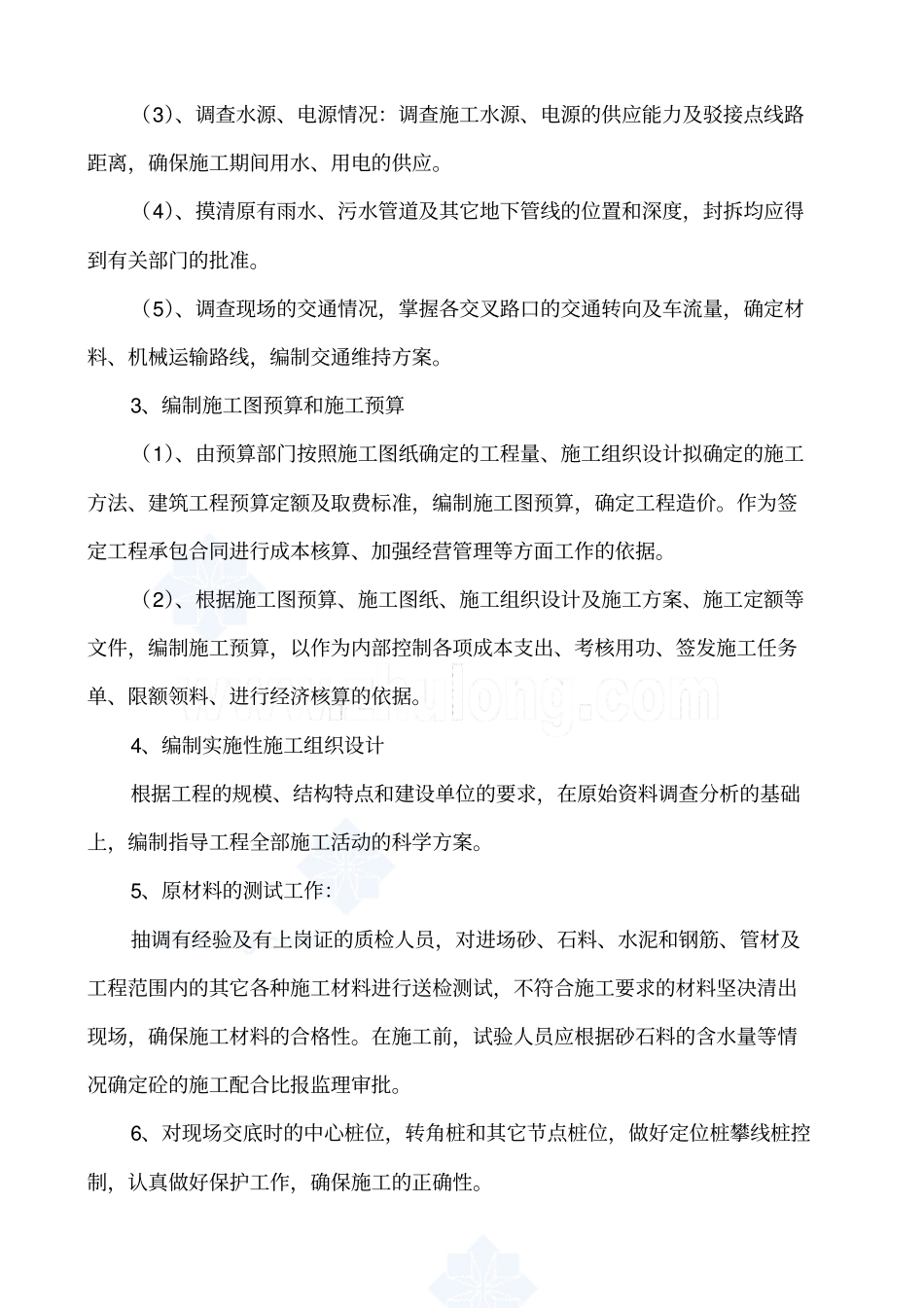

8 度10、施工期限(1)开工日期: 3 月 1 日(2)竣工日期: 9 月 31 日(3) 施工日期: 210 天第二章施工前期准备为了确保本工程项目按时保质完成,我方一旦中标,立即组织人员开展施工前期的各项工作,为确保工程快速、顺利进入实施性施工阶段做好施工前技术准备,生产
