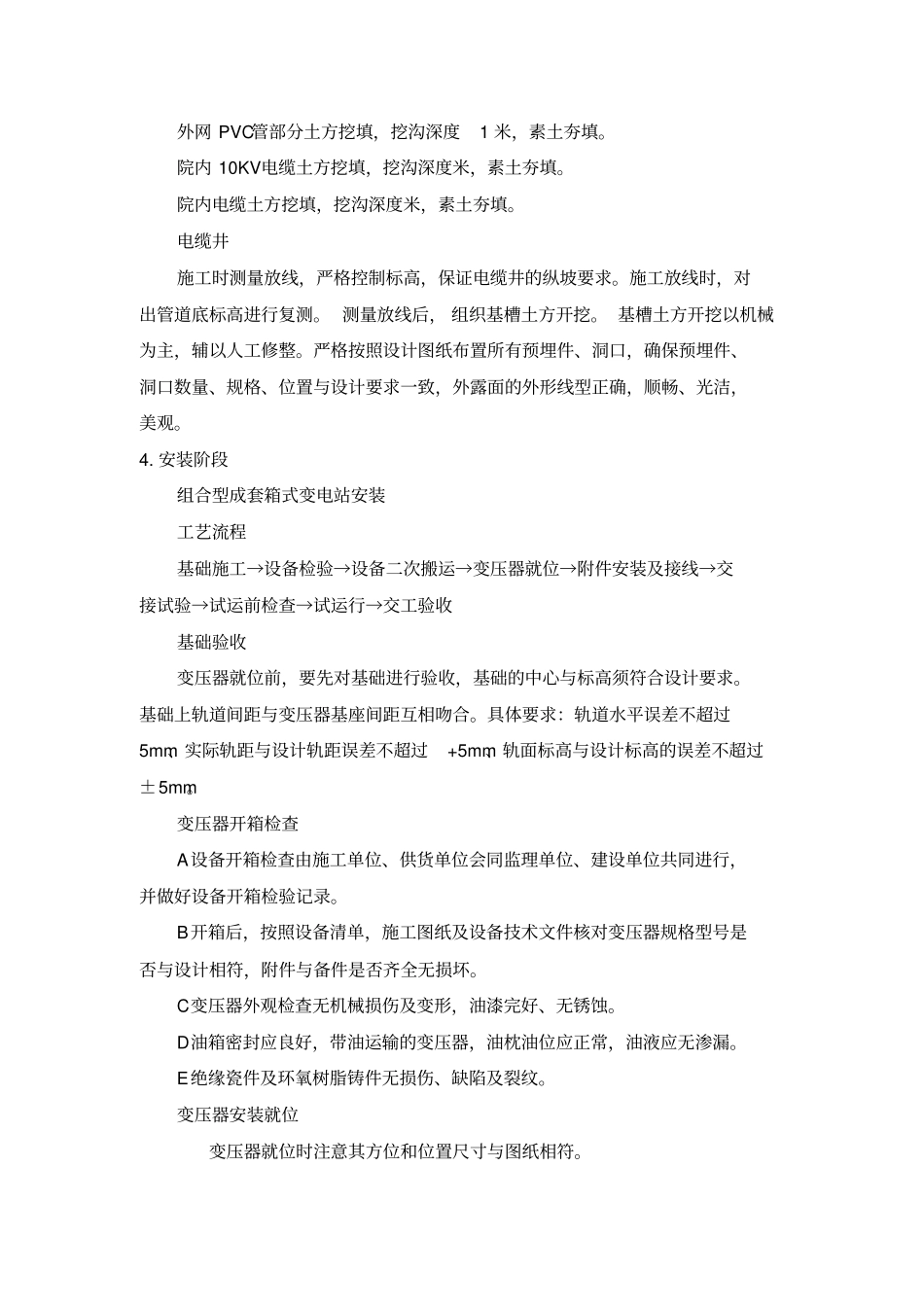

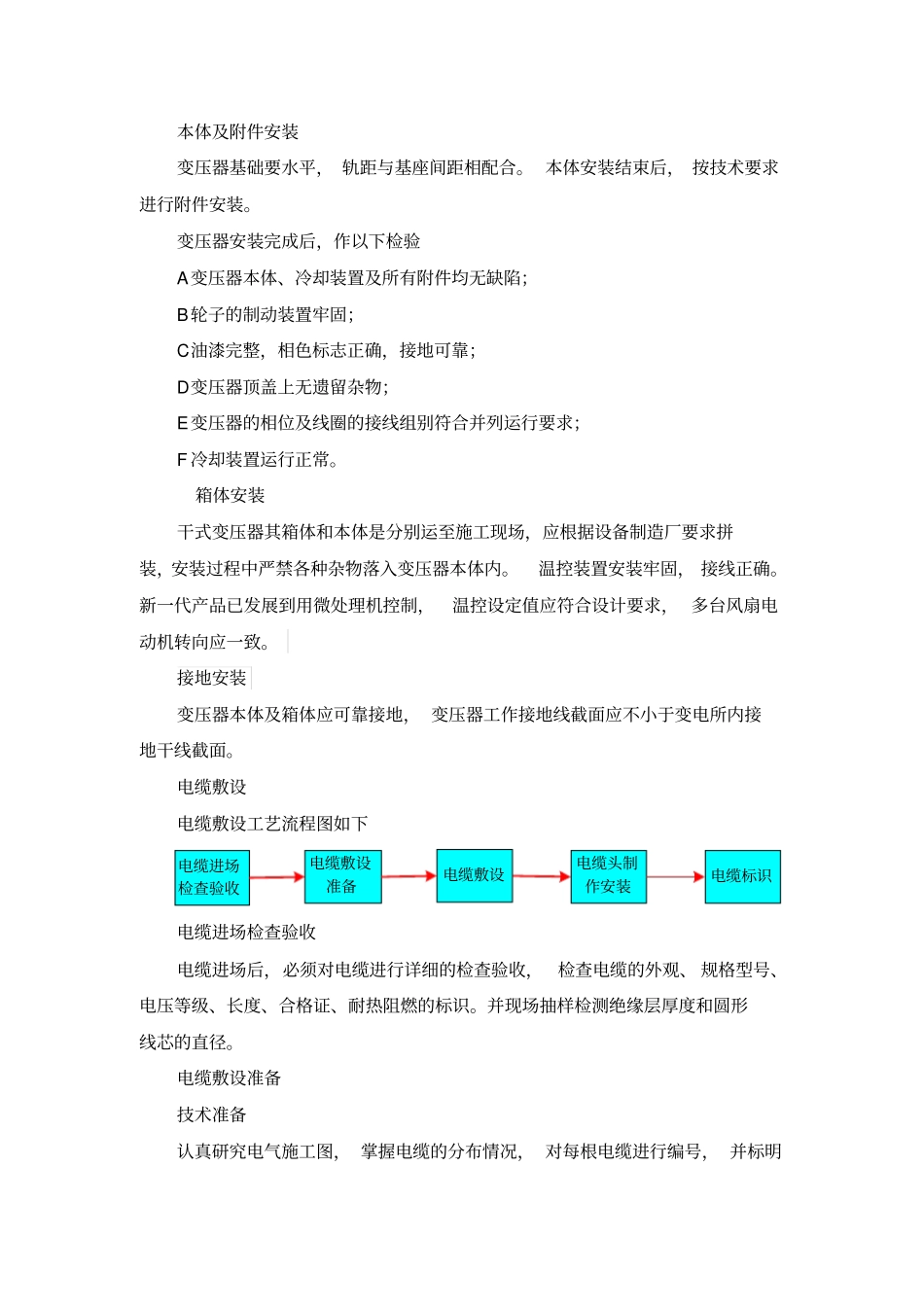

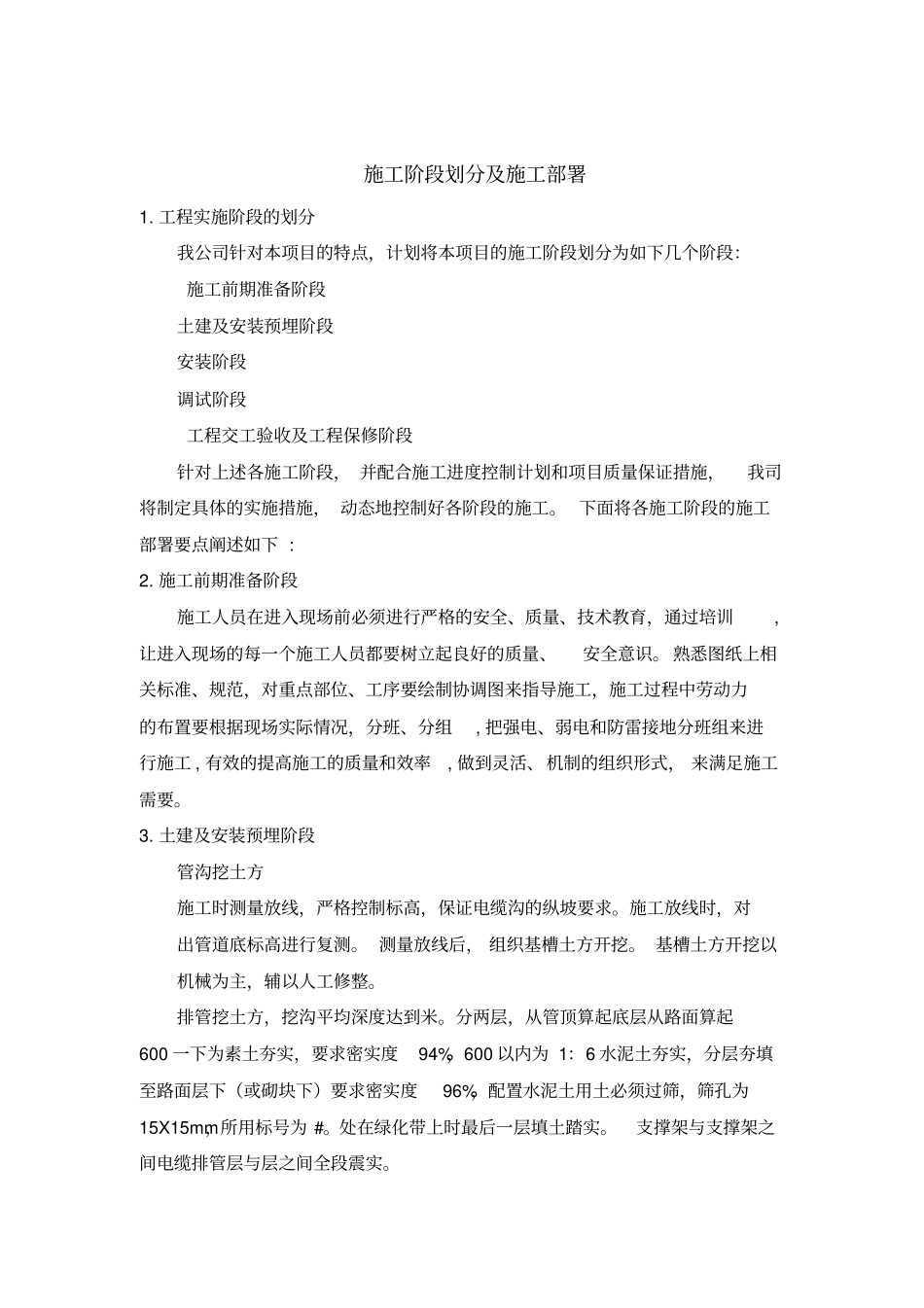

施工阶段划分及施工部署1
工程实施阶段的划分我公司针对本项目的特点,计划将本项目的施工阶段划分为如下几个阶段:施工前期准备阶段土建及安装预埋阶段安装阶段调试阶段工程交工验收及工程保修阶段针对上述各施工阶段, 并配合施工进度控制计划和项目质量保证措施,我司将制定具体的实施措施, 动态地控制好各阶段的施工
下面将各施工阶段的施工部署要点阐述如下 :2
施工前期准备阶段施工人员在进入现场前必须进行严格的安全、质量、技术教育,通过培训,让进入现场的每一个施工人员都要树立起良好的质量、安全意识
熟悉图纸上相关标准、规范,对重点部位、工序要绘制协调图来指导施工,施工过程中劳动力的布置要根据现场实际情况,分班、分组, 把强电、弱电和防雷接地分班组来进行施工 , 有效的提高施工的质量和效率, 做到灵活、机制的组织形式, 来满足施工需要
土建及安装预埋阶段管沟挖土方施工时测量放线,严格控制标高,保证电缆沟的纵坡要求
施工放线时,对出管道底标高进行复测
测量放线后, 组织基槽土方开挖
基槽土方开挖以机械为主,辅以人工修整
排管挖土方,挖沟平均深度达到米
分两层,从管顶算起底层从路面算起600 一下为素土夯实,要求密实度94%,600 以内为 1:6 水泥土夯实,分层夯填至路面层下(或砌块下)要求密实度96%,配置水泥土用土必须过筛,筛孔为15X15mm,所用标号为 #
处在绿化带上时最后一层填土踏实
支撑架与支撑架之间电缆排管层与层之间全段震实
外网 PVC管部分土方挖填,挖沟深度1 米,素土夯填
院内 10KV电缆土方挖填,挖沟深度米,素土夯填
院内电缆土方挖填,挖沟深度米,素土夯填
电缆井施工时测量放线,严格控制标高,保证电缆井的纵坡要求
施工放线时,对出管道底标高进行复测
测量放线后, 组织基槽土方开挖
基槽土方开挖以机械为主,辅以人工修整
严格按照设计图纸布置所有
