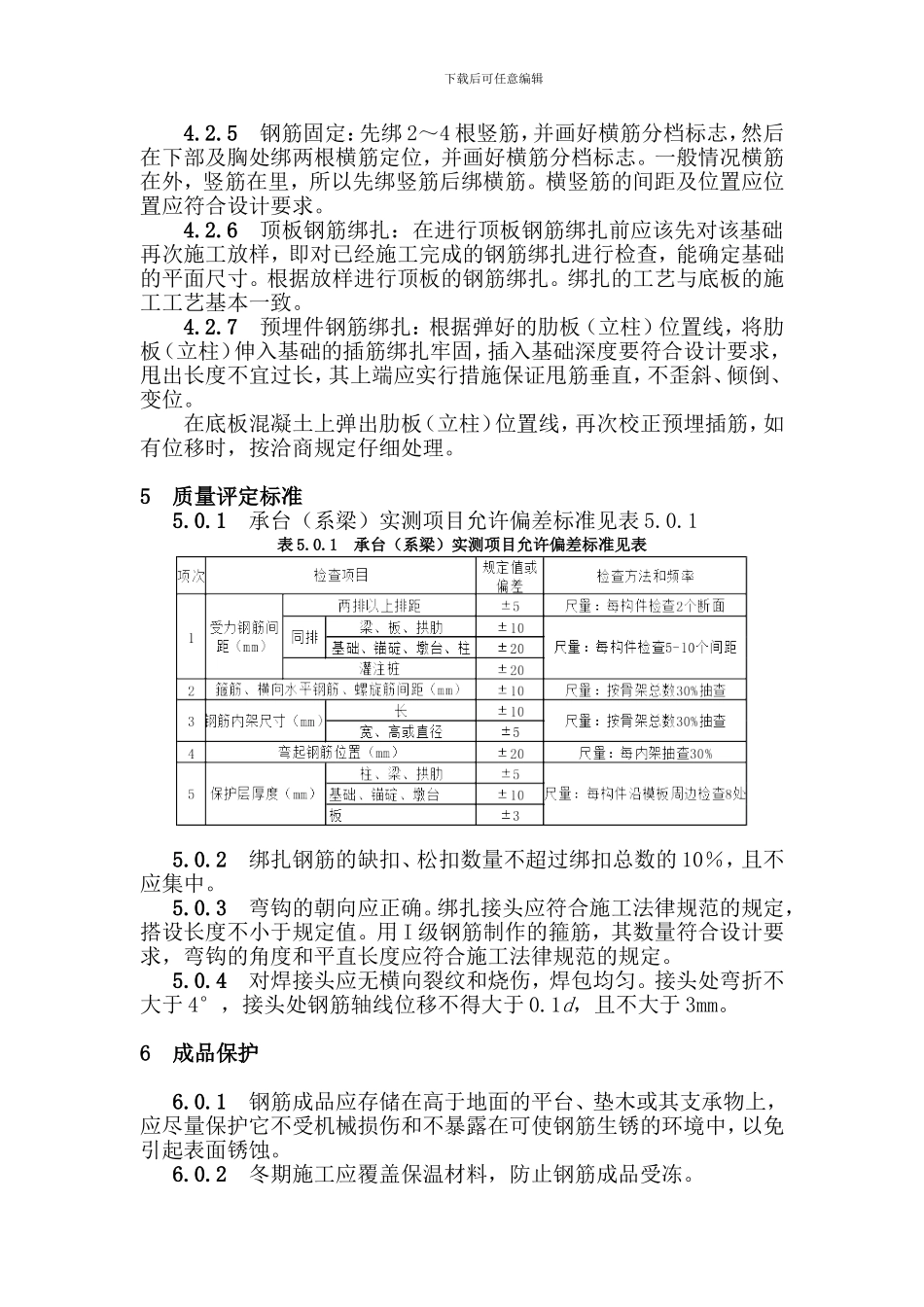

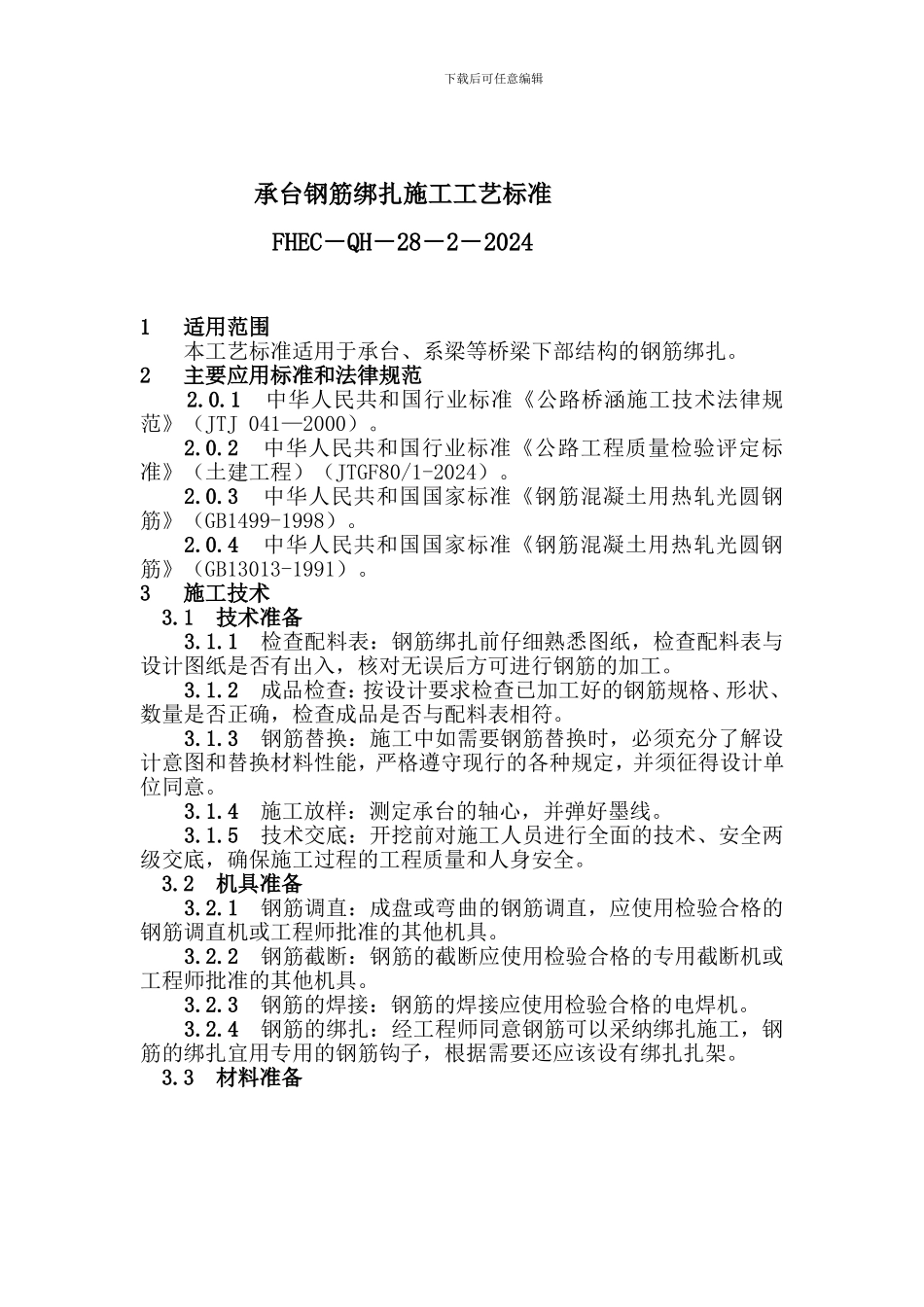

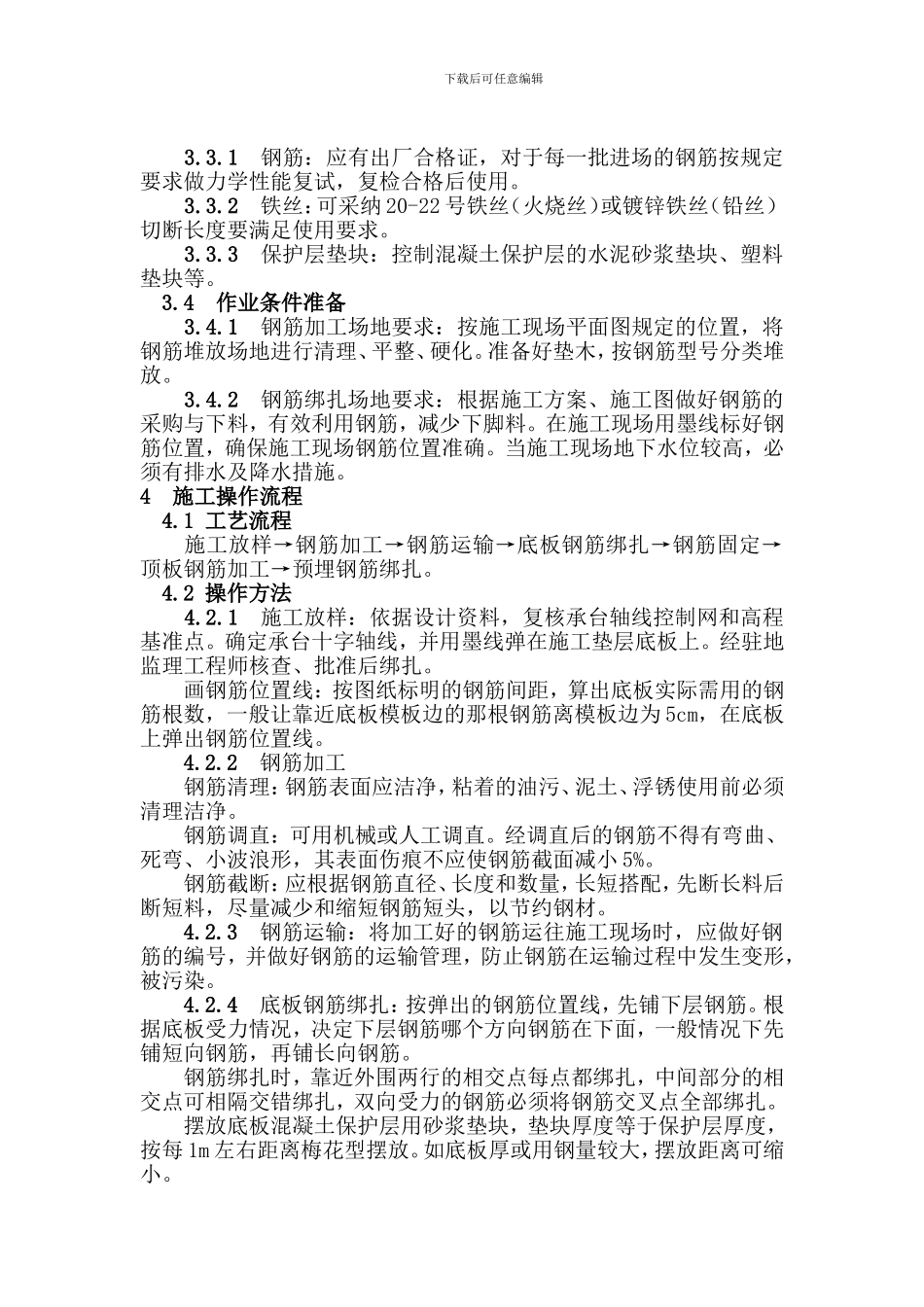

下载后可任意编辑承台钢筋绑扎施工工艺标准FHEC-QH-28-2-20241 适用范围 本工艺标准适用于承台、系梁等桥梁下部结构的钢筋绑扎
2 主要应用标准和法律规范 2
1 中华人民共和国行业标准《公路桥涵施工技术法律规范》(JTJ 041—2000)
2 中华人民共和国行业标准《公路工程质量检验评定标准》(土建工程)(JTGF80/1-2024)
3 中华人民共和国国家标准《钢筋混凝土用热轧光圆钢筋》(GB1499-1998)
4 中华人民共和国国家标准《钢筋混凝土用热轧光圆钢筋》(GB13013-1991)
3 施工技术 3
1 技术准备3
1 检查配料表:钢筋绑扎前仔细熟悉图纸,检查配料表与设计图纸是否有出入,核对无误后方可进行钢筋的加工
2 成品检查:按设计要求检查已加工好的钢筋规格、形状、数量是否正确,检查成品是否与配料表相符
3 钢筋替换:施工中如需要钢筋替换时,必须充分了解设计意图和替换材料性能,严格遵守现行的各种规定,并须征得设计单位同意
4 施工放样:测定承台的轴心,并弹好墨线
5 技术交底:开挖前对施工人员进行全面的技术、安全两级交底,确保施工过程的工程质量和人身安全
2 机具准备3
1 钢筋调直:成盘或弯曲的钢筋调直,应使用检验合格的钢筋调直机或工程师批准的其他机具
2 钢筋截断:钢筋的截断应使用检验合格的专用截断机或工程师批准的其他机具
3 钢筋的焊接:钢筋的焊接应使用检验合格的电焊机
4 钢筋的绑扎:经工程师同意钢筋可以采纳绑扎施工,钢筋的绑扎宜用专用的钢筋钩子,根据需要还应该设有绑扎扎架
3 材料准备下载后可任意编辑3
1 钢筋:应有出厂合格证,对于每一批进场的钢筋按规定要求做力学性能复试,复检合格后使用
2 铁丝:可采纳 20-
