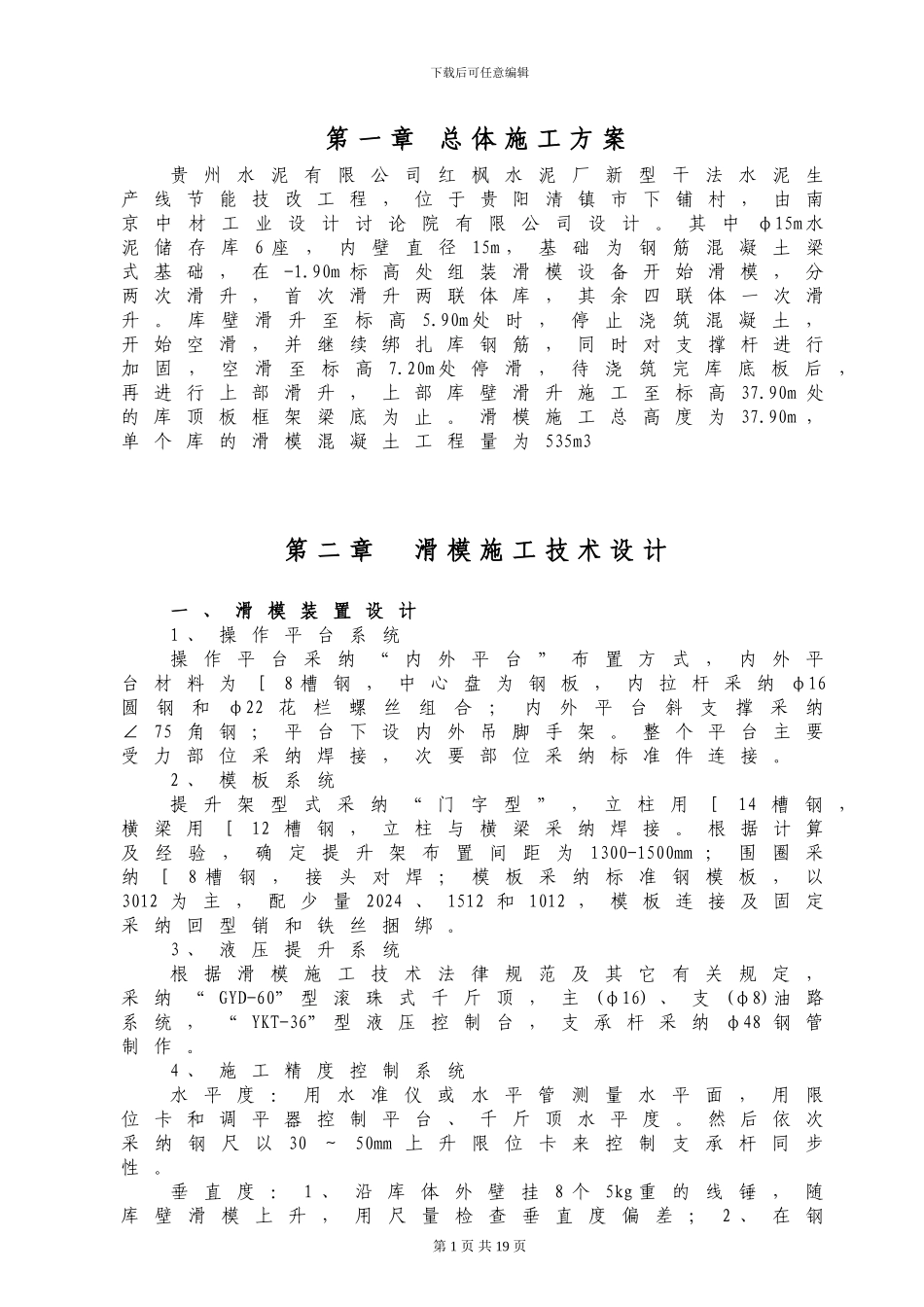

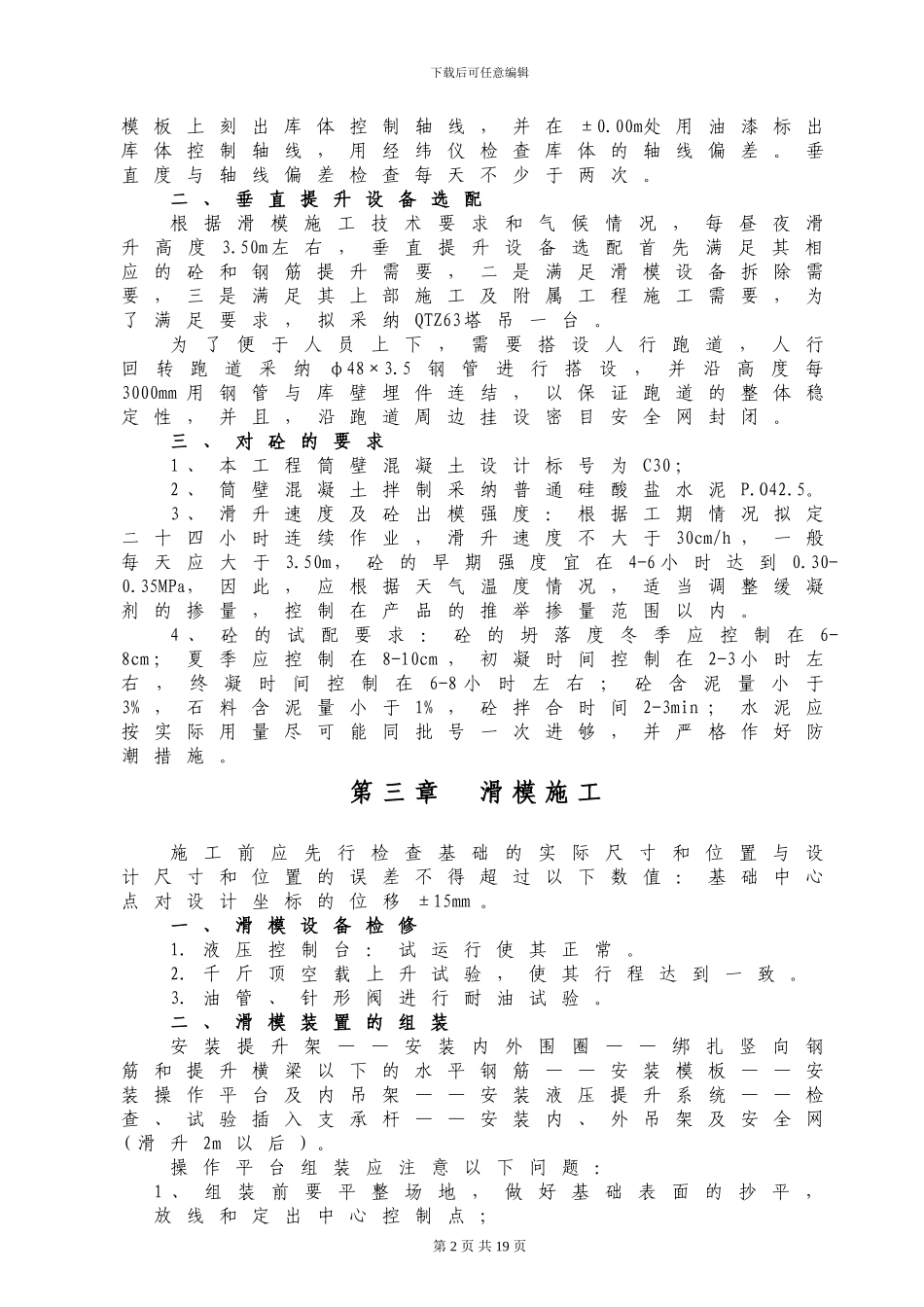

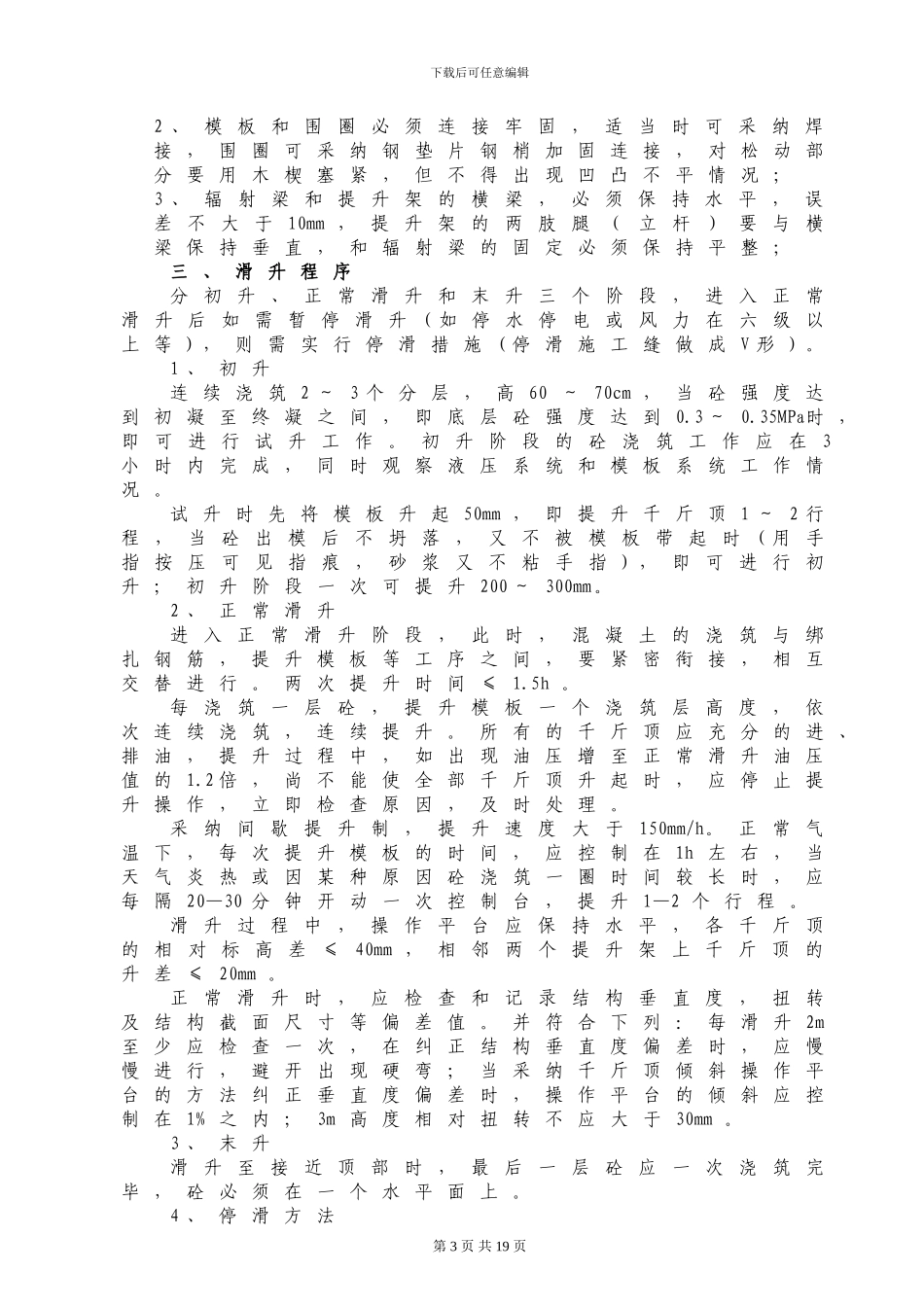

下载后可任意编辑第 一 章 总 体 施 工 方 案贵 州 水 泥 有 限 公 司红 枫 水 泥 厂 新 型 干 法 水 泥 生产 线 节 能 技 改 工 程 , 位 于 贵 阳 清 镇 市 下 铺 村 , 由 南京 中 材 工 业 设 计 讨 论 院 有 限 公 司 设 计 。 其 中φ15m 水泥 储 存 库 6 座 , 内 壁 直 径 15m , 基 础 为 钢 筋 混 凝 土 梁式 基 础 , 在 -1.90m 标 高 处 组 装 滑 模 设 备 开 始 滑 模 , 分两 次 滑 升 , 首 次 滑 升 两 联 体 库 , 其 余 四 联 体 一 次 滑升 。 库 壁 滑 升 至 标 高5.90m 处 时 , 停 止 浇 筑 混 凝 土 ,开 始 空 滑 , 并 继 续 绑 扎 库 钢 筋 , 同 时 对 支 撑 杆 进 行加 固 , 空 滑 至 标 高 7.20m 处 停 滑 , 待 浇 筑 完 库 底 板 后 ,再 进 行 上 部 滑 升 , 上 部 库 壁 滑 升 施 工 至 标 高 37.90m 处的 库 顶 板 框 架 梁 底 为 止 。 滑 模 施 工 总 高 度 为 37.90m ,单 个 库 的 滑 模 混 凝 土 工 程 量 为 535m3第 二 章 滑 模 施 工 技 术 设 计一 、 滑 模 装 置 设 计1 、 操 作 平 台 系 统操 作 平 台 采 纳 “ 内 外 平 台 ” 布 置 方 式 , 内 外 平台 材 料 为 [ 8 槽 钢 , 中 心 盘 为 钢 板 , 内 拉 杆 采 纳 φ16圆钢和φ22 花栏螺丝组合;内外平台斜支撑采纳∠ 75 角 钢 ; 平 台 下 设 内 外 吊 脚 手 架 。 整 个 平 台 主 要受 力 部 位 采 纳 焊 接 , 次 要 部 位 采 纳 标 准 件 连 接 。2 、 模 板 系 统提 升 架 型 式 采 纳 “ 门 字 型 ” , 立 柱 用 [14 槽 钢 ,横 梁 用 [ 12 槽 钢 , 立 柱 与 横 梁 采 纳 焊 接 。 根 据 计 算及 经 验 , 确 定 提 升 架 布 置 间 距 为1300-1500mm ; 围 圈 采纳 [ 8 槽 钢 , 接 头 对 焊 ; 模 板 采 纳 标 准 钢 模 板 , 以3012 为 主 , 配 少 量 2024 、 1512 和 1012 , 模 板 连 接 及 固 定采 纳 回 型 销 和 铁 丝 捆 绑 ...
