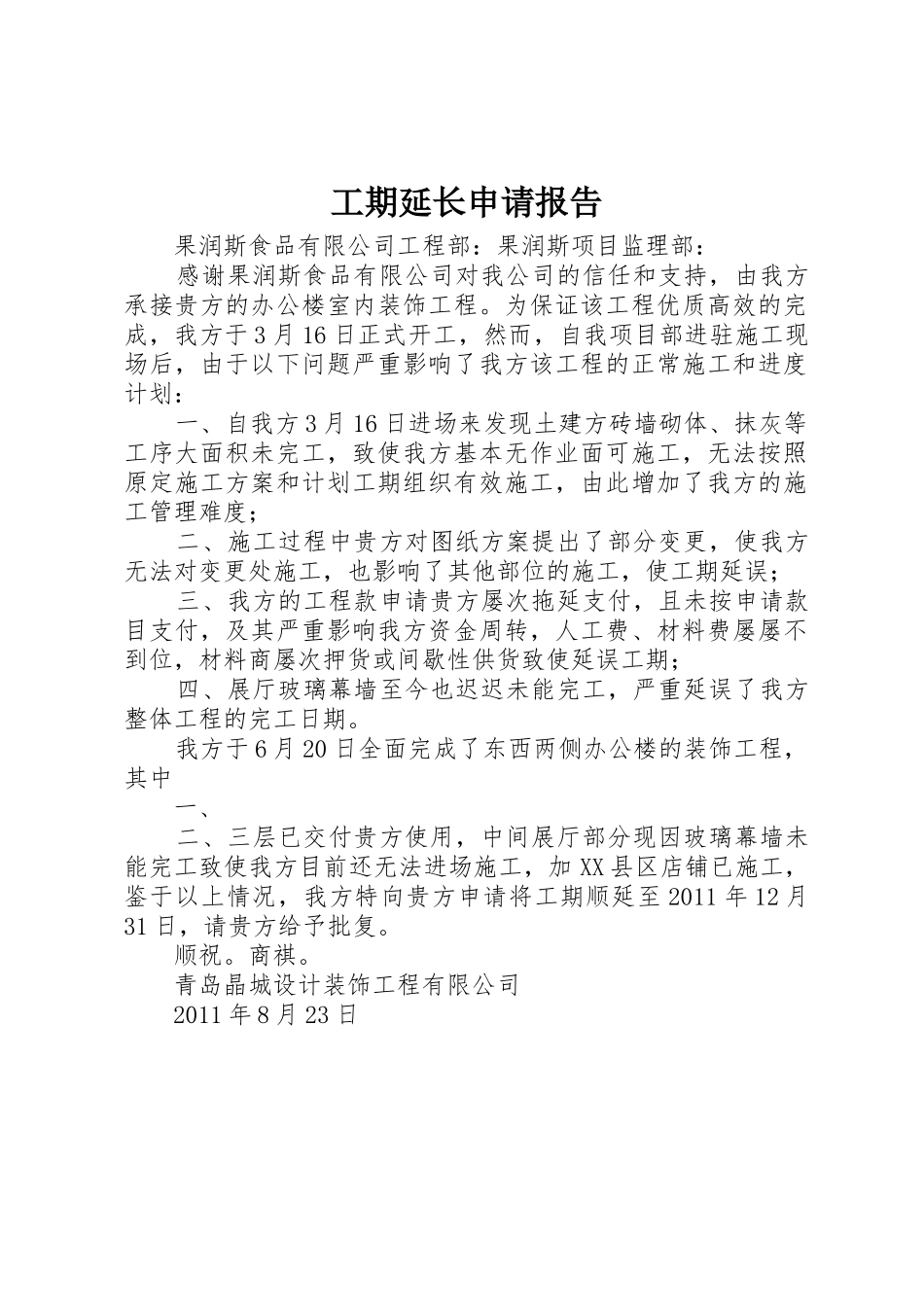

工期延长申请报告 果润斯食品有限公司工程部:果润斯项目监理部: 感谢果润斯食品有限公司对我公司的信任和支持,由我方承接贵方的办公楼室内装饰工程。为保证该工程优质高效的完成,我方于 3 月 16 日正式开工,然而,自我项目部进驻施工现场后,由于以下问题严重影响了我方该工程的正常施工和进度计划: 一、自我方 3 月 16 日进场来发现土建方砖墙砌体、抹灰等工序大面积未完工,致使我方基本无作业面可施工,无法按照原定施工方案和计划工期组织有效施工,由此增加了我方的施工管理难度; 二、施工过程中贵方对图纸方案提出了部分变更,使我方无法对变更处施工,也影响了其他部位的施工,使工期延误; 三、我方的工程款申请贵方屡次拖延支付,且未按申请款目支付,及其严重影响我方资金周转,人工费、材料费屡屡不到位,材料商屡次押货或间歇性供货致使延误工期; 四、展厅玻璃幕墙至今也迟迟未能完工,严重延误了我方整体工程的完工日期。 我方于 6 月 20 日全面完成了东西两侧办公楼的装饰工程,其中 一、 二、三层已交付贵方使用,中间展厅部分现因玻璃幕墙未能完工致使我方目前还无法进场施工,加 XX 县区店铺已施工,鉴于以上情况,我方特向贵方申请将工期顺延至 2011 年 12 月31 日,请贵方给予批复。 顺祝。商祺。 青岛晶城设计装饰工程有限公司 2011 年 8 月 23 日
