§3 施工技术方案§3
5 给排水管线施工方案 §3

1 施工工艺程序 本工程给排水管道的施工工艺程序如下: §3
2 施工工艺要点 1、 材料验收及管理 给排水管道工程所用的管子、管件、阀门、卷管材料及接口材料必须具有制造厂的质量合格证明书
对材料的质量有异议时,应经复检合格后方可使用
管子、管件、阀门在安装前,按设计要求核对其规格、材质、型号,并进行外观检查
外观检查钢管应符合:无裂纹、缩孔、夹渣、折迭重皮等缺陷;锈蚀或凹坑不超过壁厚负偏差
法兰和盲板的密封面应平整光洁、不得有毛刺和经向沟槽
螺栓和螺母的螺纹应完整、无伤痕、毛刺等缺陷,螺栓和螺母应配合良好
所有的材料应安放在现场所搭设的临时仓库内,并用道木或其他设施垫起,不能直接安放在地面上
材料严格按施工图上的料表发放,并办 理相 应的手 续 ,且 做 到 随 用随 领

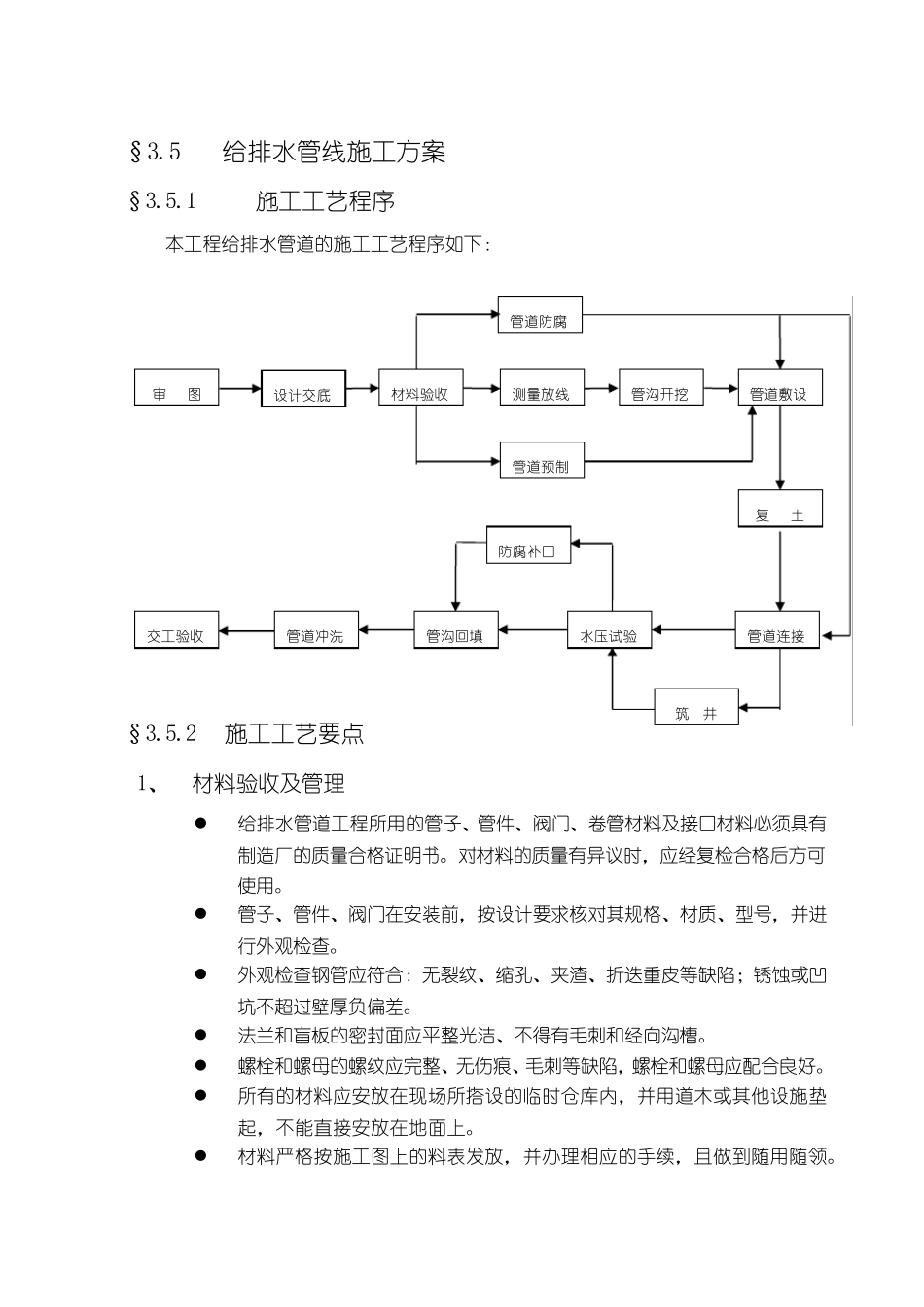

管道冲 洗 交 工验收 设计交 底 材料验收 测 量放线 管道防 腐 管道预 制 管沟开 挖 管道敷 设 复 土 管道连 接 水压 试 验 管沟回 填 防 腐 补 口 审 图 筑 井 2、 施工准备 给排水管道施工前由设计单位进行交底,当发现施工图有误时及时向设计单位提出设计变更的要求
施工前,有关单位应向施工单位进行现场交底
设计部门应提供详细的地下情况
施工前应签发动土许可证
对已建管道、构筑物等与工程衔接的平面位置和高程,开工前应进行校测
3、 土方工程 A、 放线与测量 给排水管道工程的放线,应按设计要求和已有的控制点进行
给排水管道工程的线路测量,应遵守下列规定: 固定水准点的精确度不应低于四等
沿管道线路设置临时水准点,并用水准导线与固定水准点连接
测定管道线路的中心线和折点的坐标和标高
管道线路同原有地下管线、电缆及其他构筑物交叉
