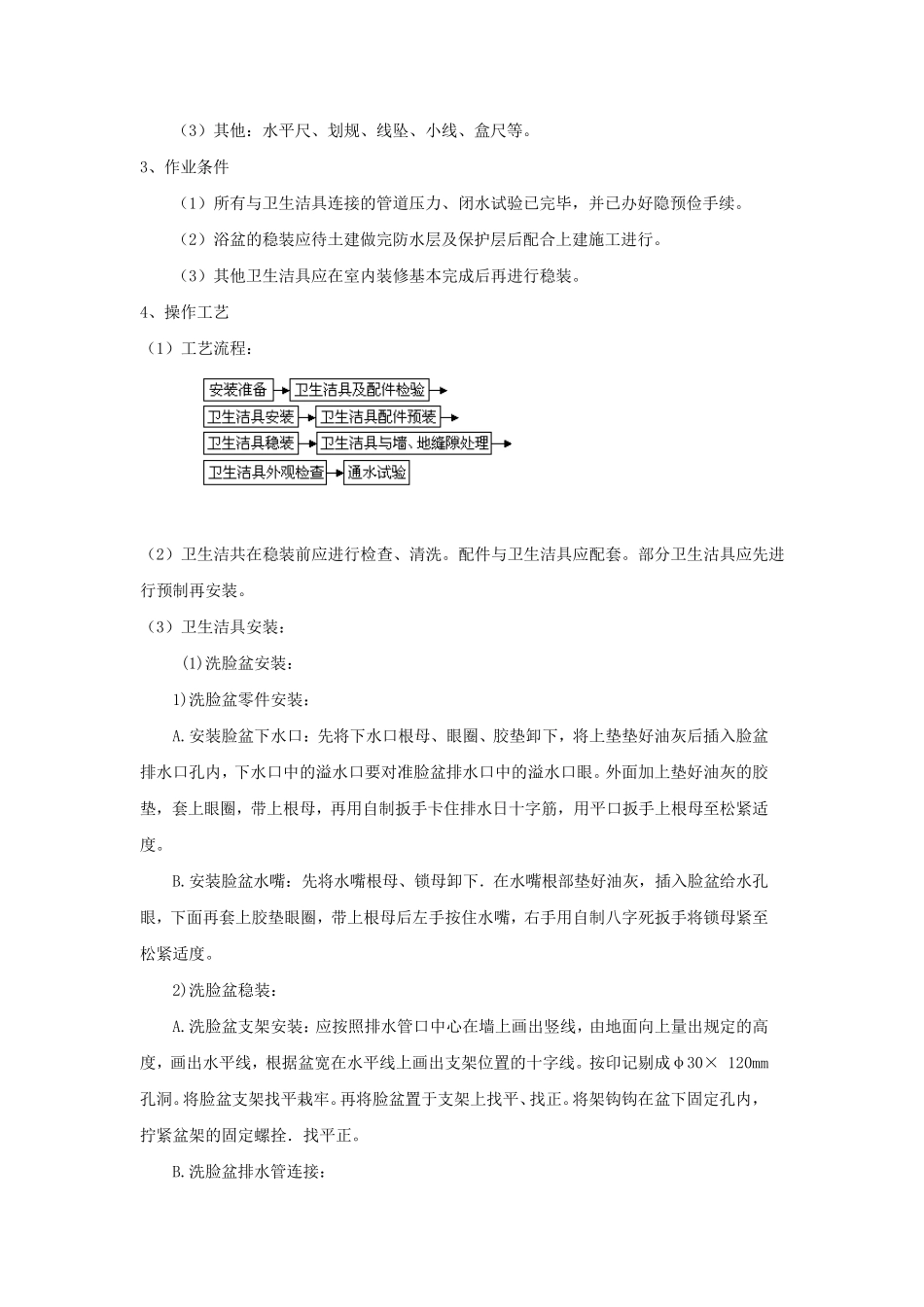

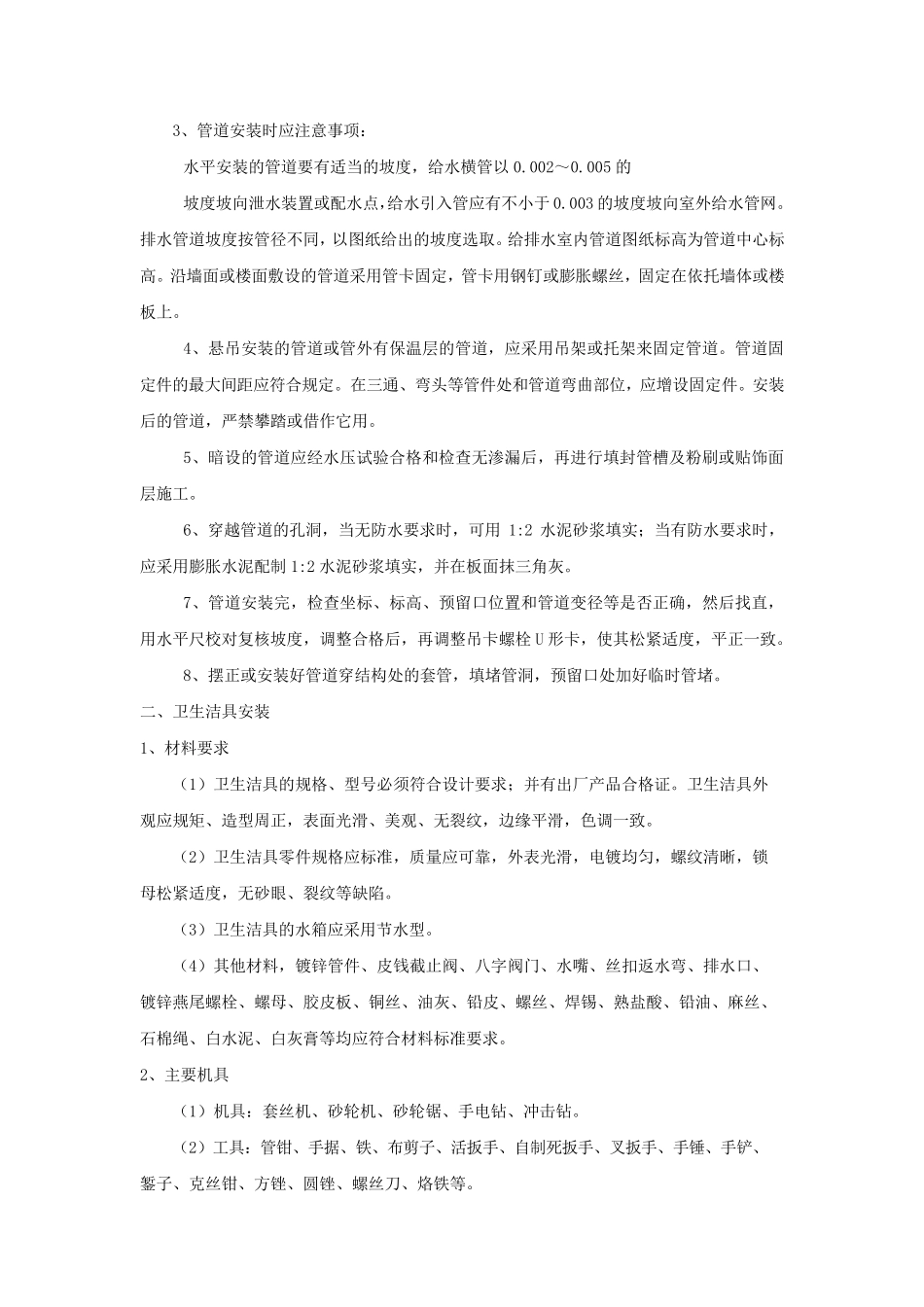

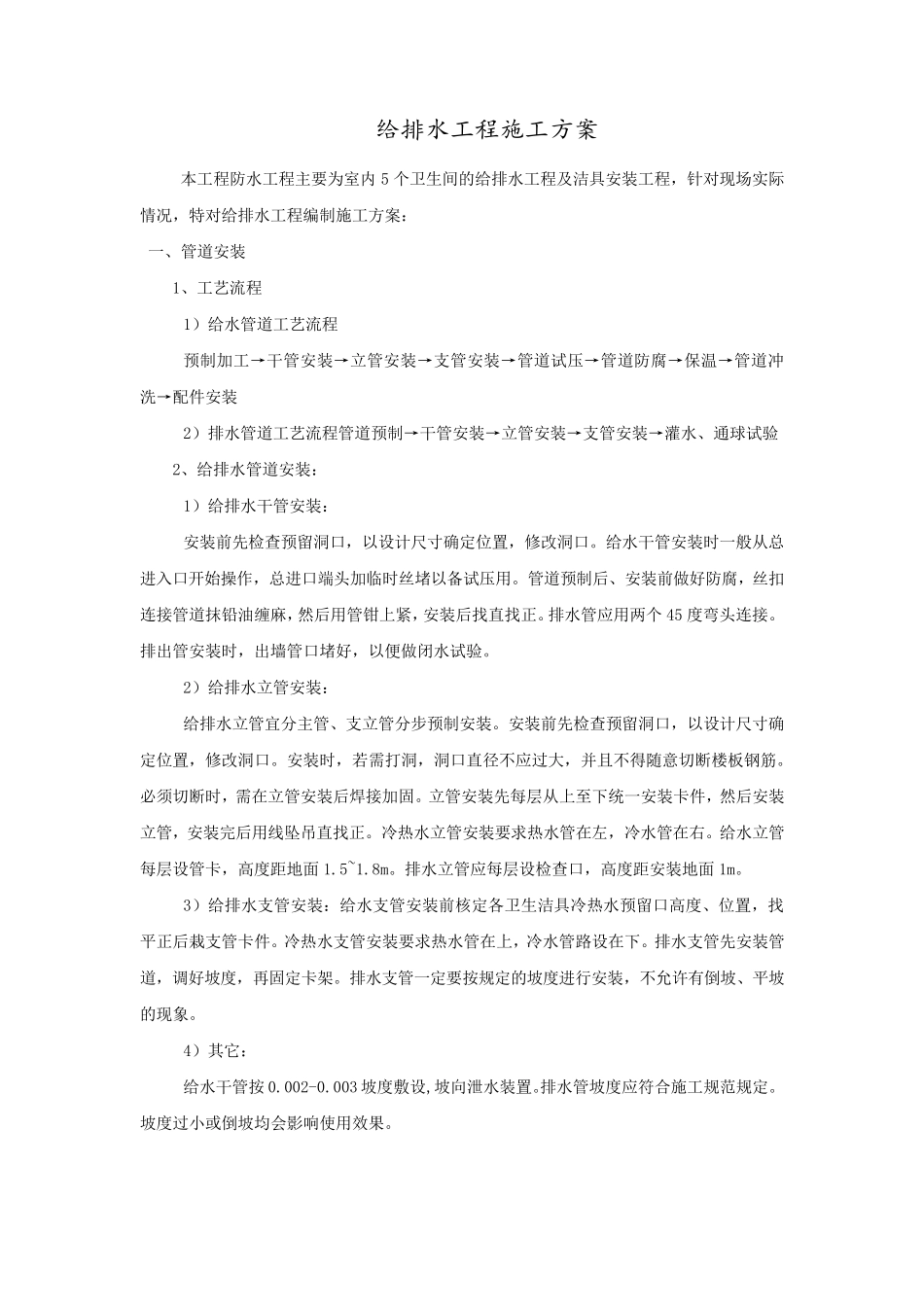

给排水工程施工方案 本工程防水工程主要为室内5 个卫生间的给排水工程及洁具安装工程,针对现场实际情况,特对给排水工程编制施工方案: 一、管道安装 1、工艺流程 1)给水管道工艺流程 预制加工→干管安装→立管安装→支管安装→管道试压→管道防腐→保温→管道冲洗→配件安装 2)排水管道工艺流程管道预制→干管安装→立管安装→支管安装→灌水、通球试验 2、给排水管道安装: 1)给排水干管安装: 安装前先检查预留洞口,以设计尺寸确定位置,修改洞口
给水干管安装时一般从总进入口开始操作,总进口端头加临时丝堵以备试压用
管道预制后、安装前做好防腐,丝扣连接管道抹铅油缠麻,然后用管钳上紧,安装后找直找正
排水管应用两个45 度弯头连接
排出管安装时,出墙管口堵好,以便做闭水试验
2)给排水立管安装: 给排水立管宜分主管、支立管分步预制安装
安装前先检查预留洞口,以设计尺寸确定位置,修改洞口
安装时,若需打洞,洞口直径不应过大,并且不得随意切断楼板钢筋
必须切断时,需在立管安装后焊接加固
立管安装先每层从上至下统一安装卡件,然后安装立管,安装完后用线坠 吊 直找正
冷 热 水立管安装要求 热 水管在左 ,冷 水管在右
给水立管每层设管卡,高 度距 地 面 1
排水立管应每层设检查口,高 度距 安装地 面 1m
3)给排水支管安装:给水支管安装前核 定各 卫生洁具冷 热 水预留口高 度、位置,找平 正后栽 支管卡件
冷 热 水支管安装要求 热 水管在上,冷 水管路 设在下
排水支管先安装管道,调 好坡 度,再 固定卡架
排水支管一定要按 规 定的坡 度进行 安装,不允 许 有 倒 坡 、平 坡的现象
4)其 它 : 给水干管按 0
003 坡 度敷 设,坡 向 泄 水装置
排水管坡 度应符 合 施工规 范 规 定
坡 度过小 或 倒 坡 均 会 影 响 使
