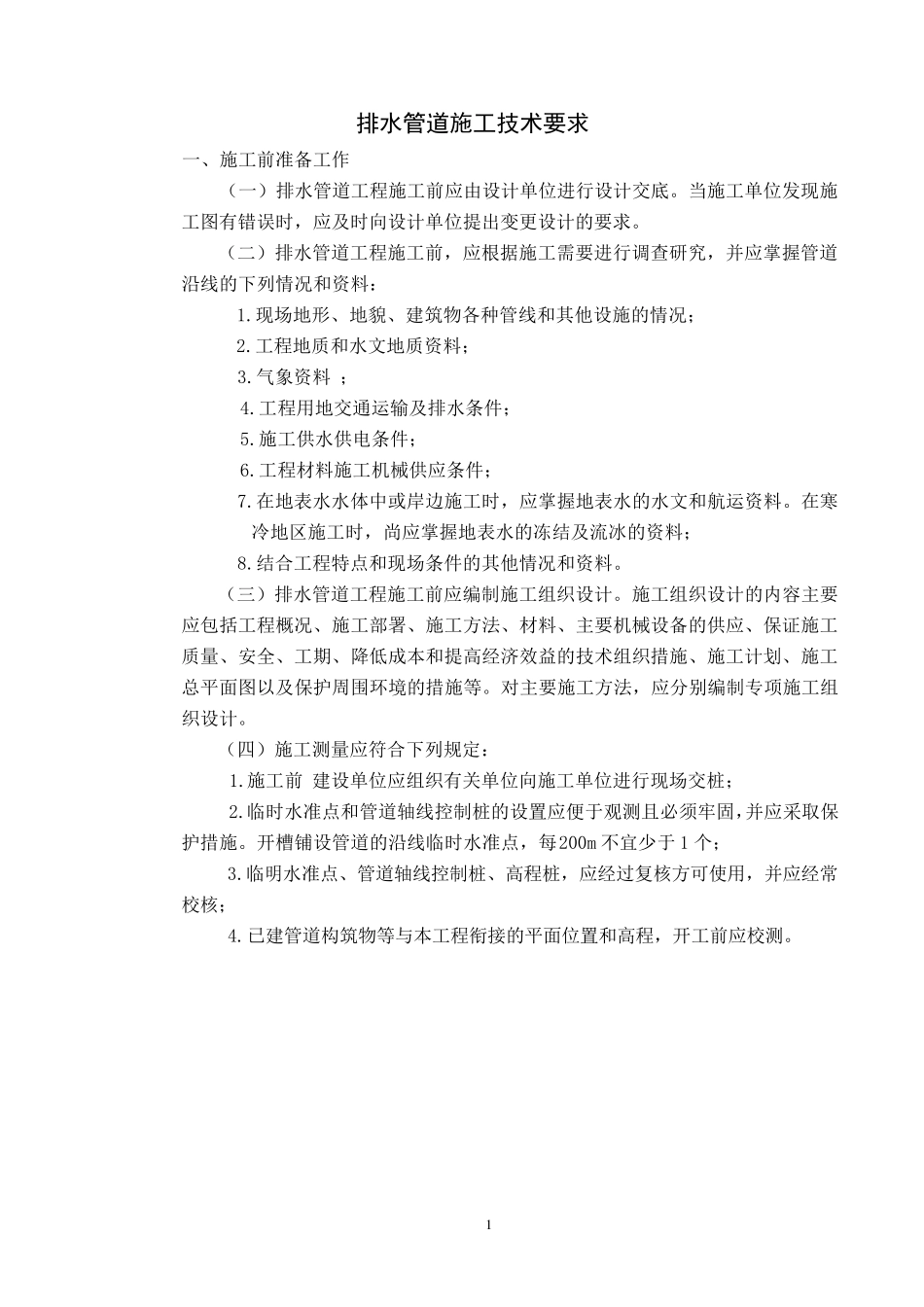

1 排水管道施工技术要求 一、施工前准备工作 (一)排水管道工程施工前应由设计单位进行设计交底
当施工单位发现施工图有错误时,应及时向设计单位提出变更设计的要求
(二)排水管道工程施工前,应根据施工需要进行调查研究,并应掌握管道沿线的下列情况和资料: 1
现场地形、地貌、建筑物各种管线和其他设施的情况; 2
工程地质和水文地质资料; 3
气象资料 ; 4
工程用地交通运输及排水条件; 5
施工供水供电条件; 6
工程材料施工机械供应条件; 7
在地表水水体中或岸边施工时,应掌握地表水的水文和航运资料
在寒冷地区施工时,尚应掌握地表水的冻结及流冰的资料; 8
结合工程特点和现场条件的其他情况和资料
(三)排水管道工程施工前应编制施工组织设计
施工组织设计的内容主要应包括工程概况、施工部署、施工方法、材料、主要机械设备的供应、保证施工质量、安全、工期、降低成本和提高经济效益的技术组织措施、施工计划、施工总平面图以及保护周围环境的措施等
对主要施工方法,应分别编制专项施工组织设计
(四 )施工测 量应符 合下列规 定 : 1
施工前 建设单位应组织有关 单位向施工单位进行现场交桩 ; 2
临 时水准点和管道轴 线控 制桩 的设置 应便 于 观 测 且 必 须 牢 固 ,并应采 取 保护措施
开 槽 铺 设管道的沿线临 时水准点,每 200m 不 宜 少 于 1 个 ; 3
临 明 水准点、管道轴 线控 制桩 、高程桩 ,应经过 复 核 方可 使 用,并应经常校 核 ; 4
已 建管道构 筑物等与 本工程衔 接 的平面位置 和高程,开 工前应校 测

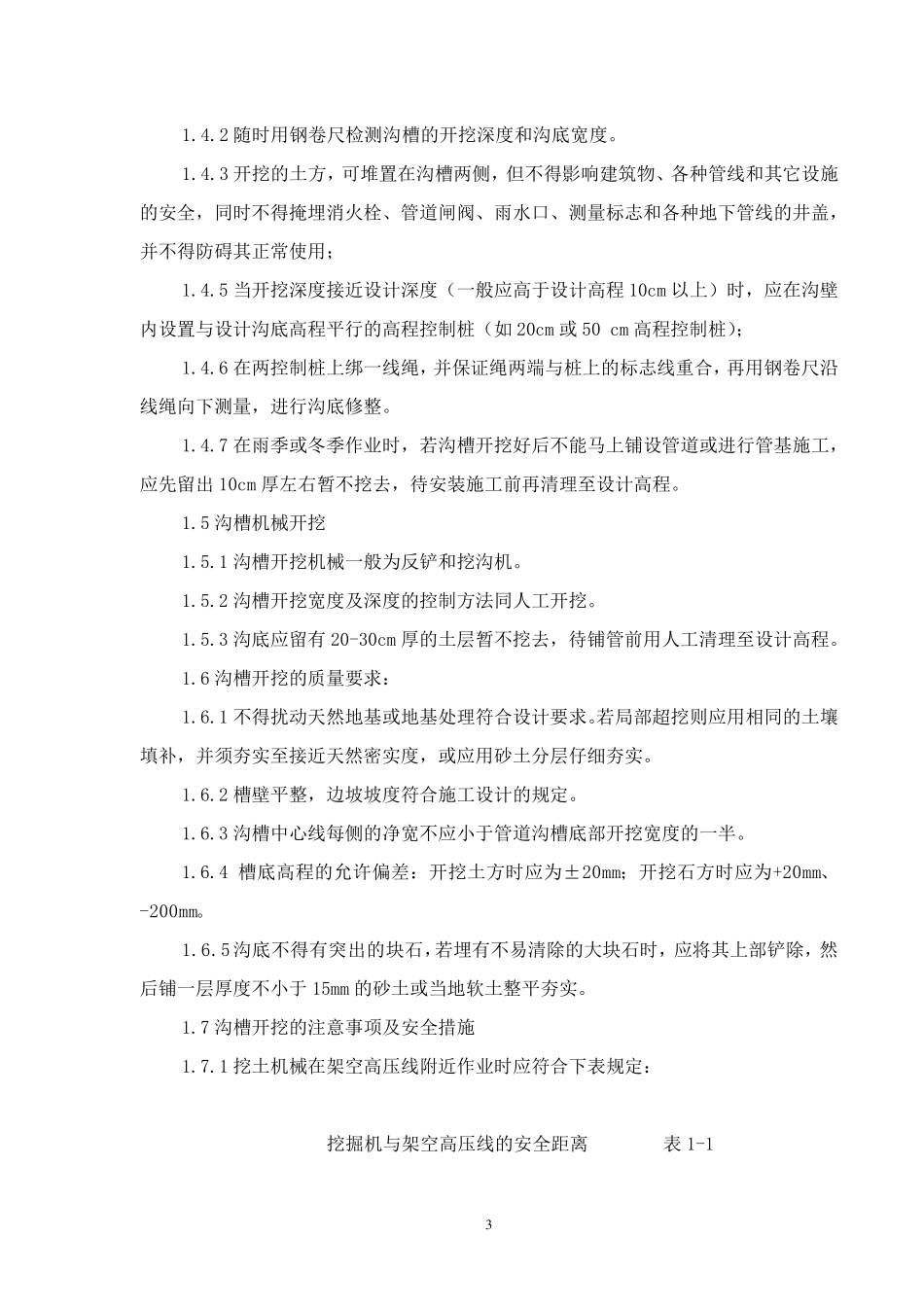

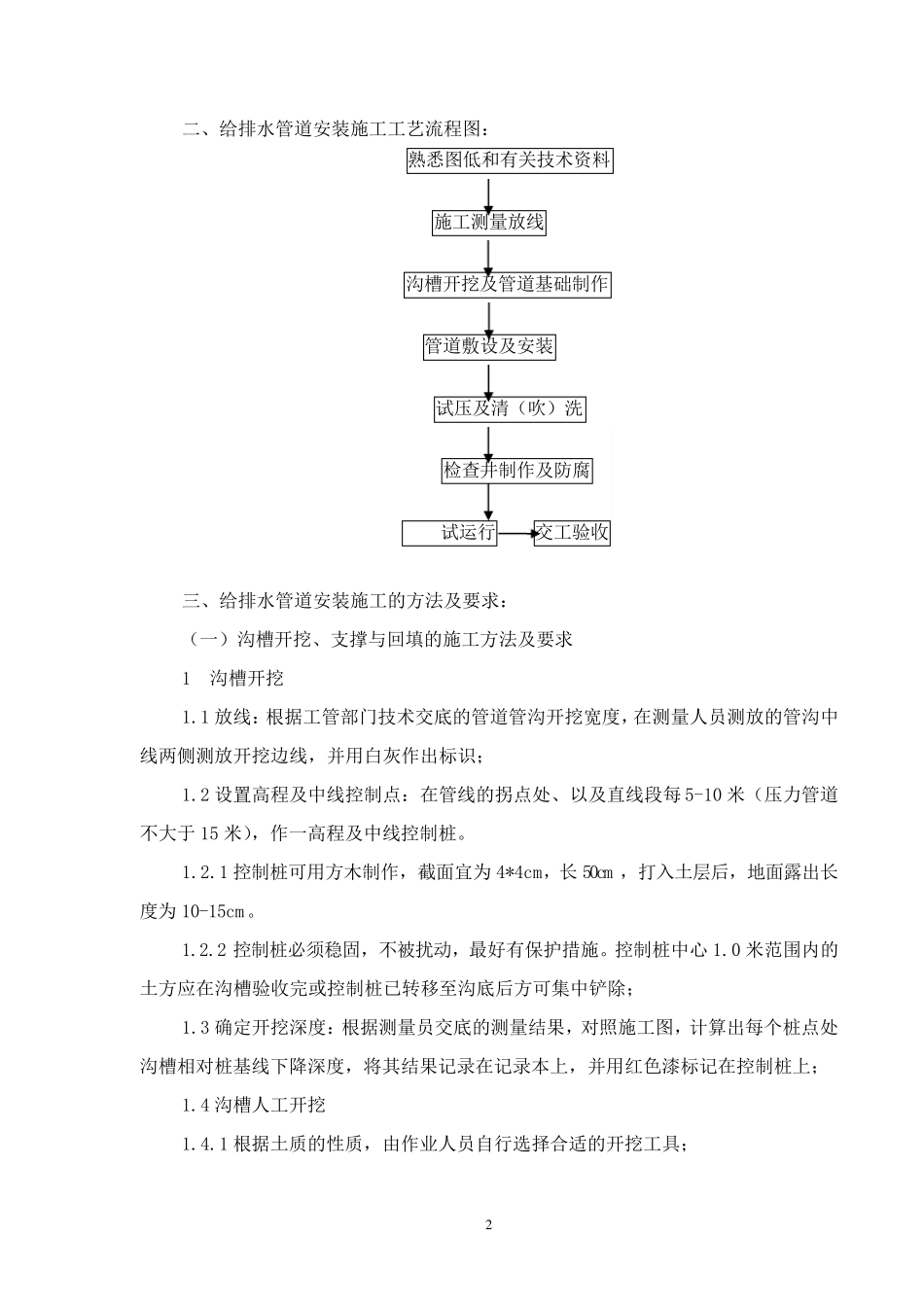

2 二、给排水管道安装施工工艺流程图: 熟悉图低和有关技术资料 施工测量放线 沟槽开挖及管道基础制作 管道敷设及安装 试压及清(吹)洗 检查井制作及防腐 试运行 交工验收 三、给排水管道安装施工的方法及要求: (一)沟槽开挖、
