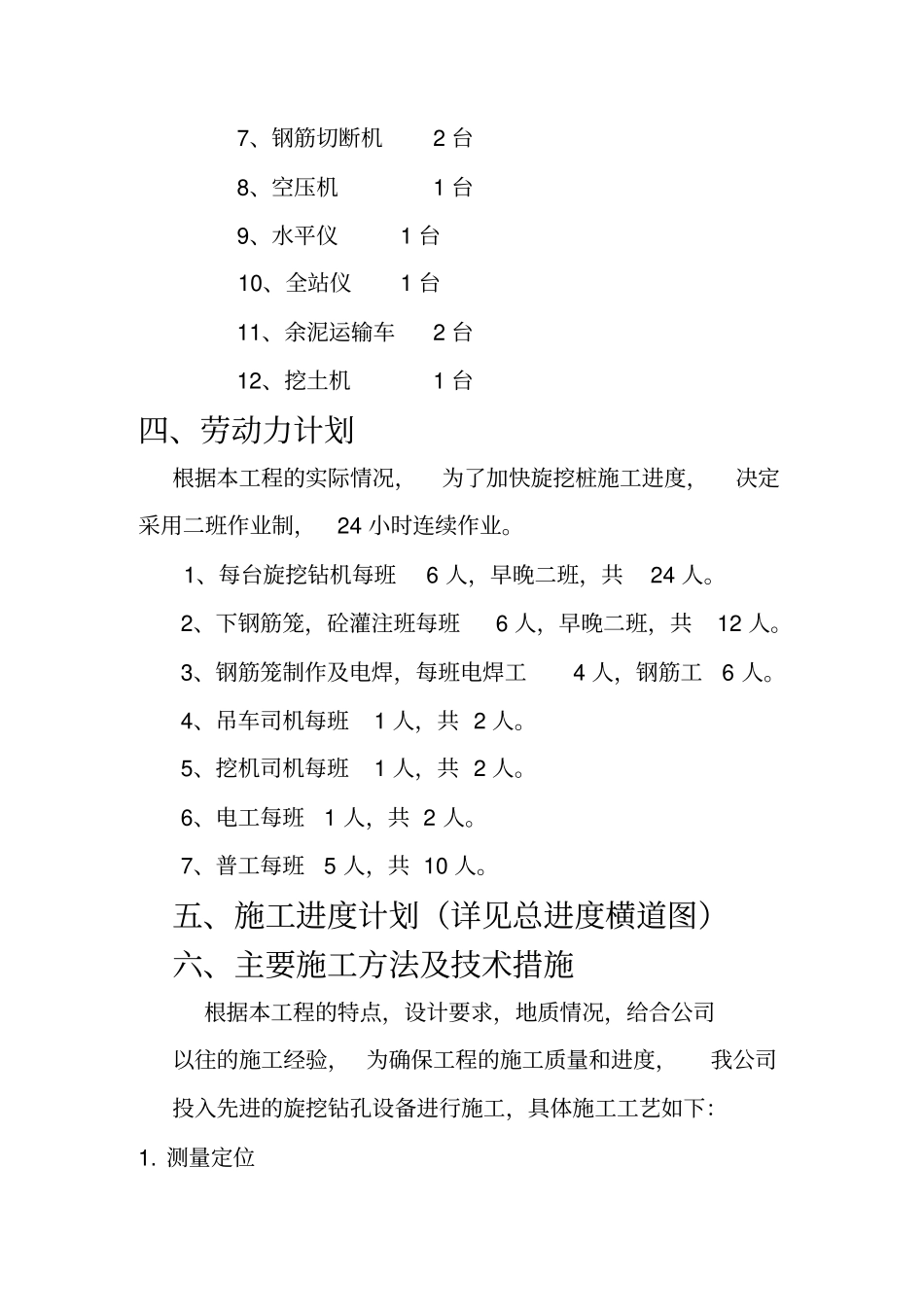

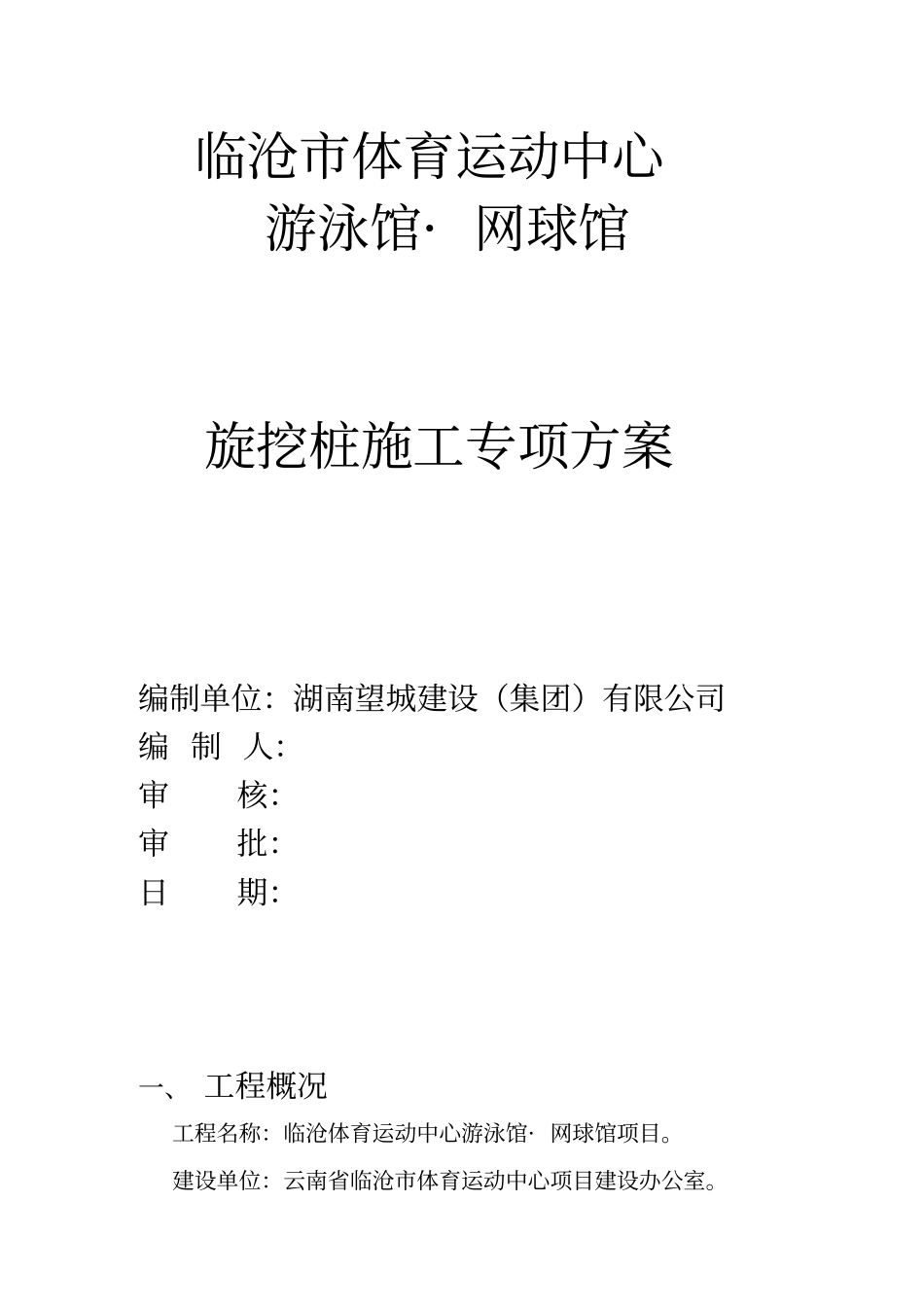

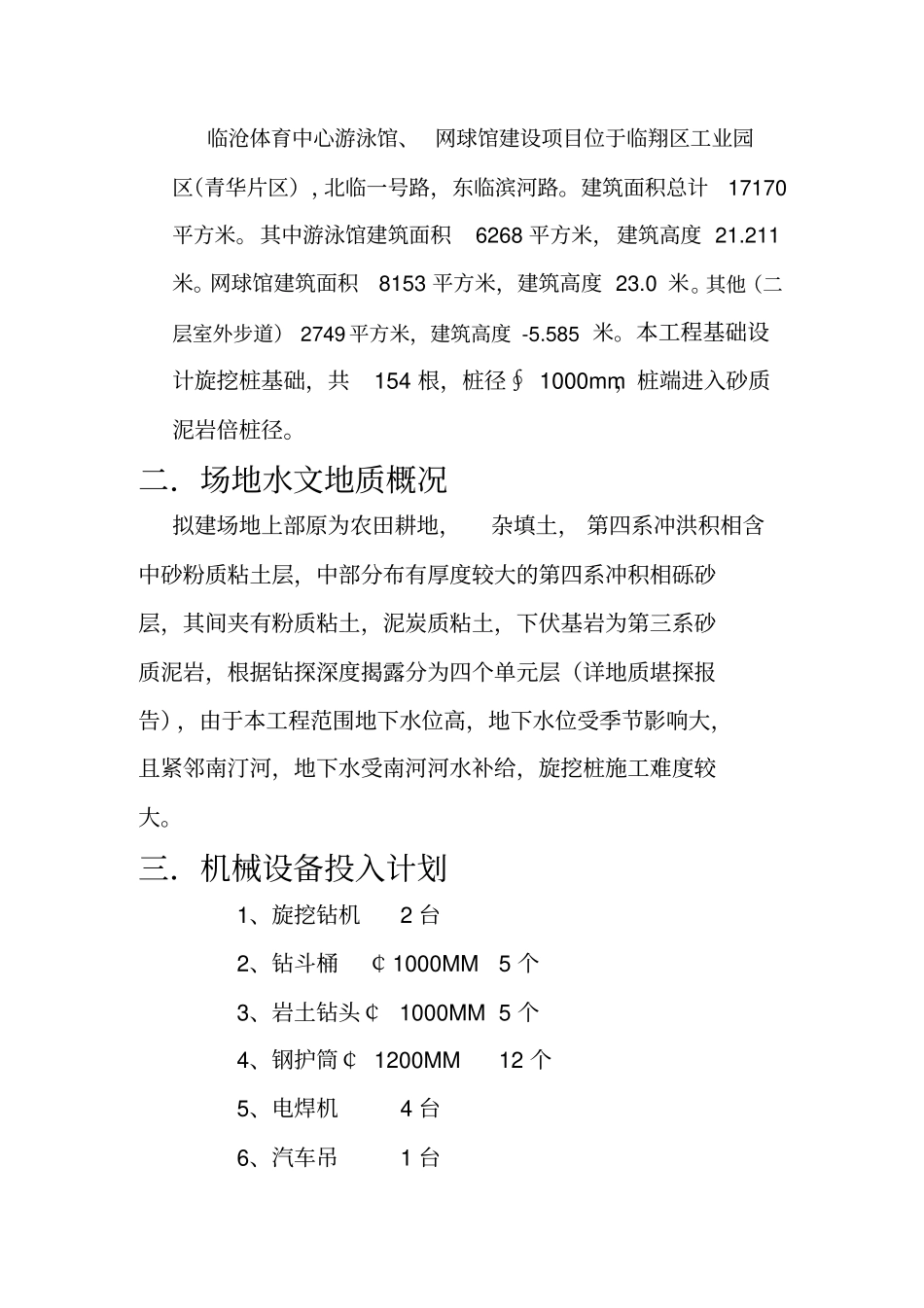

临沧市体育运动中心游泳馆· 网球馆旋挖桩施工专项方案编制单位:湖南望城建设(集团)有限公司编 制 人:审核:审批:日期:一、 工程概况工程名称:临沧体育运动中心游泳馆· 网球馆项目。建设单位:云南省临沧市体育运动中心项目建设办公室。临沧体育中心游泳馆、 网球馆建设项目位于临翔区工业园区(青华片区),北临一号路,东临滨河路。建筑面积总计17170平方米。其中游泳馆建筑面积6268 平方米,建筑高度 21.211米。网球馆建筑面积8153 平方米,建筑高度 23.0 米。其他(二层室外步道) 2749 平方米,建筑高度 -5.585 米。本工程基础设计旋挖桩基础,共154 根,桩径∮ 1000mm,桩端进入砂质泥岩倍桩径。二.场地水文地质概况拟建场地上部原为农田耕地,杂填土, 第四系冲洪积相含中砂粉质粘土层,中部分布有厚度较大的第四系冲积相砾砂层,其间夹有粉质粘土,泥炭质粘土,下伏基岩为第三系砂质泥岩,根据钻探深度揭露分为四个单元层(详地质堪探报告),由于本工程范围地下水位高,地下水位受季节影响大,且紧邻南汀河,地下水受南河河水补给,旋挖桩施工难度较大。三.机械设备投入计划1、旋挖钻机2 台2、钻斗桶¢1000MM 5 个3、岩土钻头¢ 1000MM 5 个4、钢护筒¢ 1200MM 12 个5、电焊机4 台6、汽车吊1 台7、钢筋切断机2 台8、空压机1 台9、水平仪1 台10、全站仪1 台11、余泥运输车2 台12、挖土机1 台四、劳动力计划根据本工程的实际情况,为了加快旋挖桩施工进度,决定采用二班作业制,24 小时连续作业。1、每台旋挖钻机每班6 人,早晚二班,共24 人。2、下钢筋笼,砼灌注班每班6 人,早晚二班,共12 人。3、钢筋笼制作及电焊,每班电焊工4 人,钢筋工6 人。4、吊车司机每班1 人,共 2 人。5、挖机司机每班1 人,共 2 人。6、电工每班1 人,共 2 人。7、普工每班5 人,共 10 人。五、施工进度计划(详见总进度横道图)六、主要施工方法及技术措施根据本工程的特点,设计要求,地质情况,给合公司以往的施工经验, 为确保工程的施工质量和进度,我公司投入先进的旋挖钻孔设备进行施工,具体施工工艺如下:1. 测量定位采用全站仪根据业主提供的定位控制坐标引测,对建筑物进行定位,并做好控制点的保护工作,然后采用经纬仪及水准仪对桩位进行施测,用木桩加铁钉标定各桩位中心点,并将高程控制点引入场内,报业主及监理单位复核无误后方可施工。2. 钻机就位钻机就位质量好坏关...
