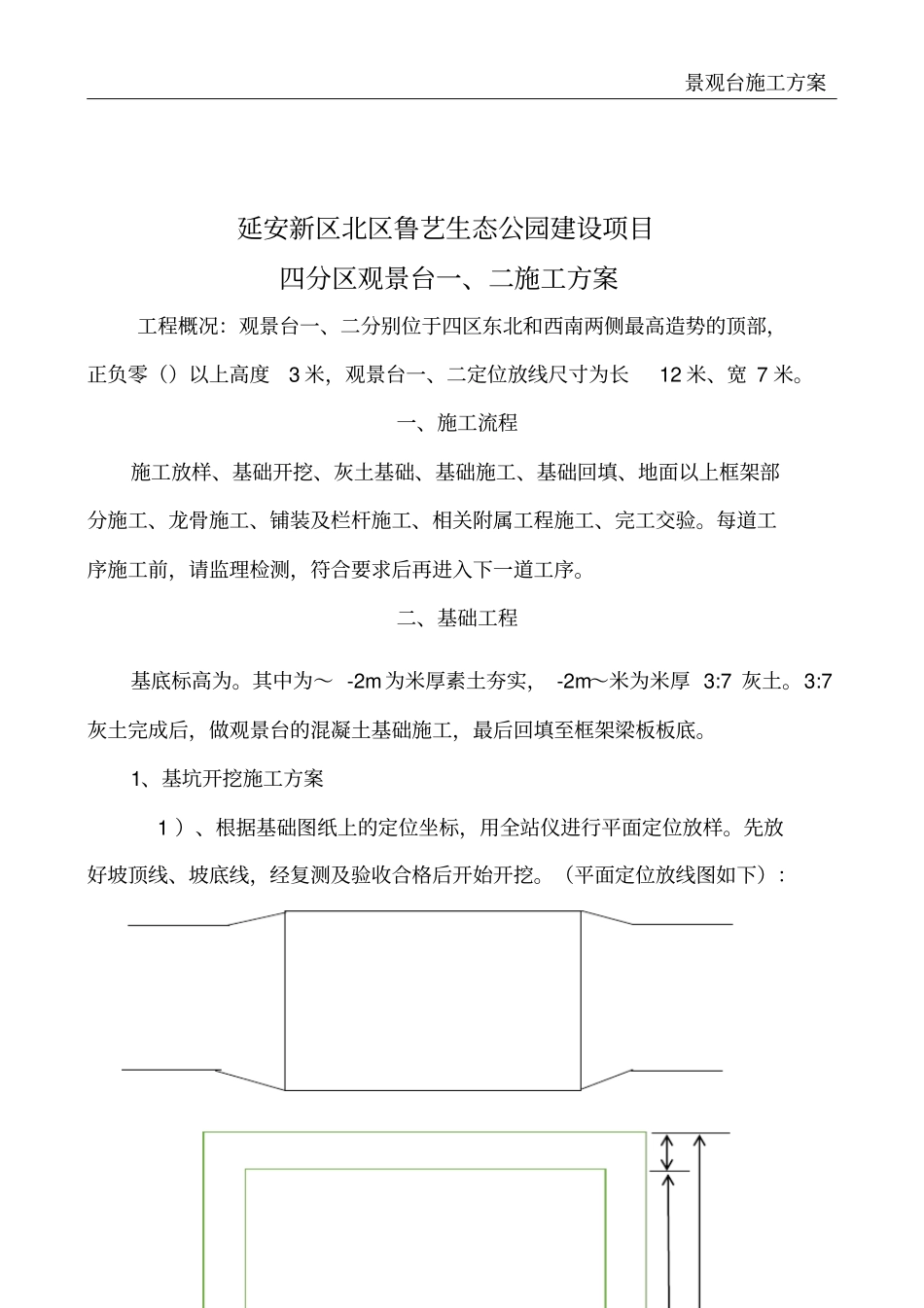

景观台施工方案V:1.0 管理制度精选整理景观台施工方案2020-4-1 景观台施工方案延安新区北区鲁艺生态公园建设项目四分区观景台一、二施工方案工程概况:观景台一、二分别位于四区东北和西南两侧最高造势的顶部,正负零()以上高度3 米,观景台一、二定位放线尺寸为长12 米、宽 7 米。一、施工流程施工放样、基础开挖、灰土基础、基础施工、基础回填、地面以上框架部分施工、龙骨施工、铺装及栏杆施工、相关附属工程施工、完工交验。每道工序施工前,请监理检测,符合要求后再进入下一道工序。二、基础工程基底标高为。其中为~ -2m为米厚素土夯实, -2m~米为米厚 3:7 灰土。3:7灰土完成后,做观景台的混凝土基础施工,最后回填至框架梁板板底。1、基坑开挖施工方案 1 )、根据基础图纸上的定位坐标,用全站仪进行平面定位放样。先放好坡顶线、坡底线,经复测及验收合格后开始开挖。(平面定位放线图如下):景观台施工方案 2 )基坑开挖采用 240 挖机一次性开挖到基底标高,基坑上口四周开挖边线均以轴线外扩米放坡。 3 )在开挖至距离坑底200mm以内时,采用人工开挖, 在基坑内抄若干个基准点,拉通线找平。 4 )基坑挖完后,测量人员随即放出基底边线,进行基坑验槽。5)施工中对标准桩、控制点加以保护。 6 )为防止雨水浸泡坑底,沿基坑底四周向内400mm内预留 200mm宽的排水沟,且在转角处设临时集水坑,排水沟及集水坑做混凝土面层,并且配备抽水泵,随时抽出坑内积水。2、质量控制土方开挖质量验收标准如下表所示:项目序号检查项目检验方法柱基基坑挖方场地平整地(路)面基层人工机械景观台施工方案基槽主控 项目1 标高-50±30±50-50水准仪检查2长度、宽度(由设计中心线向两边)+200-50+300-100+500-150-经纬仪、用钢尺量3 边坡观察或用坡度尺检查一般 项目1表面平整度20205020用 2m靠尺和楔形尺检查2 基底土性观察或土样分析3、基坑开挖注意事项:1)土方开挖要探明地下管网,防止发生意外事故。2)在距离基坑边周围用ф48 钢管设置防护栏杆,立杆间距3m,高出自然地坪,埋深,在立杆的上、下端及中间位置各加一道水平杆,外面用密目网封闭。3)基坑上口边 1m范围内不允许堆土、堆料和停放机具。4)在基坑上口 5m范围内不许重车停留。各施工人员严禁翻跃防护栏杆。景观台施工方案5)基坑外施工人员不得向坑内乱扔杂物,向基坑下传递工具时要接稳后再松手。6)坑下人员休息要远离基坑边及放坡处,以防...
