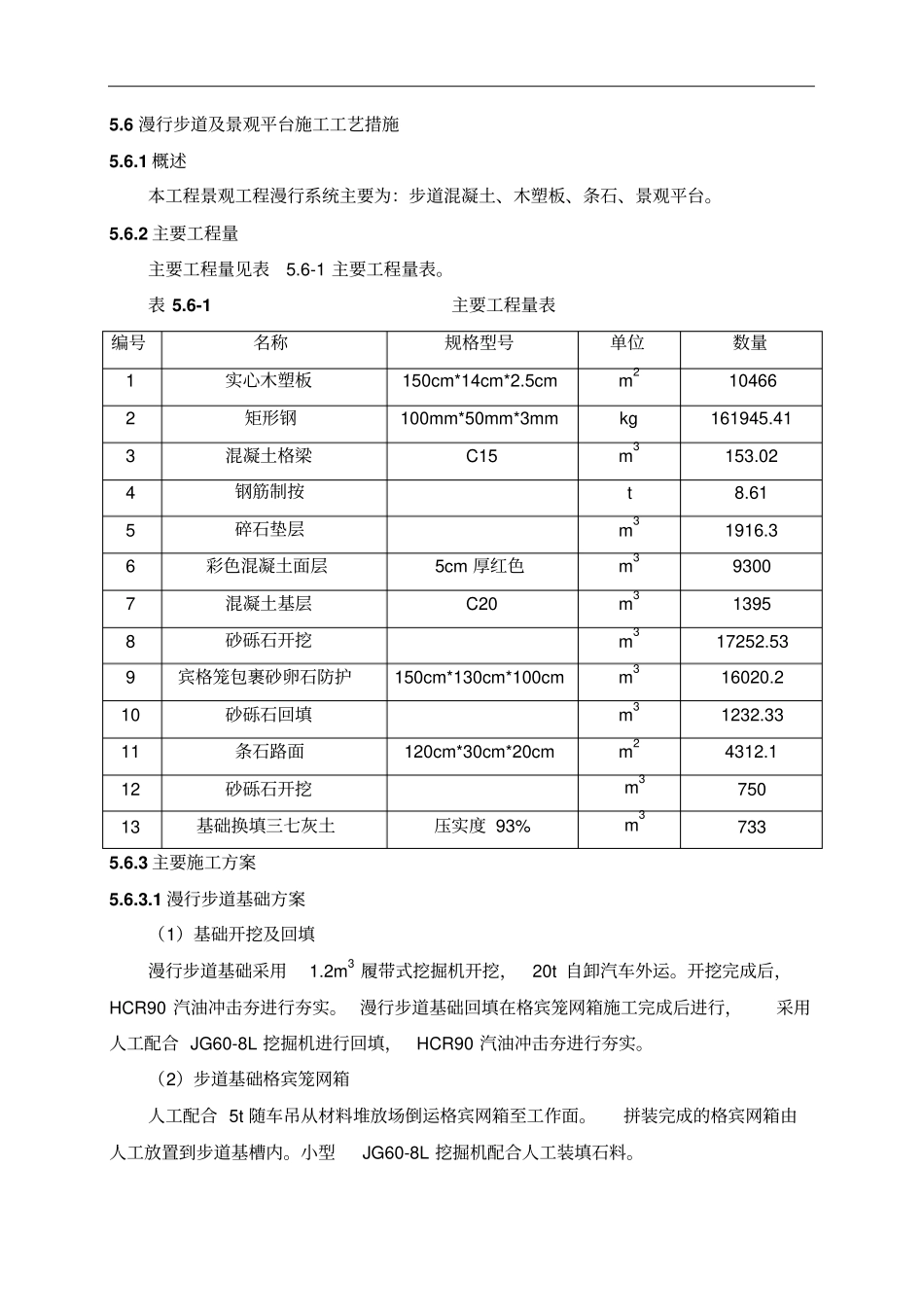

6 漫行步道及景观平台施工工艺措施5
1 概述本工程景观工程漫行系统主要为:步道混凝土、木塑板、条石、景观平台
2 主要工程量主要工程量见表5
6-1 主要工程量表
6-1 主要工程量表编号名称规格型号单位数量1 实心木塑板150cm*14cm*2
5cm m210466 2 矩形钢100mm*50mm*3mm kg 161945
41 3 混凝土格梁C15 m3153
02 4 钢筋制按t 8
61 5 碎石垫层m31916
3 6 彩色混凝土面层5cm 厚红色m39300 7 混凝土基层C20 m31395 8 砂砾石开挖m317252
53 9 宾格笼包裹砂卵石防护150cm*130cm*100cm m316020
2 10 砂砾石回填m31232
33 11 条石路面120cm*30cm*20cm m24312
1 12 砂砾石开挖m3750 13 基础换填三七灰土压实度 93% m3733 5
3 主要施工方案5
1 漫行步道基础方案(1)基础开挖及回填漫行步道基础采用1
2m3 履带式挖掘机开挖,20t 自卸汽车外运
开挖完成后,HCR90 汽油冲击夯进行夯实
漫行步道基础回填在格宾笼网箱施工完成后进行,采用人工配合 JG60-8L 挖掘机进行回填,HCR90 汽油冲击夯进行夯实
(2)步道基础格宾笼网箱人工配合 5t 随车吊从材料堆放场倒运格宾网箱至工作面
拼装完成的格宾网箱由人工放置到步道基槽内
小型JG60-8L 挖掘机配合人工装填石料

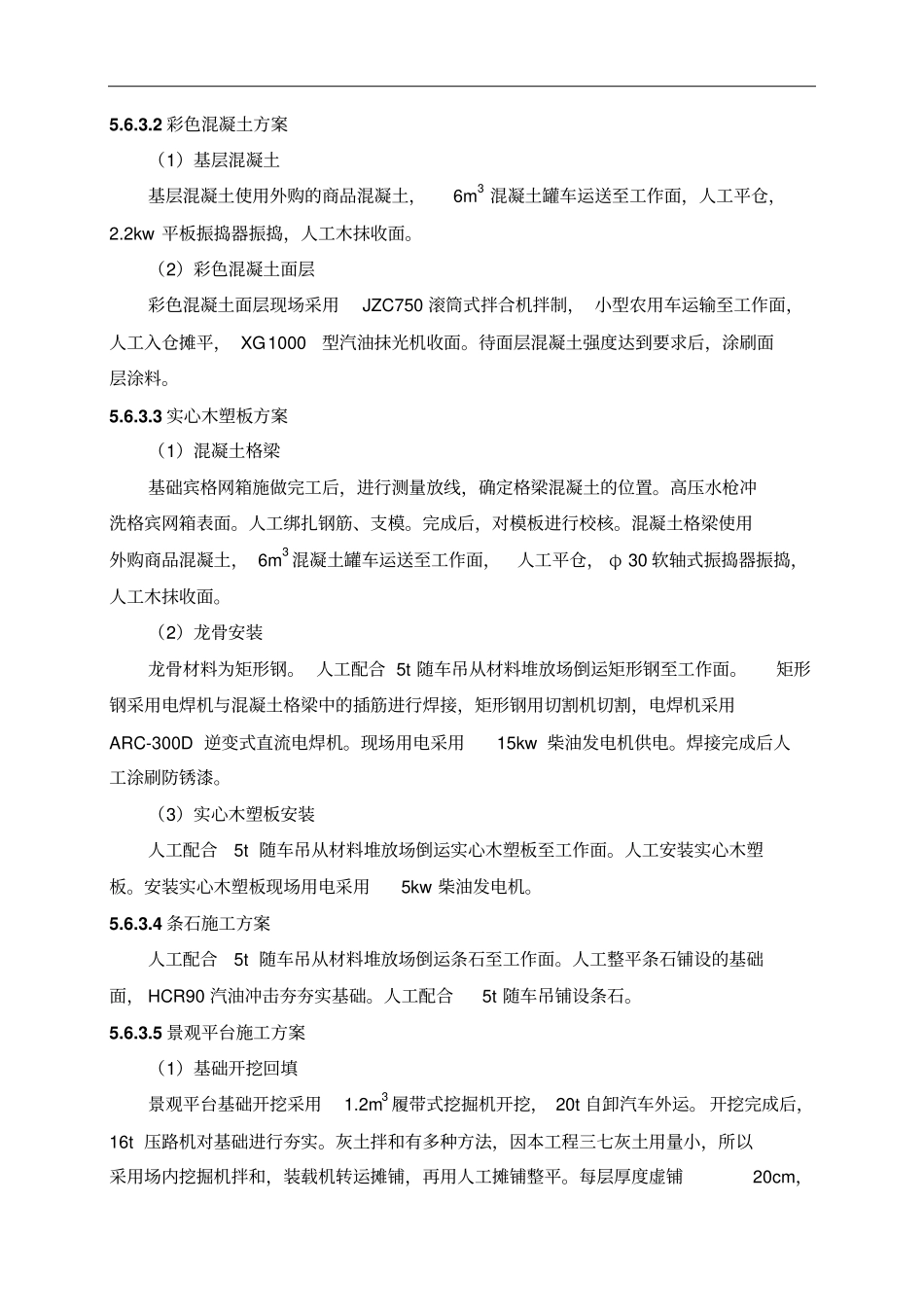

2 彩色混凝土方案(1)基层混凝土基层混凝土使用外购的商品混凝土,6m3 混凝土罐车运送至工作面,人工平仓,2
2kw 平板振捣器振捣,人工木抹收面
(2)彩色混凝土面层彩色混凝土面层现场采用JZC750 滚筒式拌合机拌制, 小型农用车运输至工作面,人工入仓摊平, XG10
